Erweiterung Eilers-Kita
Hier können Sie den aktuellen Stand einsehen.
KW 38/2026

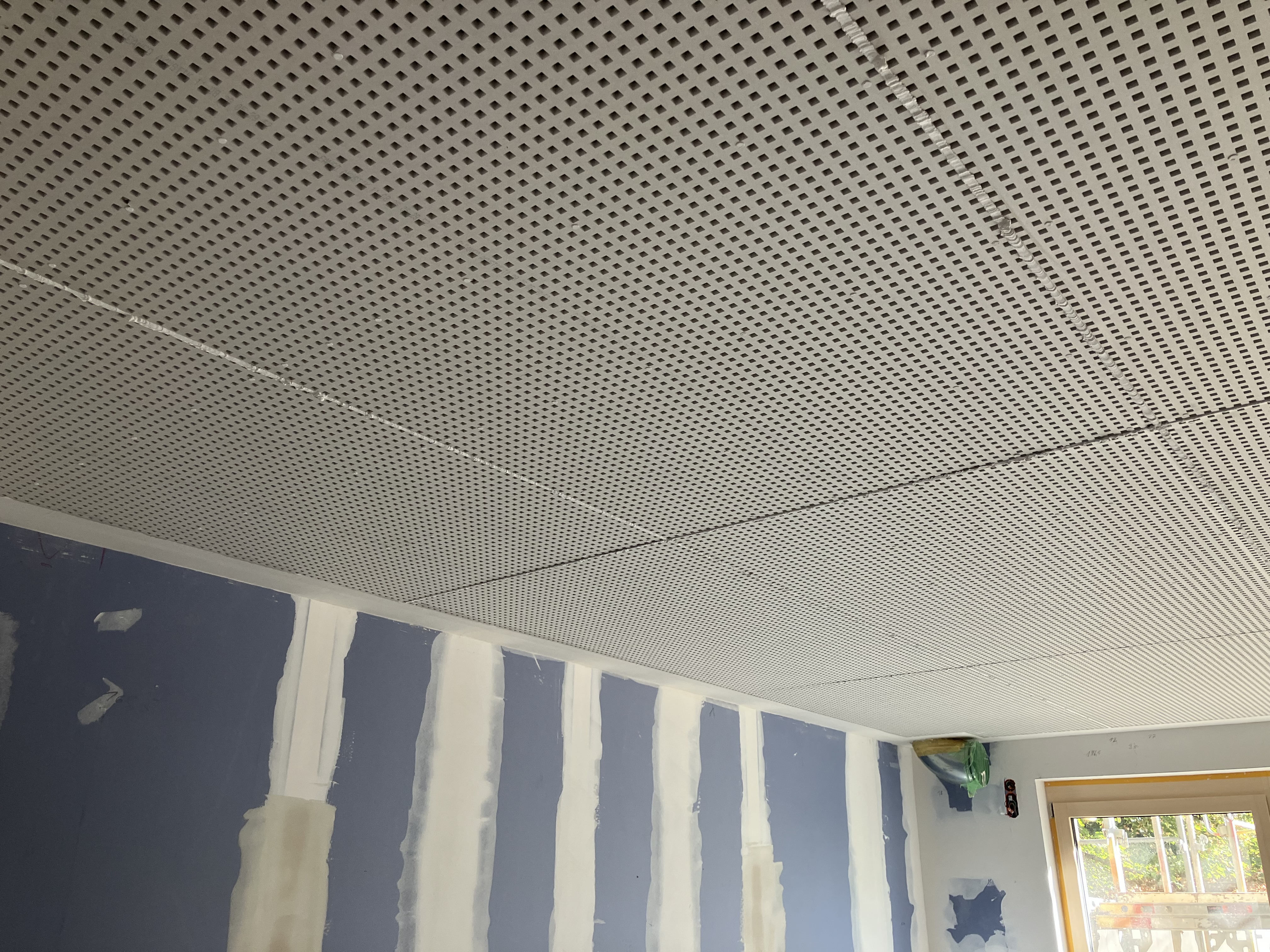

Die Innenausbau nimmt weiter Form an. Im Untergeschoss wurde bereits mit dem Einbau der Akustikdecke begonnen. Zudem schreiten die Fliesenarbeiten in den Sanitärräumen voran und ein Großteil der Räume wurde bereits tapeziert.
KW 36/2026

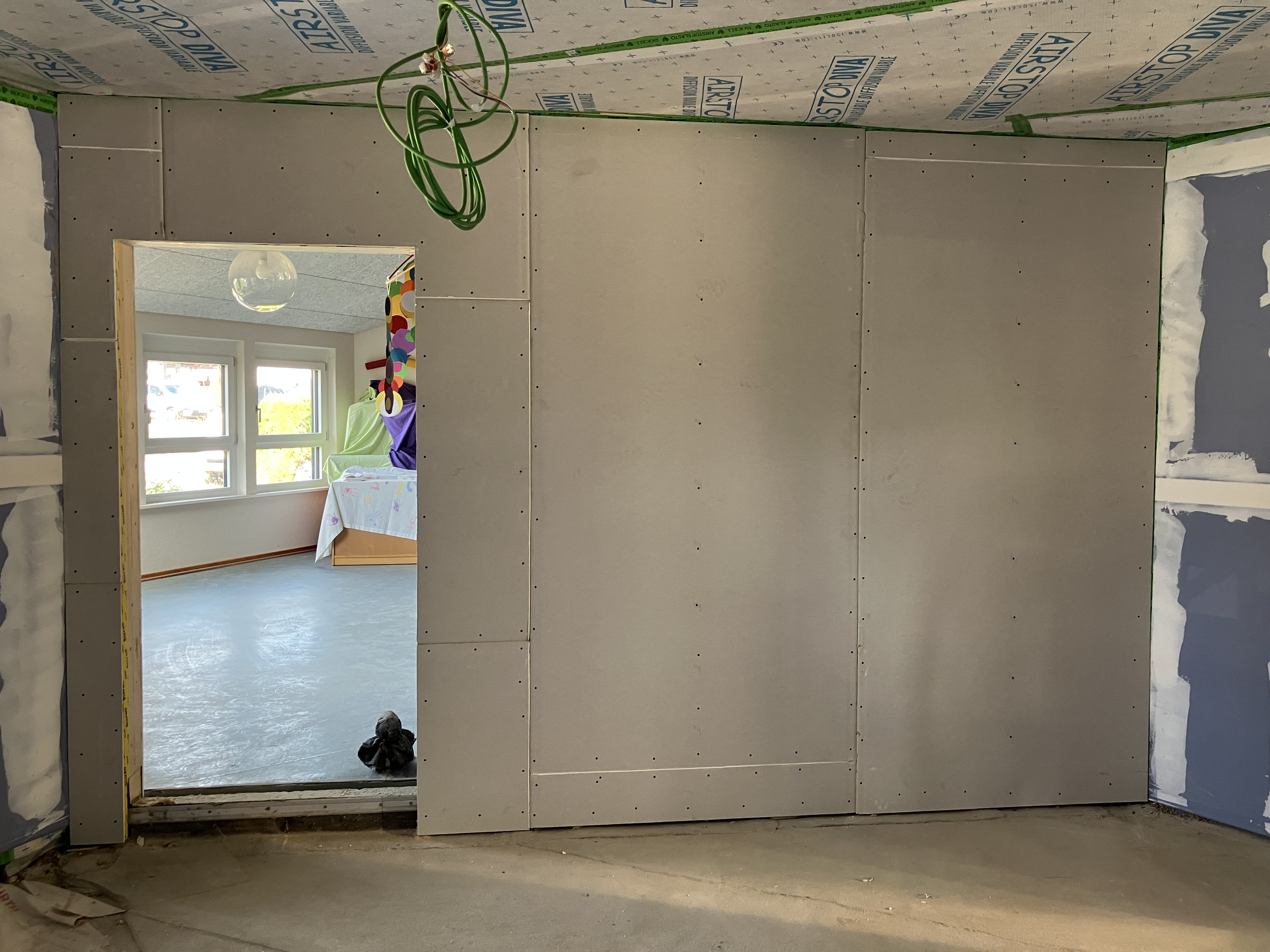

Aktuell laufen die Anschlussarbeiten der Übergabestation sowie die restlichen Arbeiten des Gewerkes Heizung im bestehenden Technikraum. Zudem werden die Revisionsöffnungen für die Frischwasserstation und die Brandschutzklappen gesetzt, sodass im Anschluss die Sanitärvorwände vollständig verschlossen werden können. Die Durchbrucharbeiten und das Einziehen einer neuen Wand wurden erfolgreich abgeschlossen.
KW 35/2026

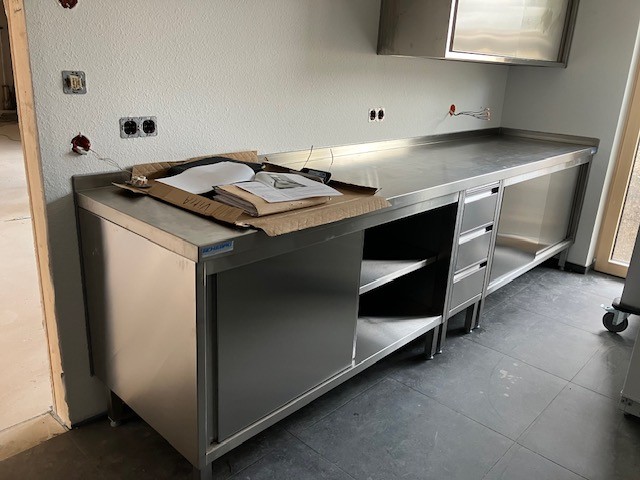

Inzwischen wurde die Verteilerküche im Untergeschoss eingebaut. Die weiteren Arbeiten schreiten kontinuierlich voran.
KW 32/2026

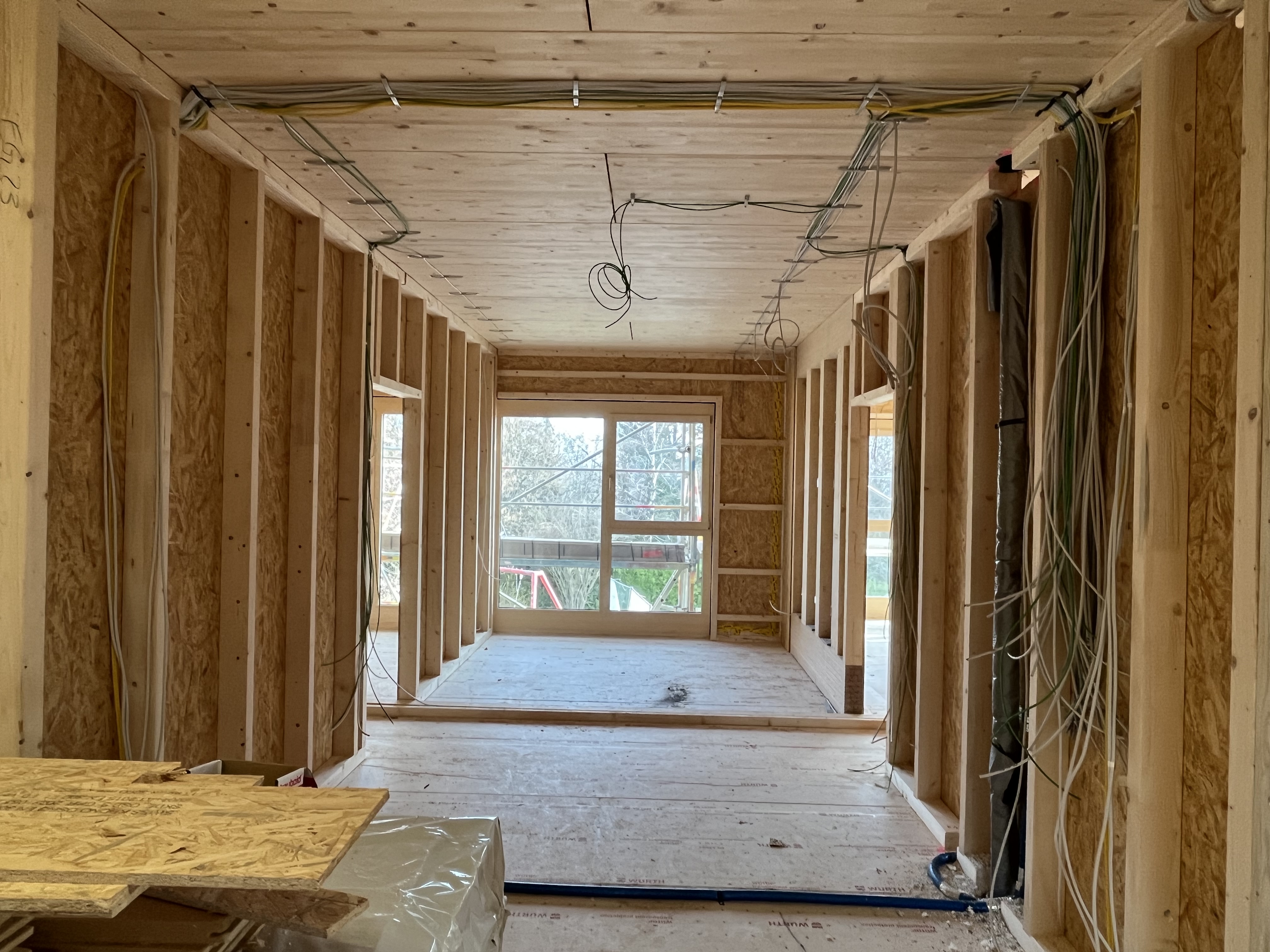

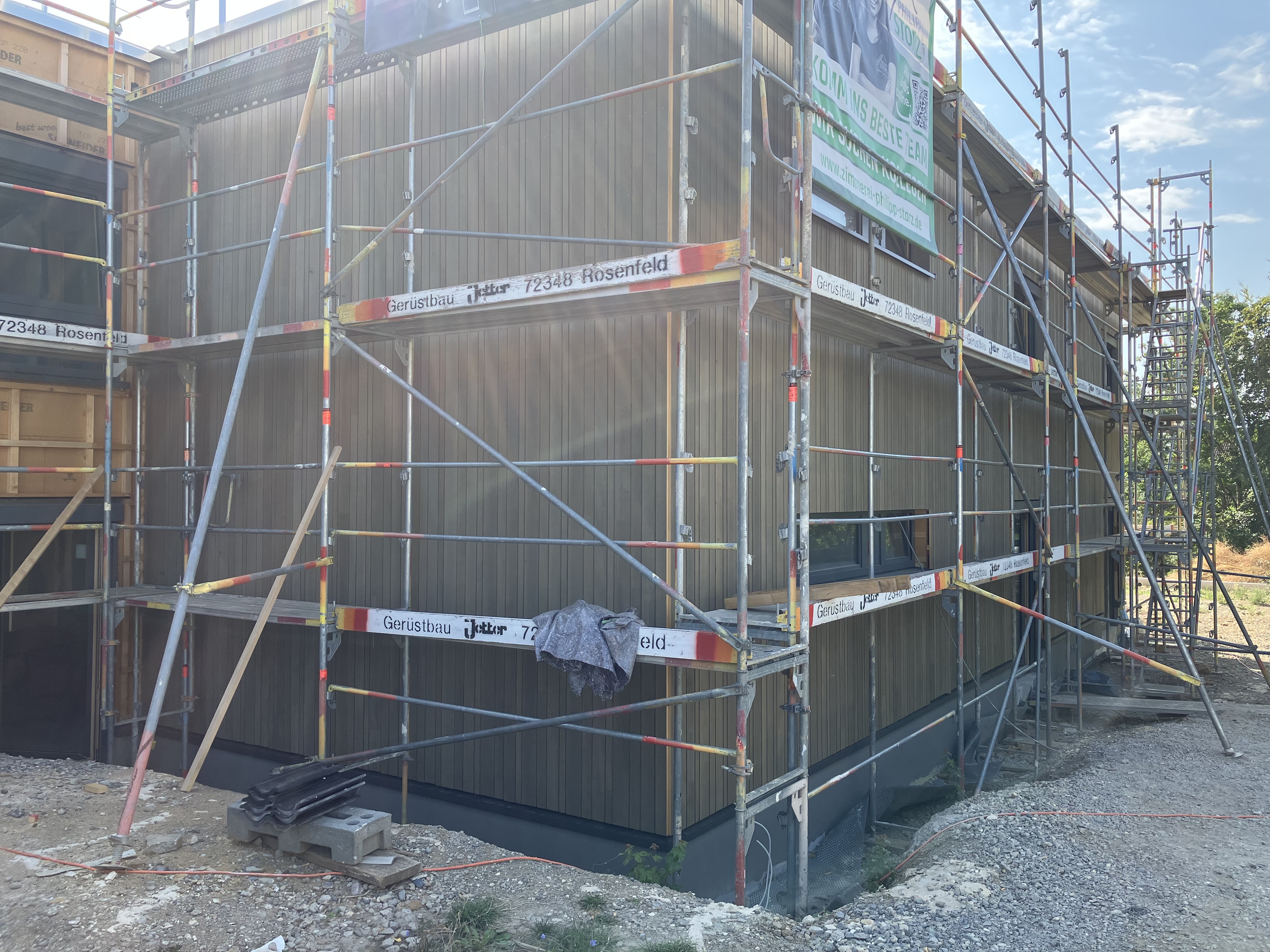

Beim Erweiterungsbau schreitet die Holzverkleidung der Außenfassade weiter voran. Im Innenbereich laufen die Vorbereitungen zur Kabelverlegung und im Untergeschoss erfolgt der Aufbau der Küche. Auch die Anbindung an das Bestandsgebäude wurde abgestimmt; die Arbeiten zum Durchbruch werden in der Sommerpause der Eilers-Kita erfolgen.
KW 27/2026
Es schreiten die Holzbauarbeiten voran – die Außenfassade wird verkleidet.
KW 24/2026
Nachdem der Estrich im Erdgeschoss eingebaut wurde, wird dieser nun zum Trocknen aufgeheizt.
KW 23/2026

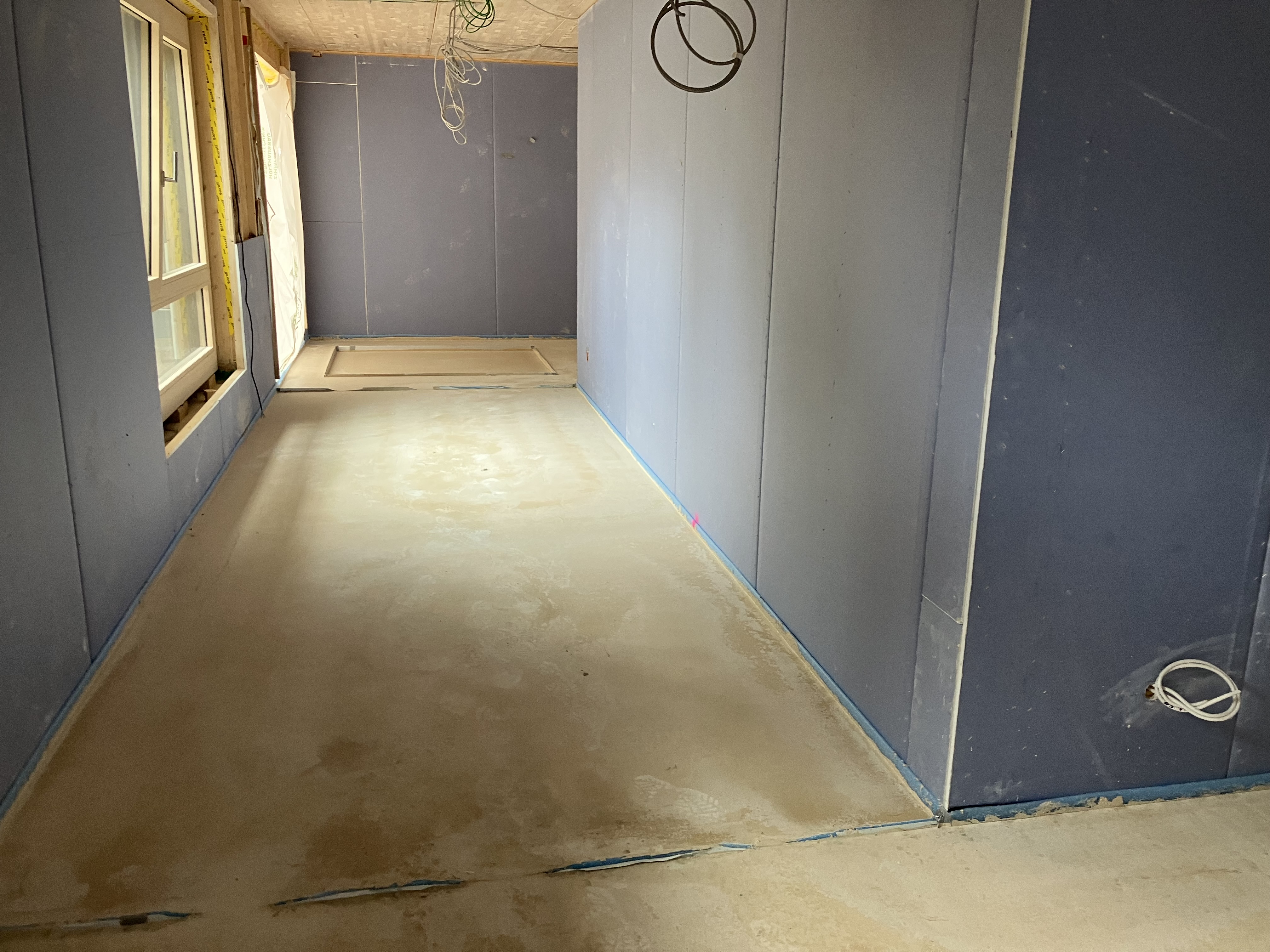

Verlegung der Fußbodenheizung und Einbau des Estrichs im EG.
KW 22/2026
Der Estrich wird zur Trocknung aufgeheizt.
KW 21/2026

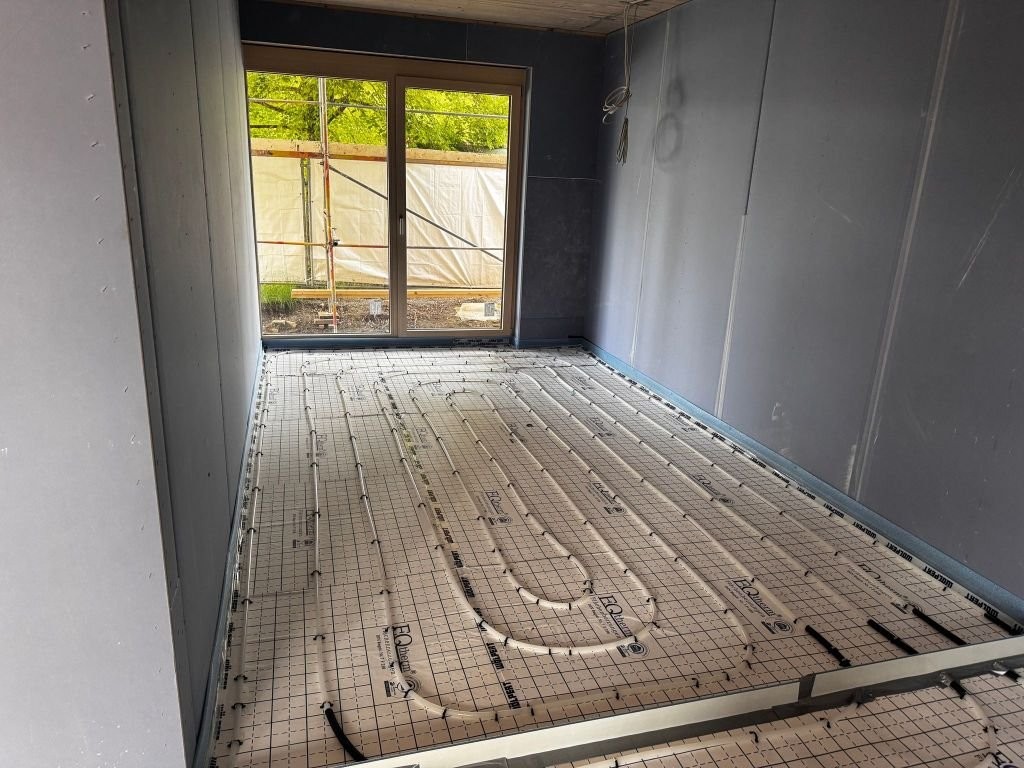

Verlegung der Fußbodenheizung und Einbau des Estrichs im Untergeschoss.
KW 20/2026
Es beginnen die Arbeiten für den Fußbodenaufbau.
KW 19/2026

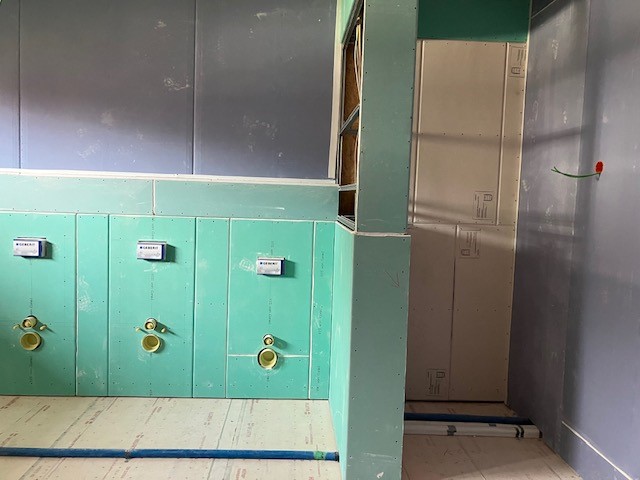

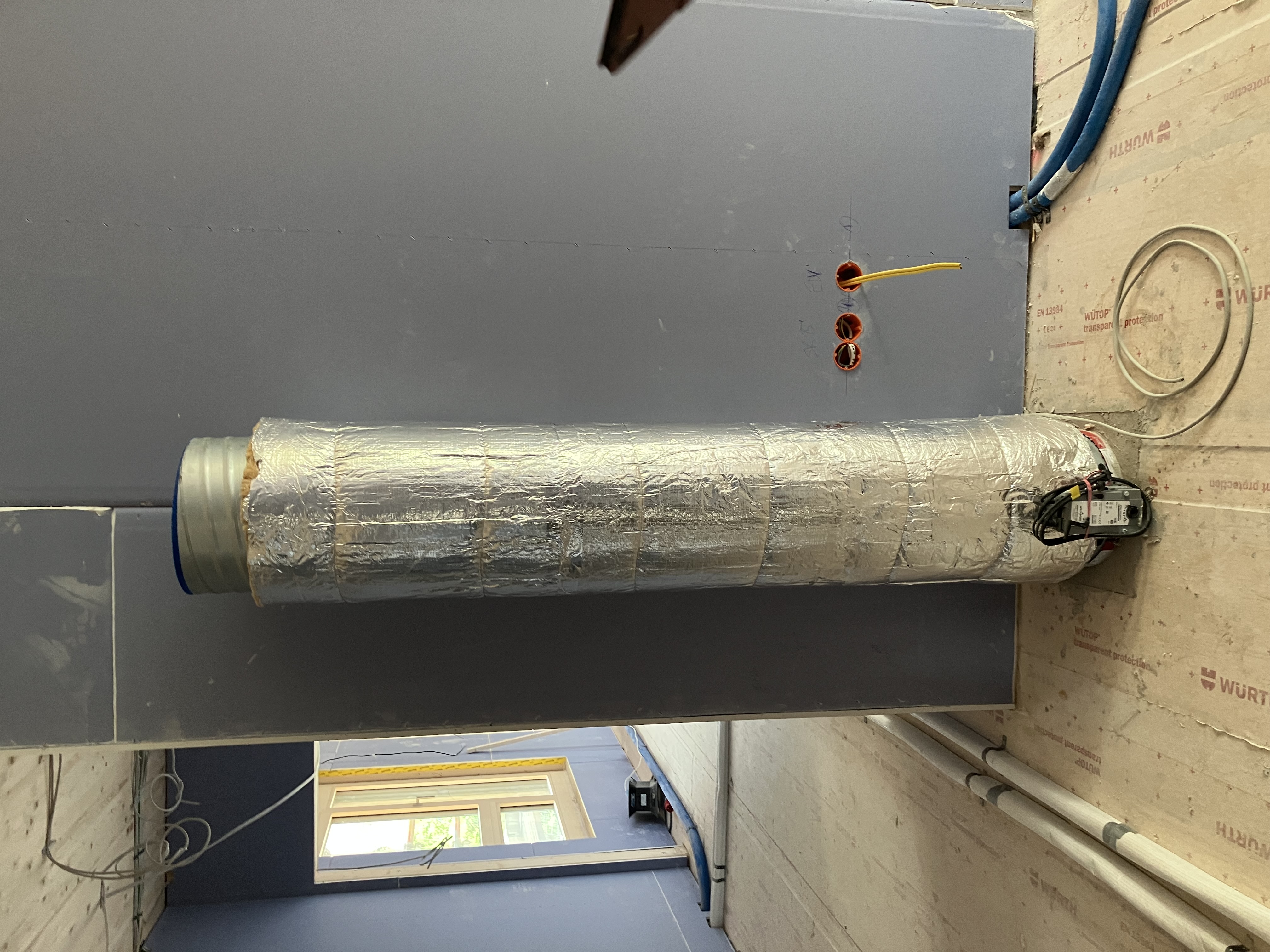

Die Leitungen für die Lüftung werden diese Woche fertiggestellt. Im Sanitärbereich werden die GIS Wände montiert.
KW 17/2026

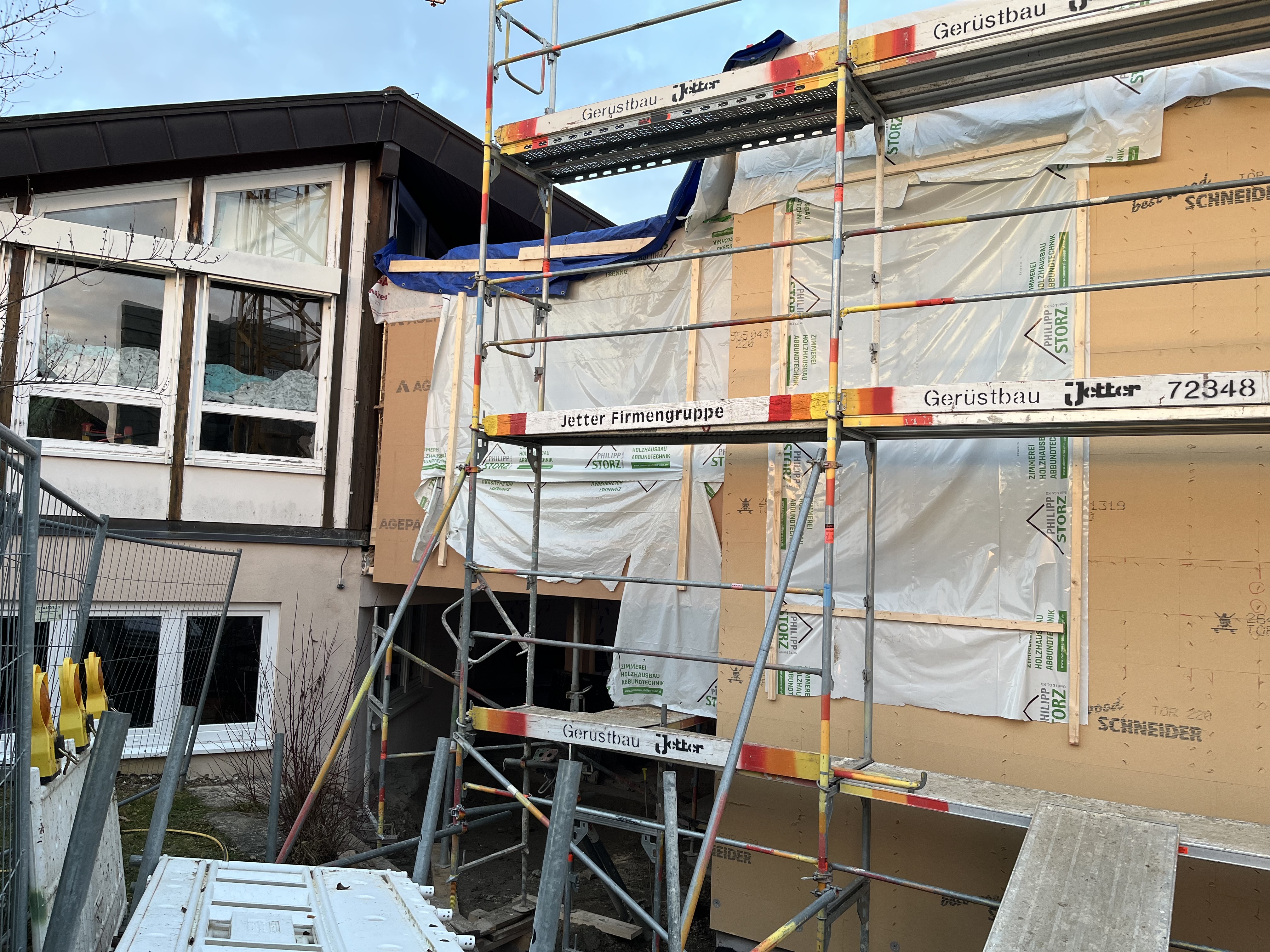

Neben den Arbeiten an der Fassade des Erweiterungsbaues der Eilers-Kita laufen auch die Ausbauarbeiten im Innern.

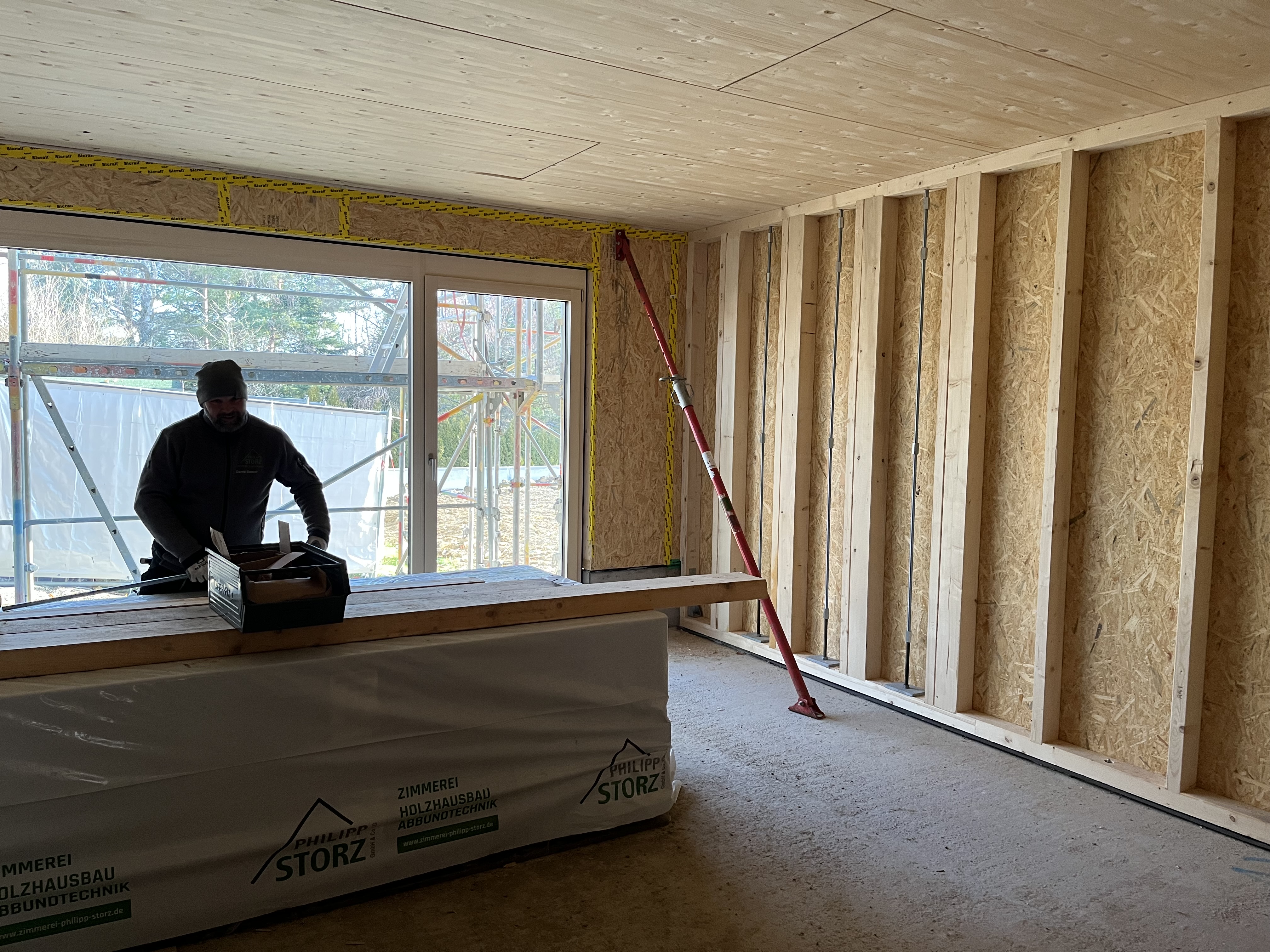

KW 17/2026

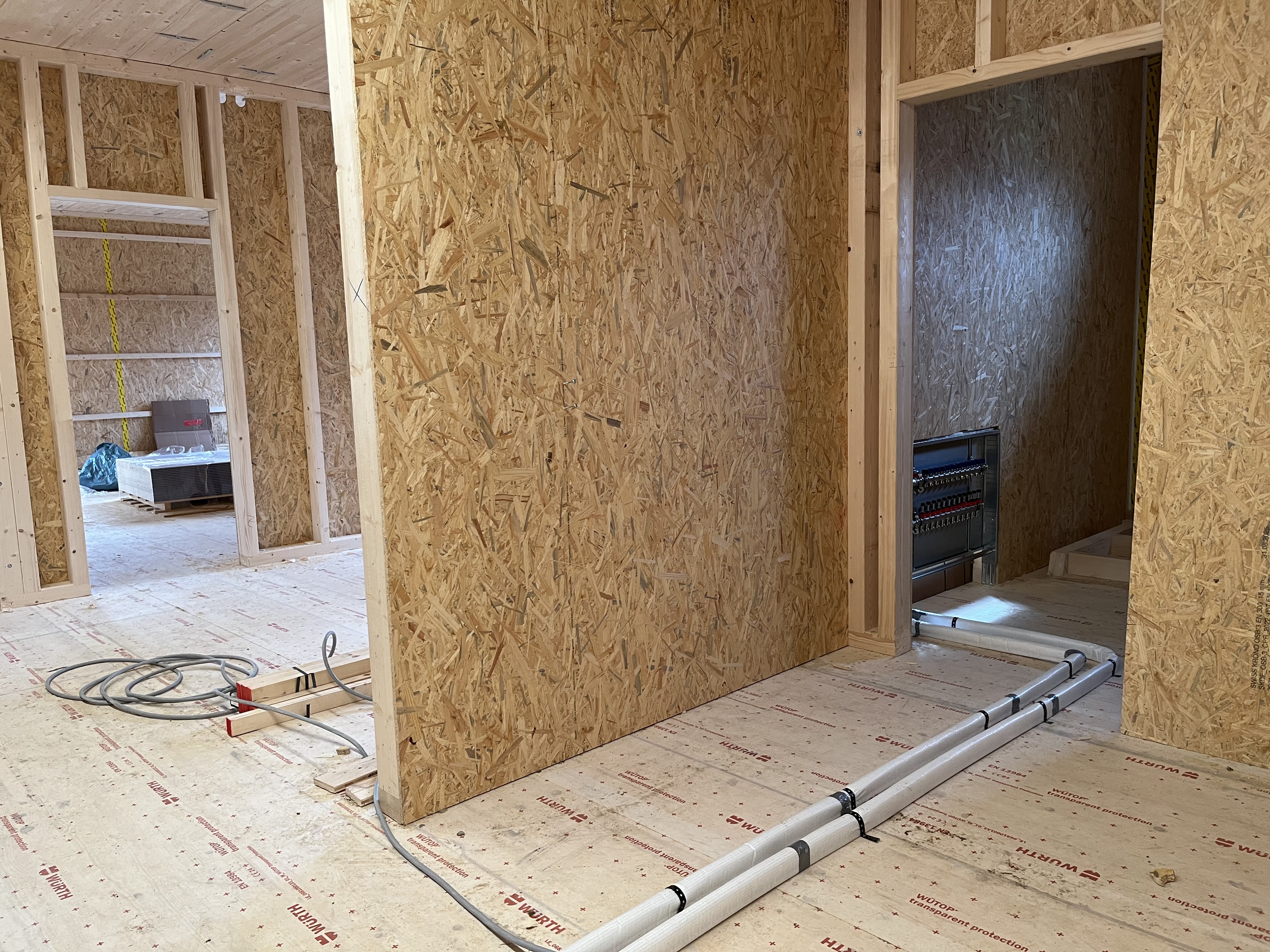

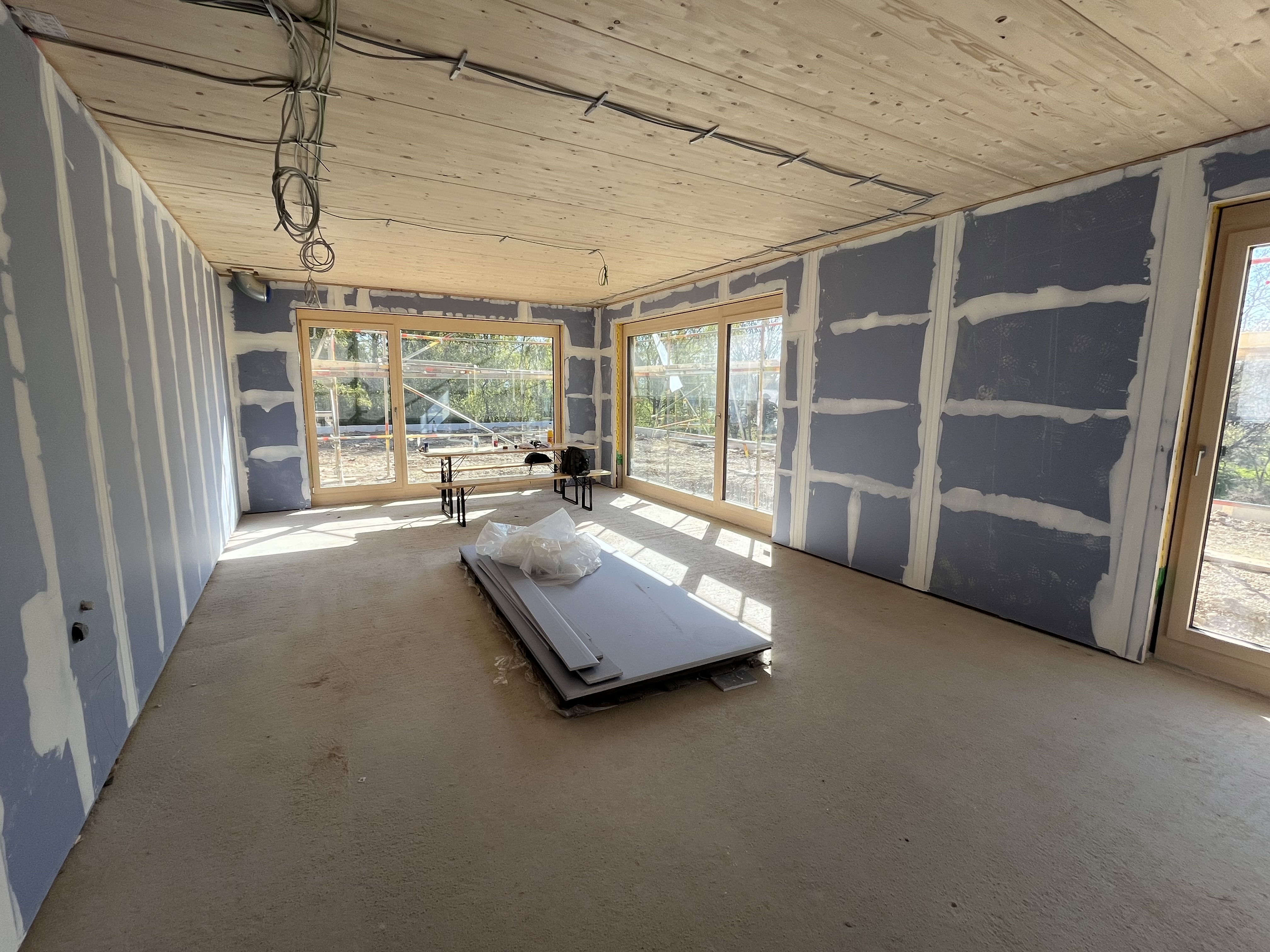

Mit der Beplankung der Innenwände wurde begonnen.
KW 13/2026
Parallel zum Ausbau der Erweiterung unserer Eilers-Kita werden die Verteilungen im Bestandsgebäude umgebaut und für den Anbau erweitert.
KW 11/2026
Am vergangenen Freitag nutzen Gemeinderätinnen und Gemeinderäte die Möglichkeit, sich vor Ort über den Stand des Erweiterungsbaus unserer Eilers-Kita zu informieren. Die Leiterin der Kita, Frau Jutta Weckenmann, Architekt Thomas Arndt und Bürgermeister Thomas Miller informierten.
KW 11/2026
Die Ausbaugewerke im Erweiterungsbau der Eilers-Kita laufen …

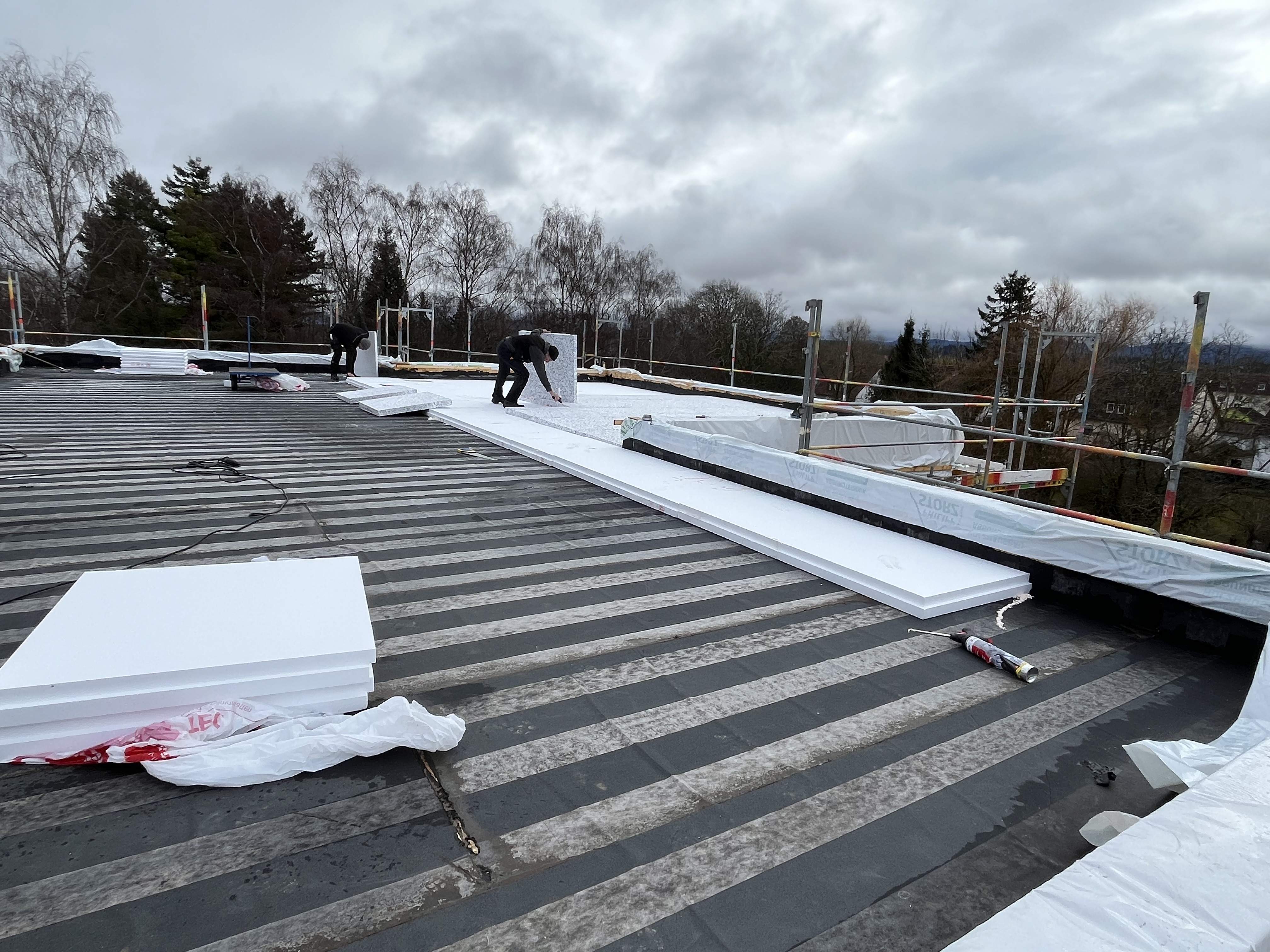

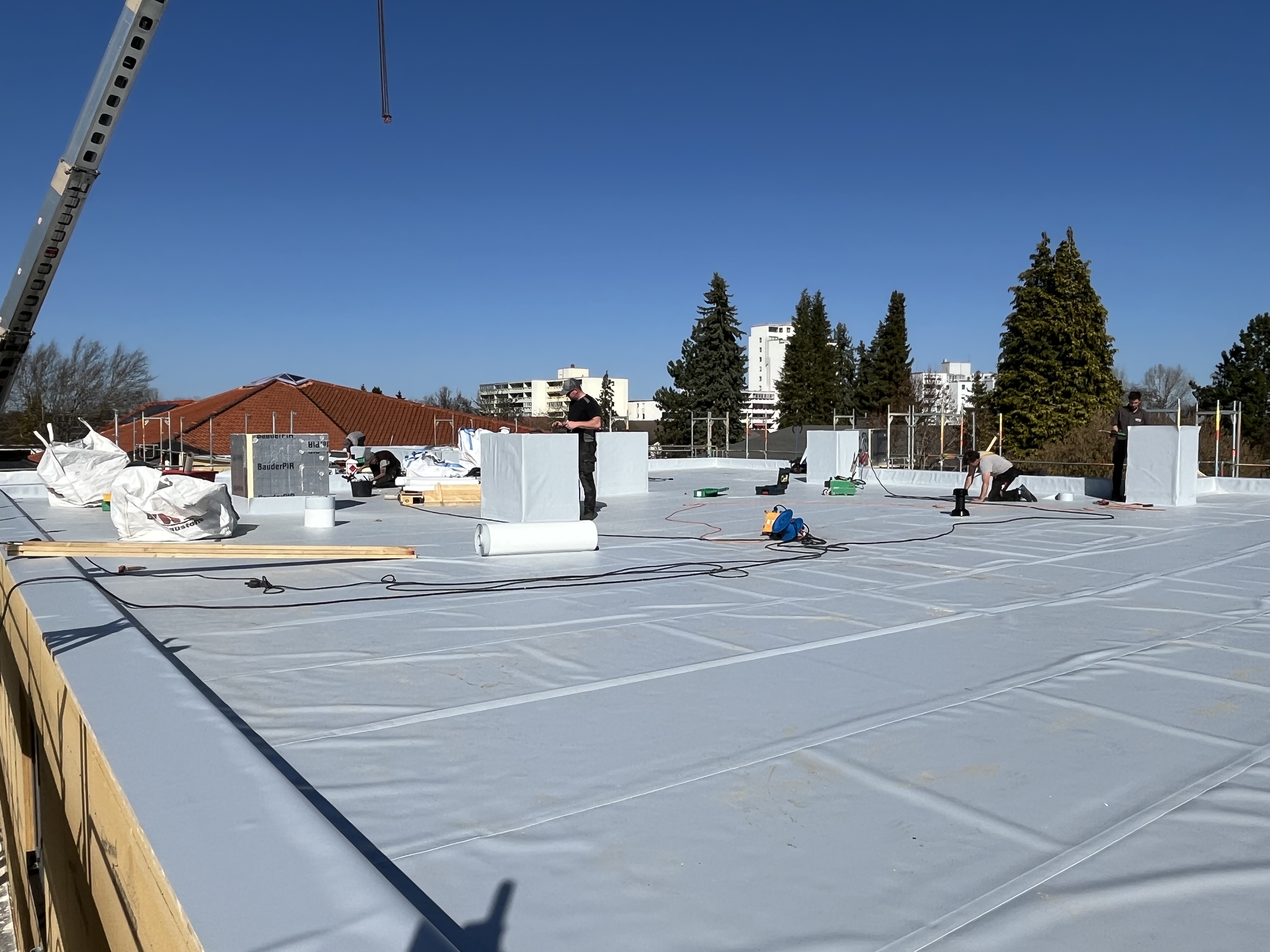

KW 10/2026
Das gute Wetter der vergangenen Woche wurde genutzt, um das Dach des Anbaus der Eilers-Kita zu dämmen.
KW 9/2026
Begonnen wurde mit der Dachdämmung des Erweiterungsbau der Eilers-Kita.
KW 7/2026

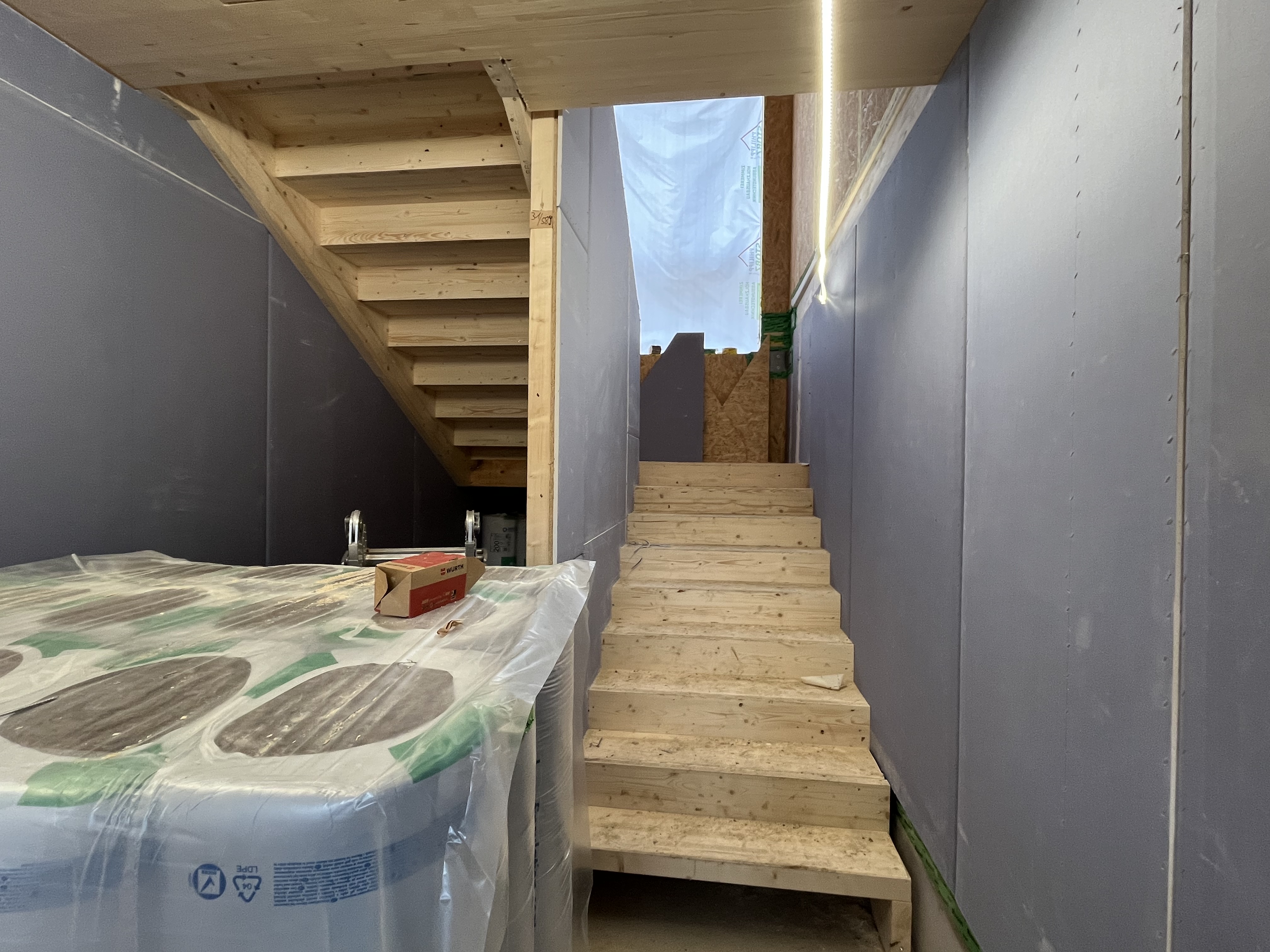

Die Treppe verbindet im Anbau der Eilers-Kita den U3 und Ü3-Bereiche.
KW 7/2026

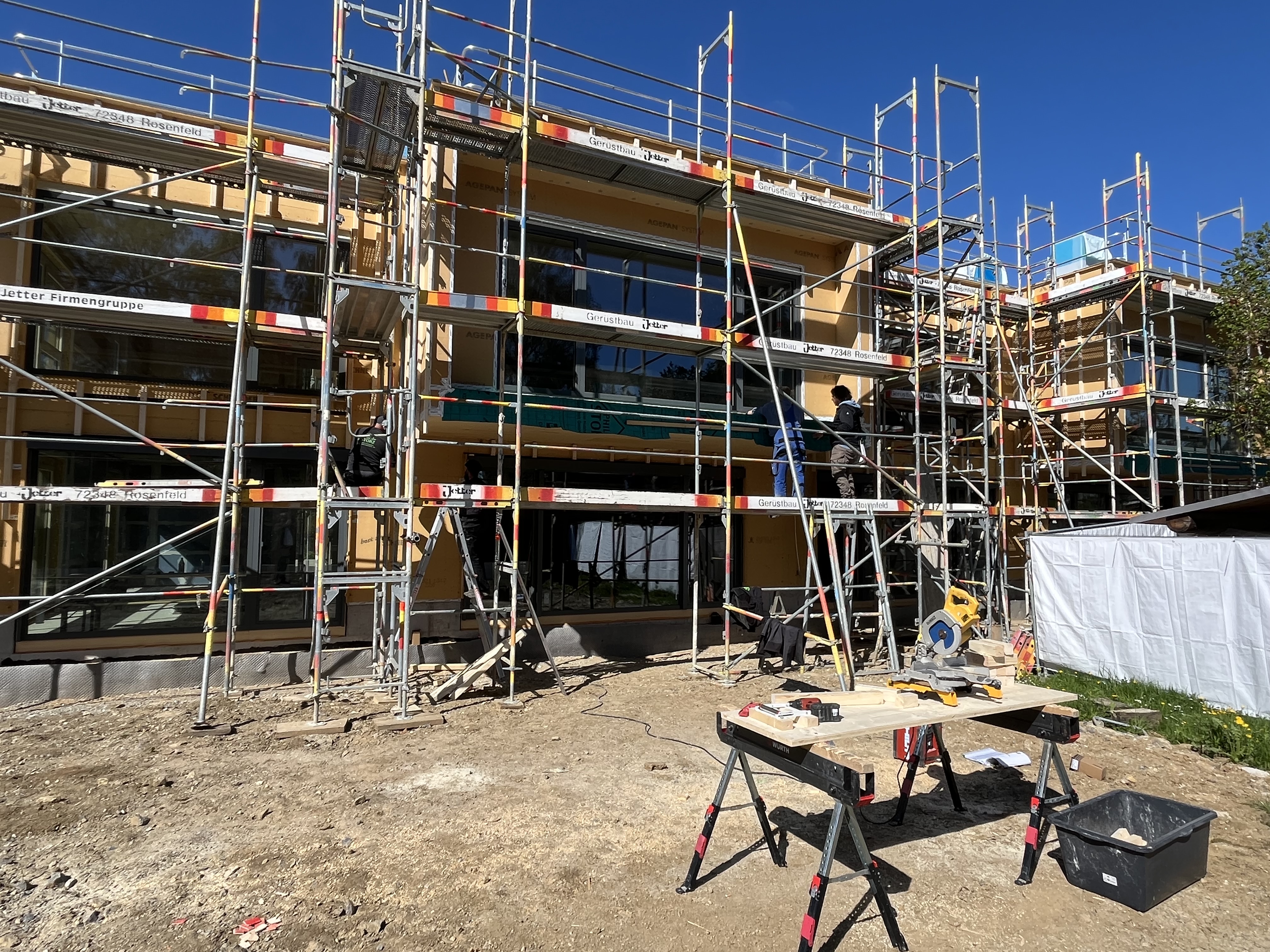

Zimmerleute, Elektriker, Heizungsbauer, Gerüstbauer und Glaser die den Sonnenschutz anbringen, sind im Erweiterungsbau der Eilers-Kita unterwegs.
KW 6/2026
Im Erweiterungsbau wird gearbeitet …
KW 4/2026
Diese Woche wurden auch die Arbeiten am Erweiterungsbau der Eilers-Kita wieder aufgenommen.
KW 51/2025
Noch vor den Betriebsferien zwischen Weihnachten und Neujahr wurde der Rohbau des Verbindungsstegs und des Ersatzraums zwischen dem Bestandsbau und der Erweiterung hergestellt.

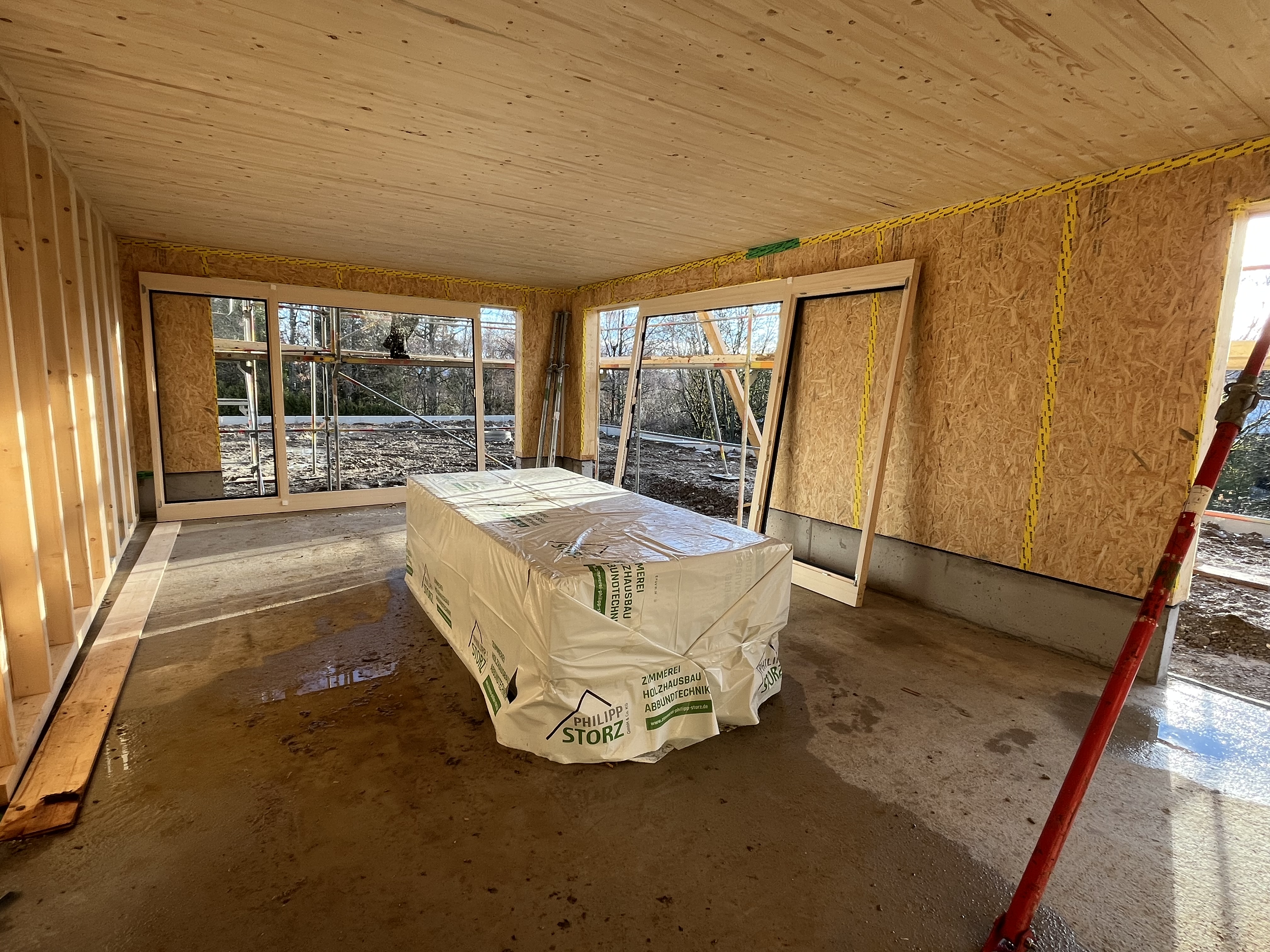

KW 50/2025
Im Erweiterungsbau der Eilers-Kita läuft die Montage der Fensterelemente.
KW 49/2025

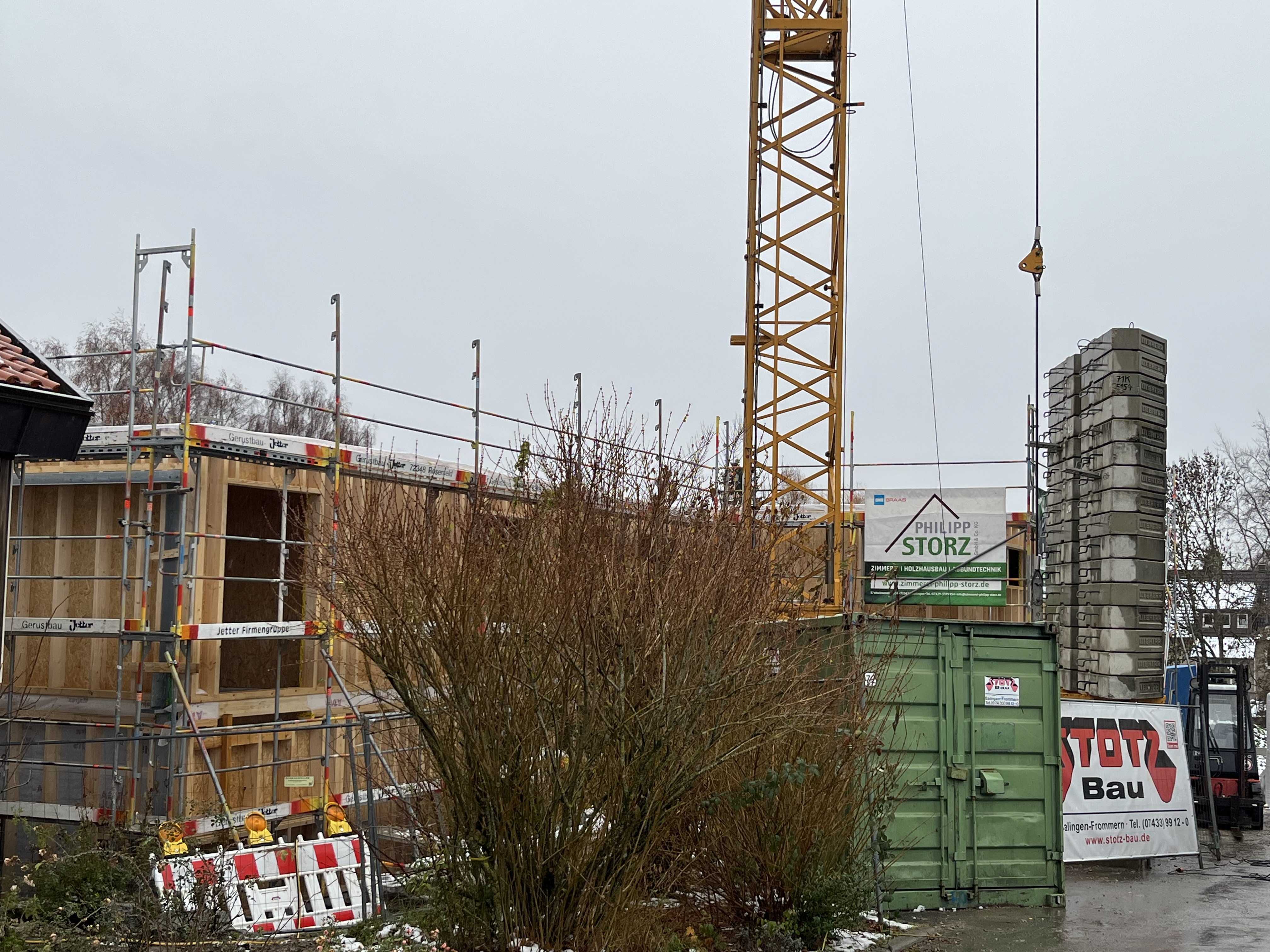

Die Größe der Erweiterung unserer Eilers-Kita lässt sich zwischenzeitlich gut erkennen.
KW 48/2025

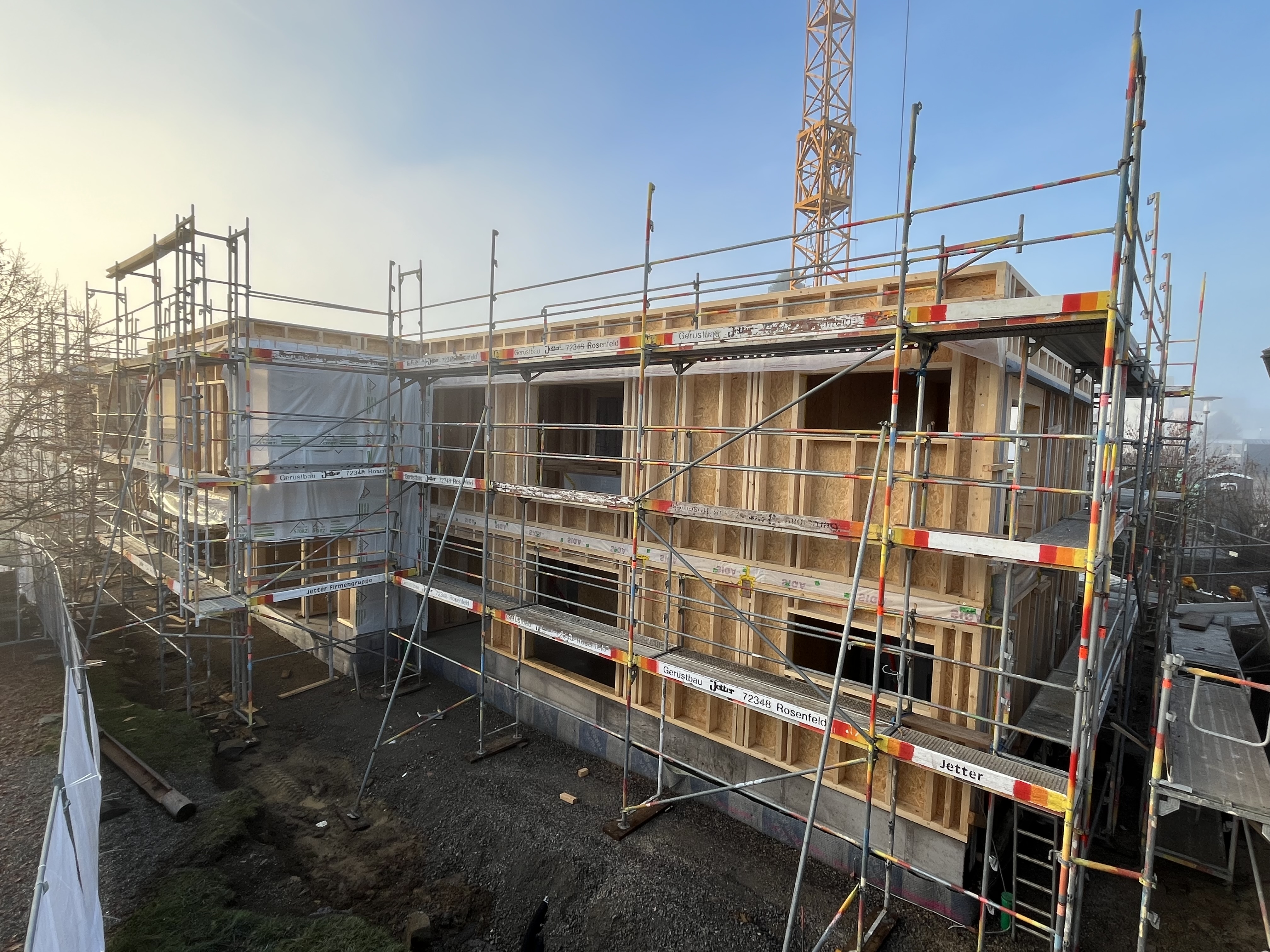

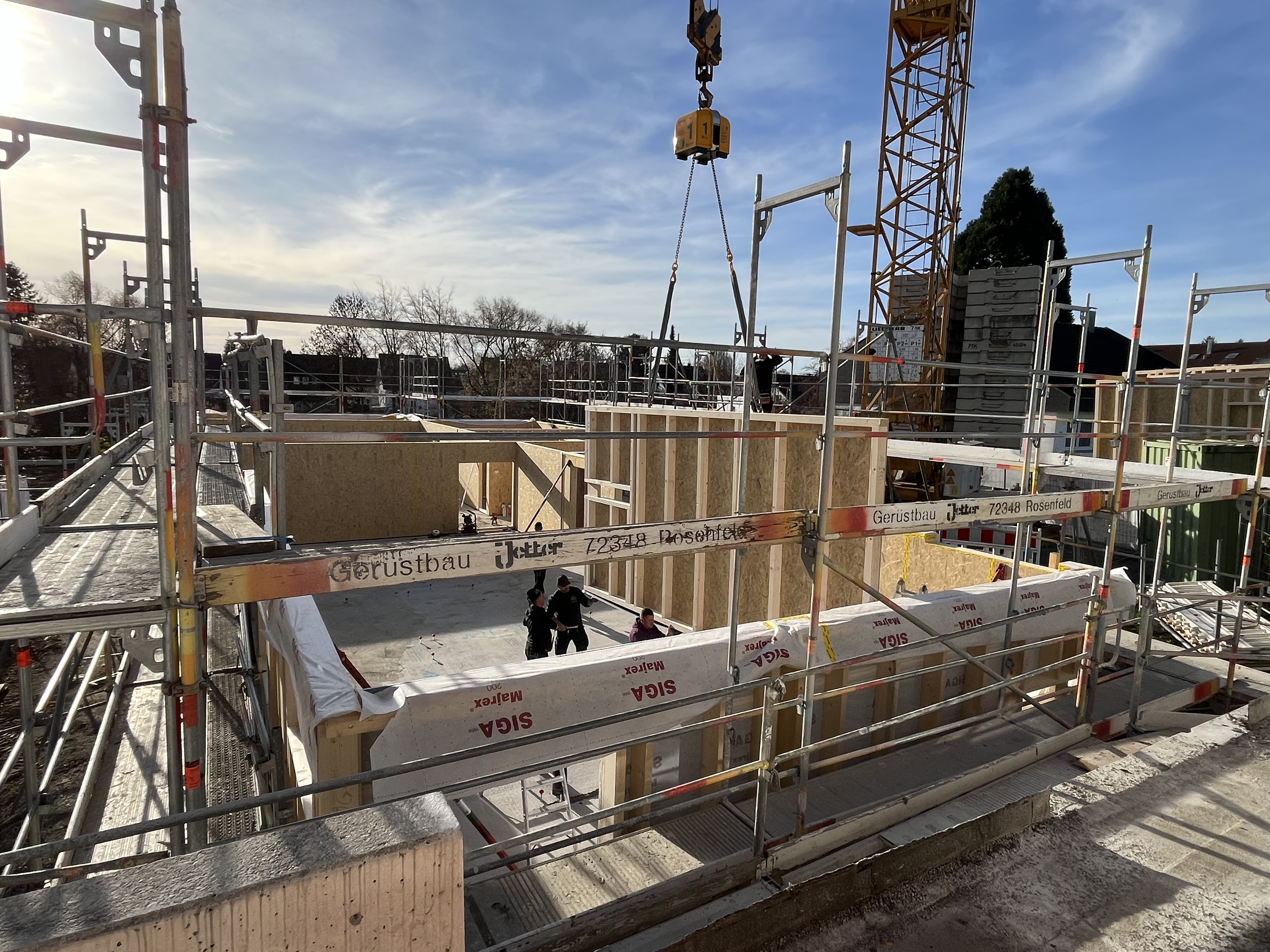

Das Aufrichten des Erweiterungsbaus der Eilers-Kita schreitet weiter voran.

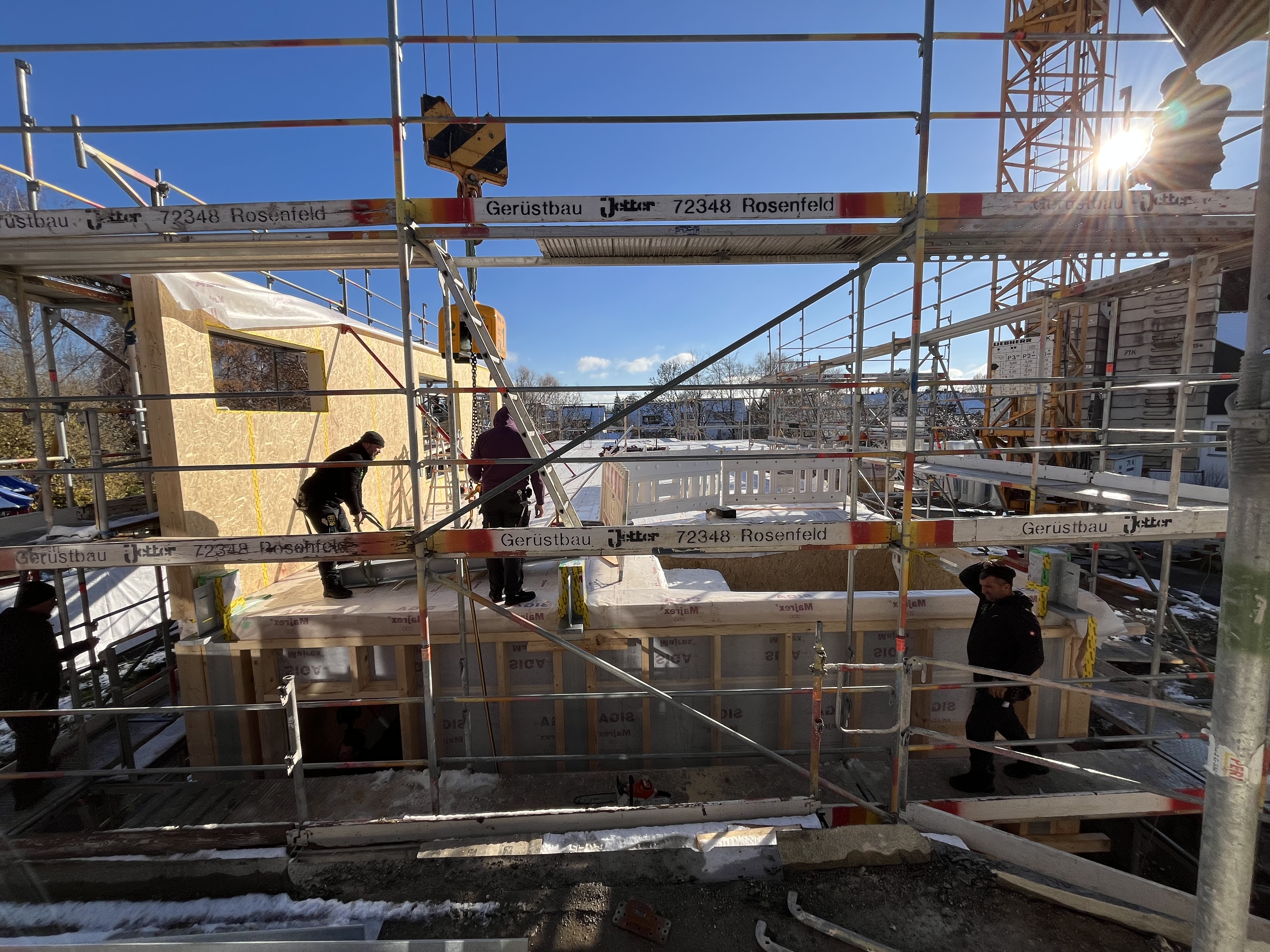

KW 47/2025

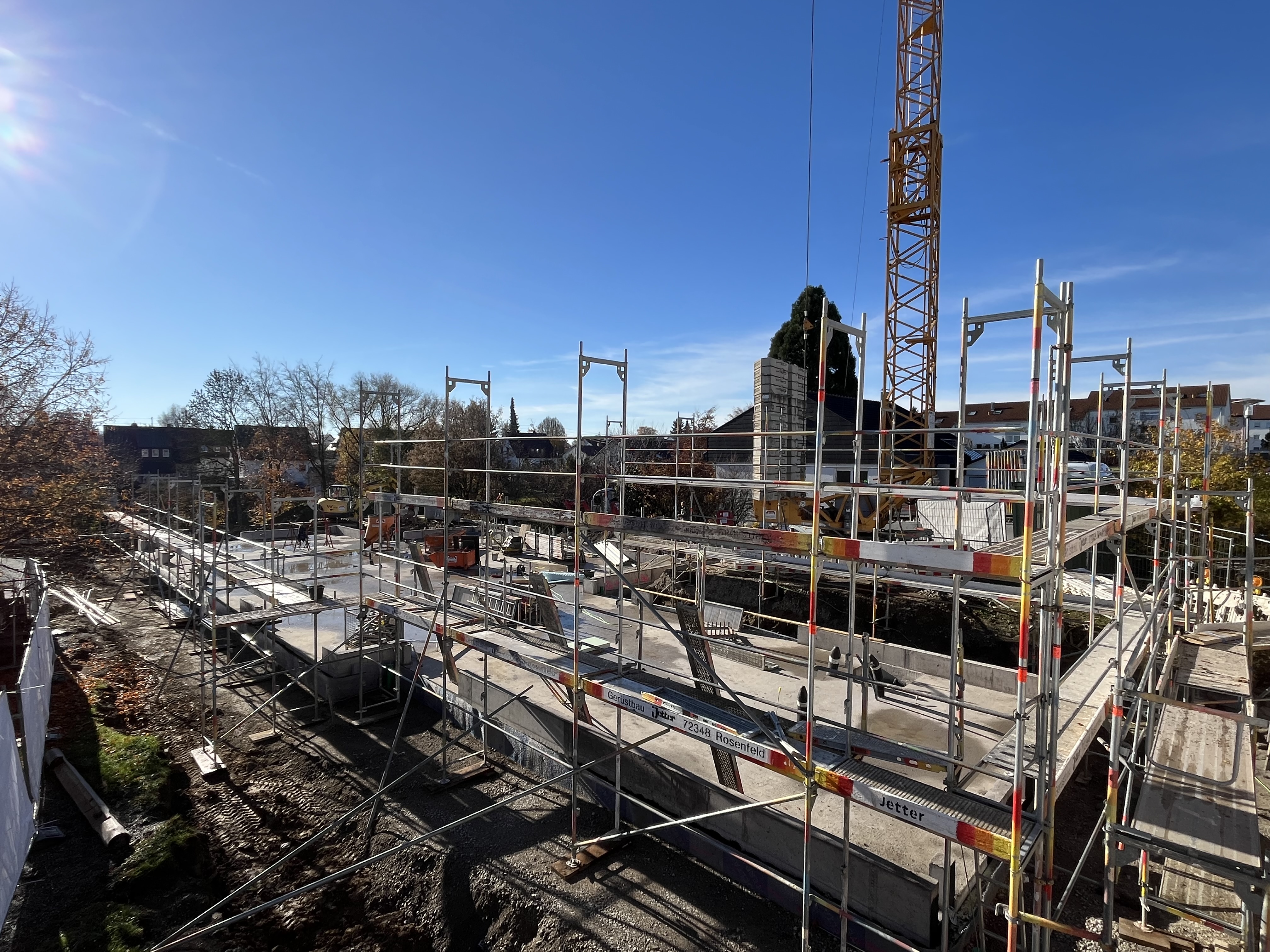

Trotz des ersten Wintereinbruchs wächst der Anbau unserer Eilers-Kita in die Höhe.
KW 46/2025
Begonnen wurde mit der Lieferung und Montage der Wände.
KW 46/2025
Nach dem die Betonarbeiten am Erweiterungsbau der Eilers-Kita abgeschlossen sind, wird mit dem Stellen des Gerüstes die Lieferung und Montage der Holzständerbauteile vorbereitet.
KW 45/2025

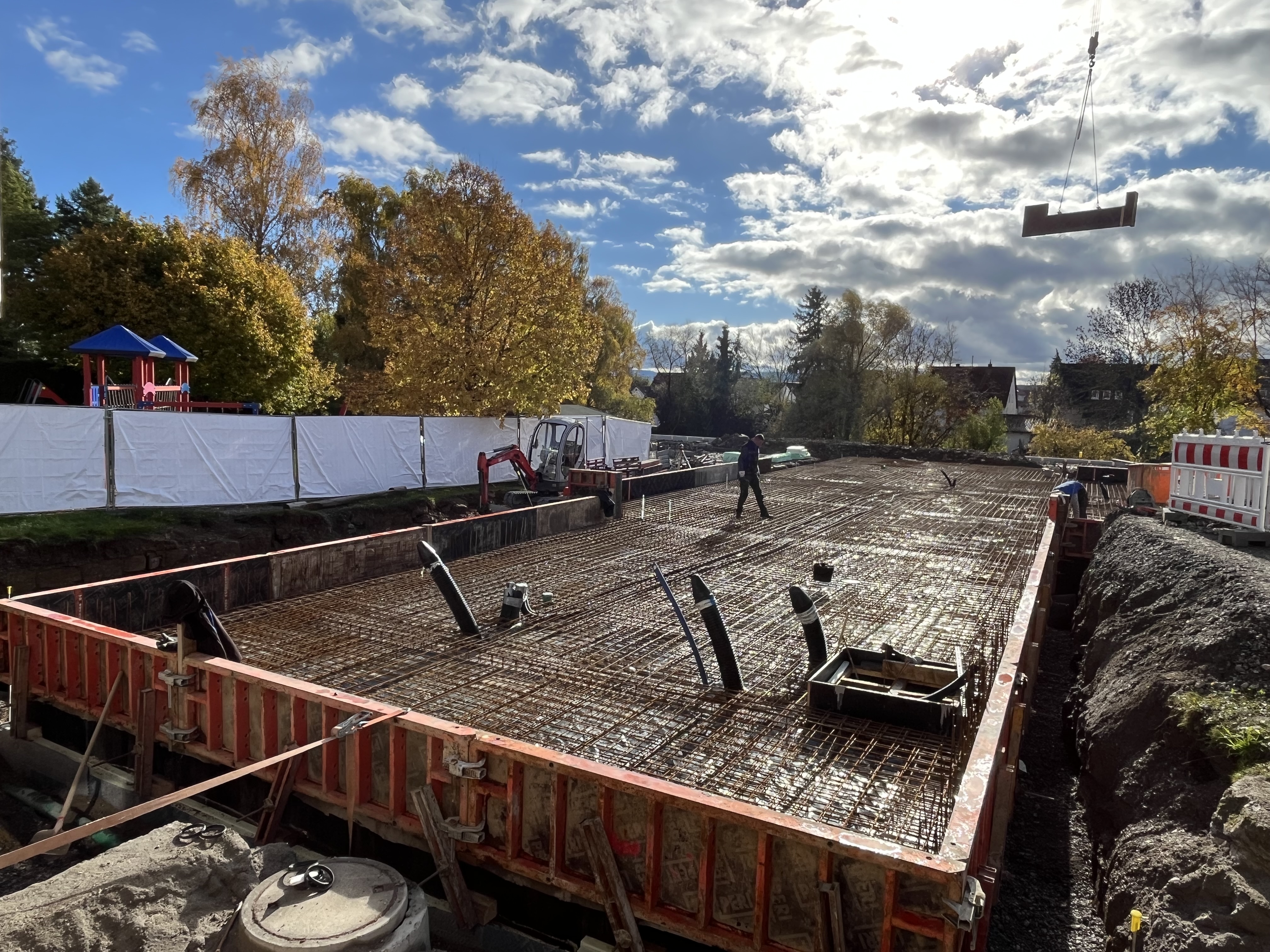

Die Betonplatte ist betoniert und die Vorbereitungen laufen, damit das Gerüst gestellt werden kann.
KW 45/2025

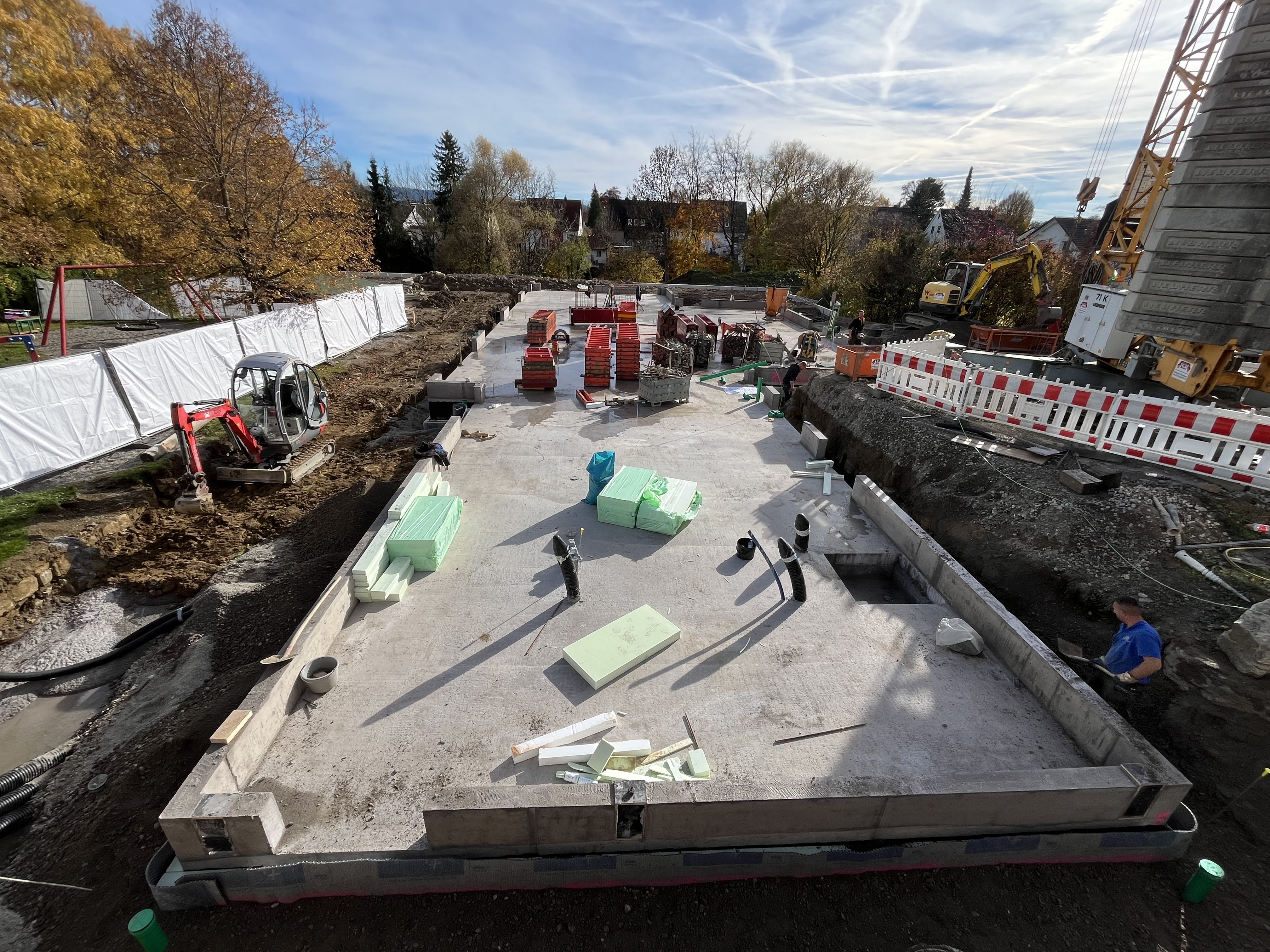

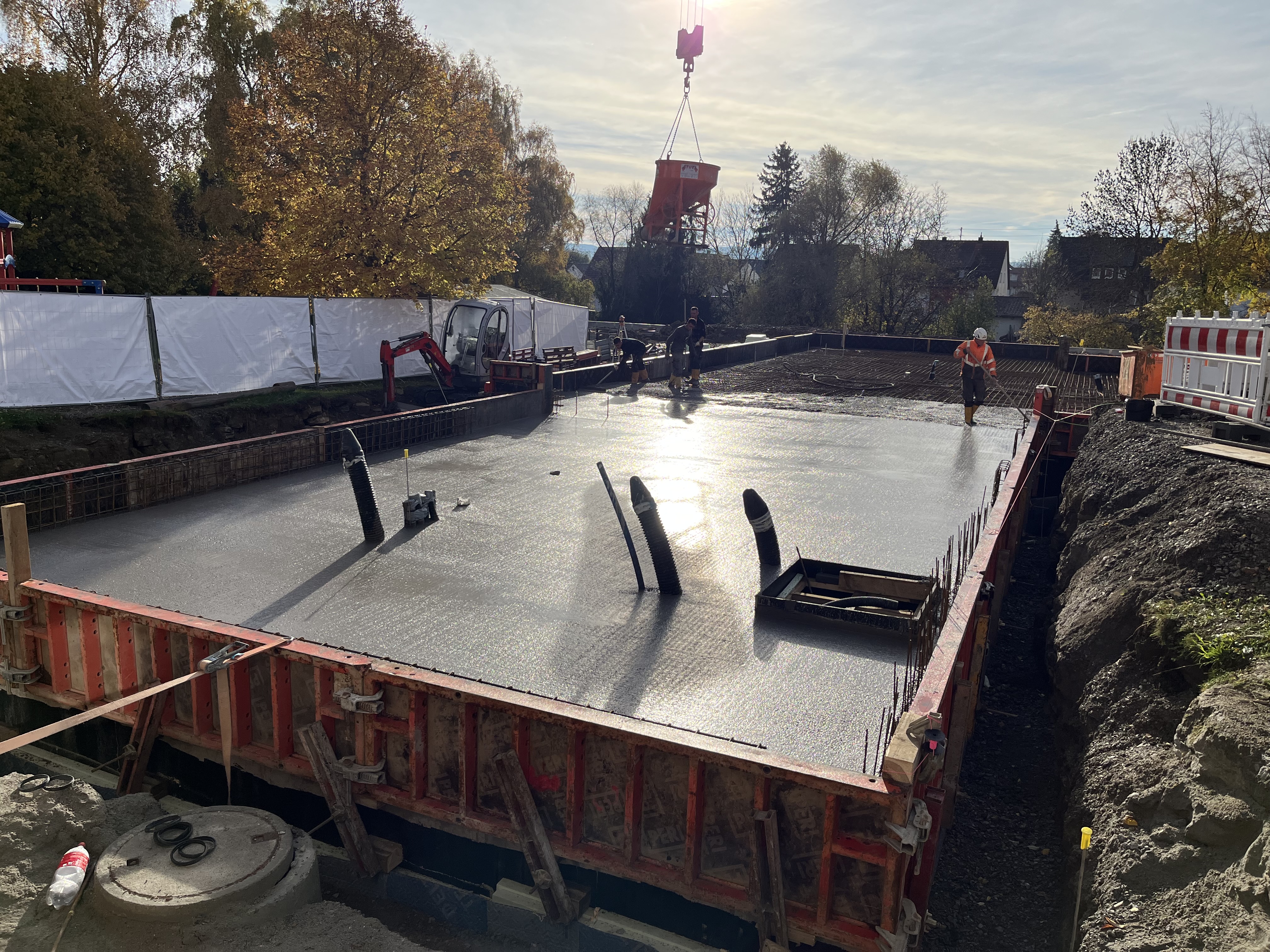

Am vergangenen Freitag wurde die Bodenplatte des Erweiterungsbaus der Eilers-Kita betoniert.
KW 44/2025
Die Bodenplatte des Erweiterungsbaus unserer Eilers-Kita wird vorbereitet. Am 31. Oktober soll diese betoniert werden.
KW 43/2025
Mit dem letzten Abschnitt der Arbeiten am Fundament ist die Größe des Anbaus der Eilers-Kita erreicht.
KW 42/2025

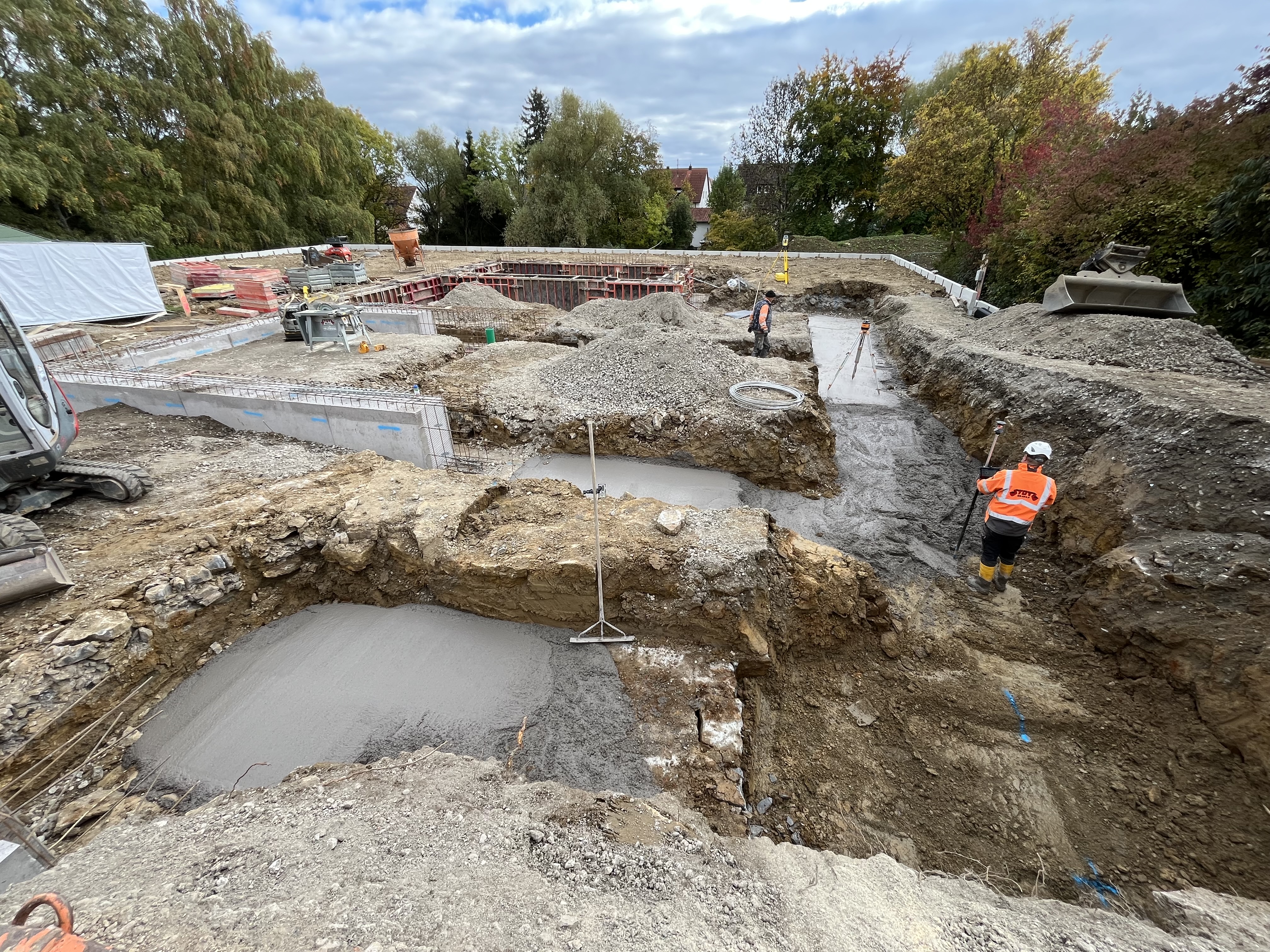

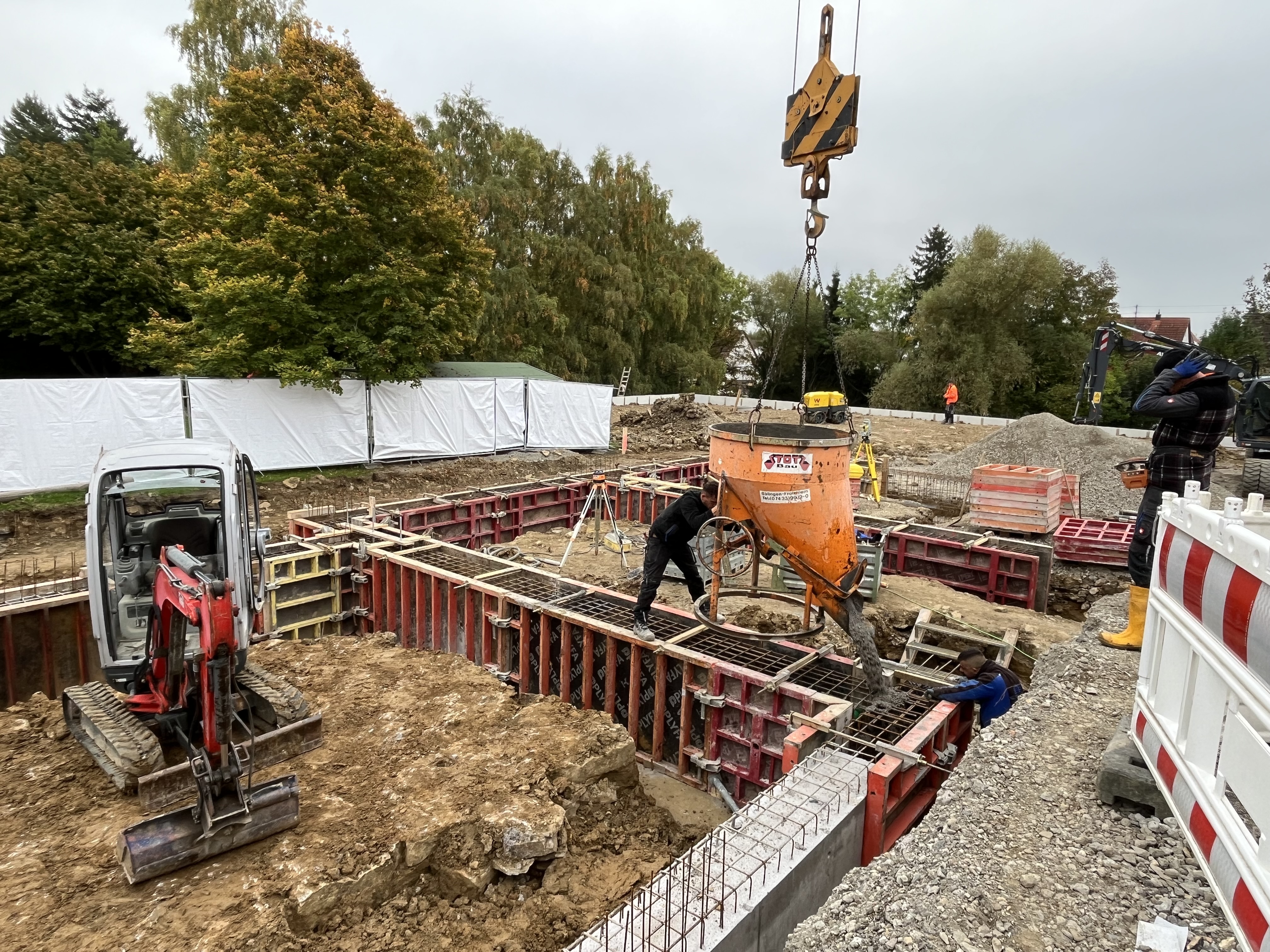

Das Betonieren der Fundamente für den Erweiterungsbau der Eilers-Kita geht weiter.
KW 40/2025

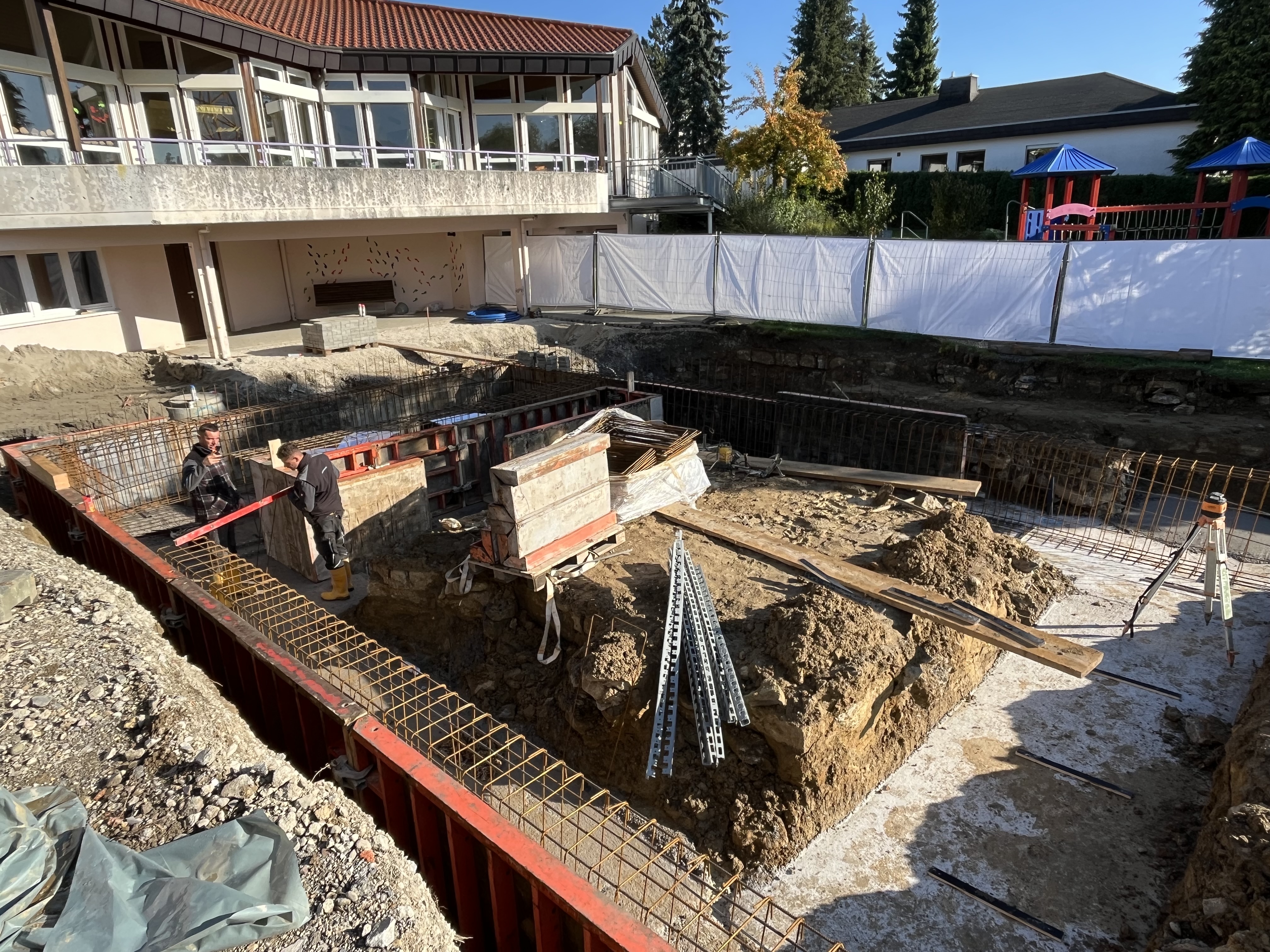

Die Schalung der Fundamente im ersten Abschnitt der Erweiterung der Eilers-Kita läuft.
KW 39/2025
Aktuell laufen die Vorbereitungen zum Einbau der Sauberkeitsschicht für das Fundament des Erweiterungsbau der Eilers-Kita.

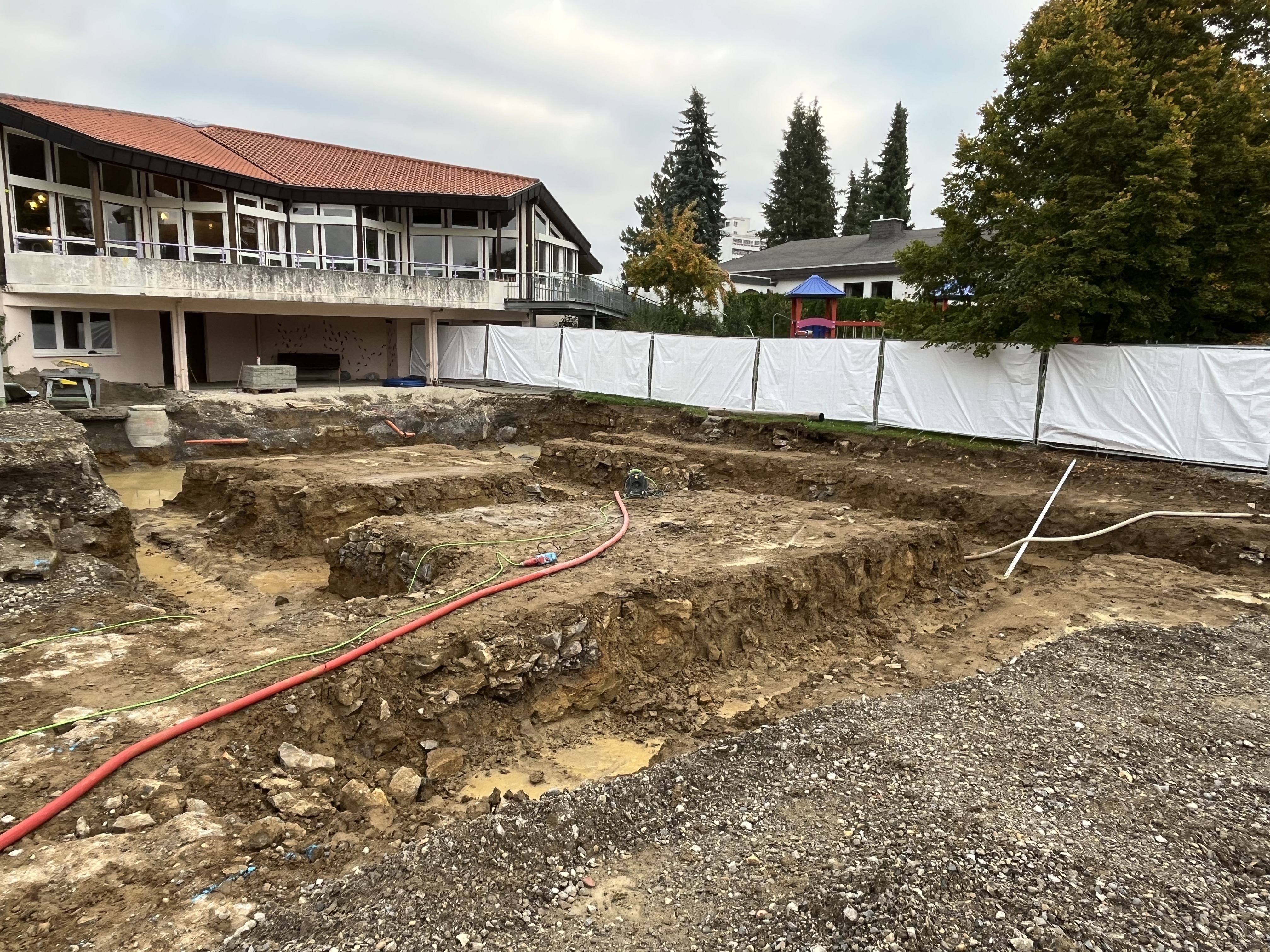

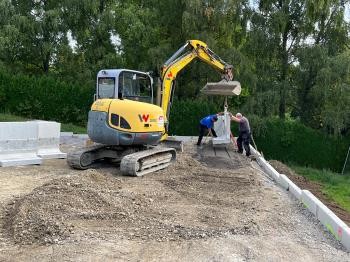

KW 37/2025

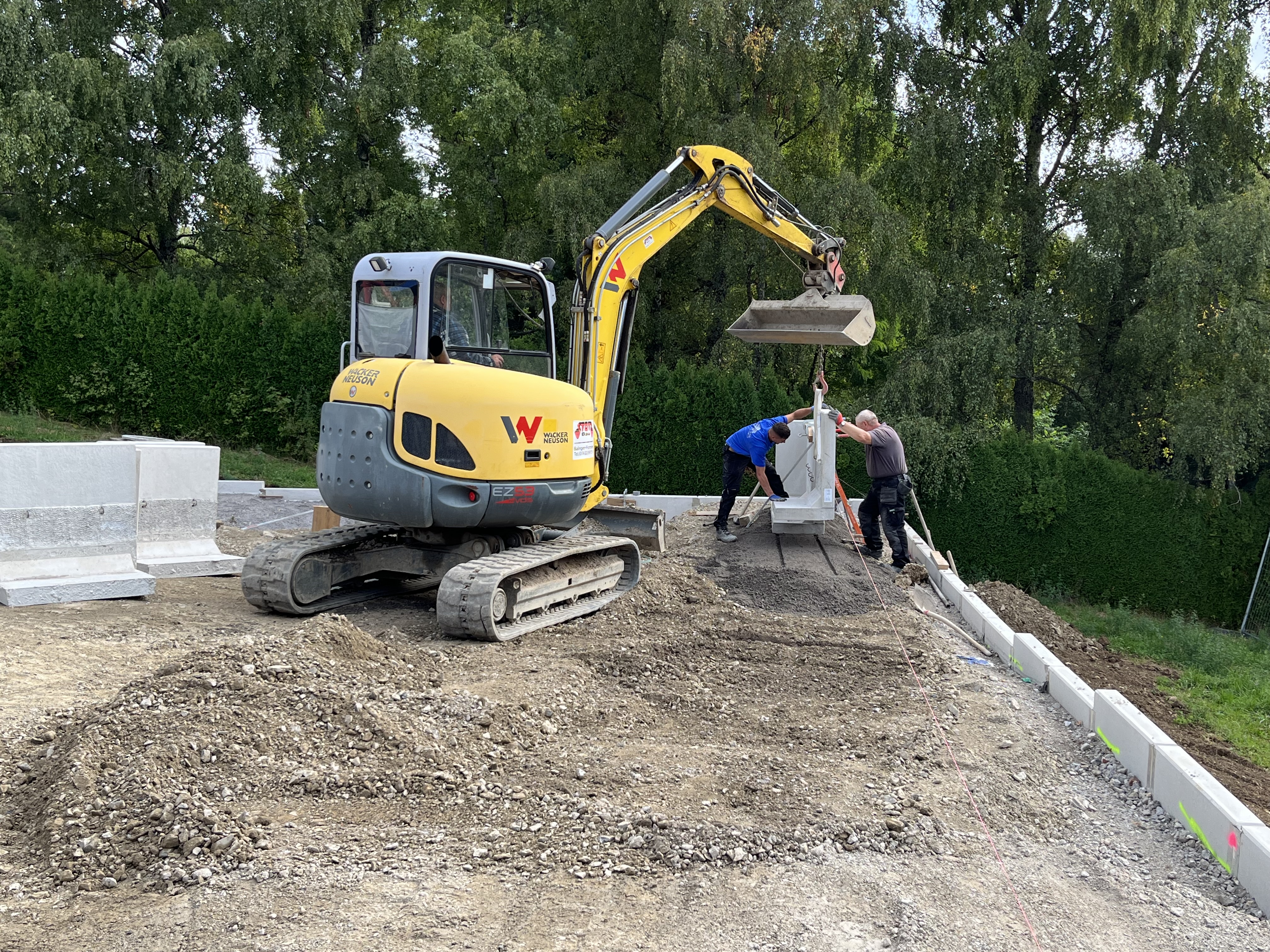

Derzeit werden die Stützmauern im Zuge der Erweiterung der Eilers-Kita erstellt.
KW 35/2025

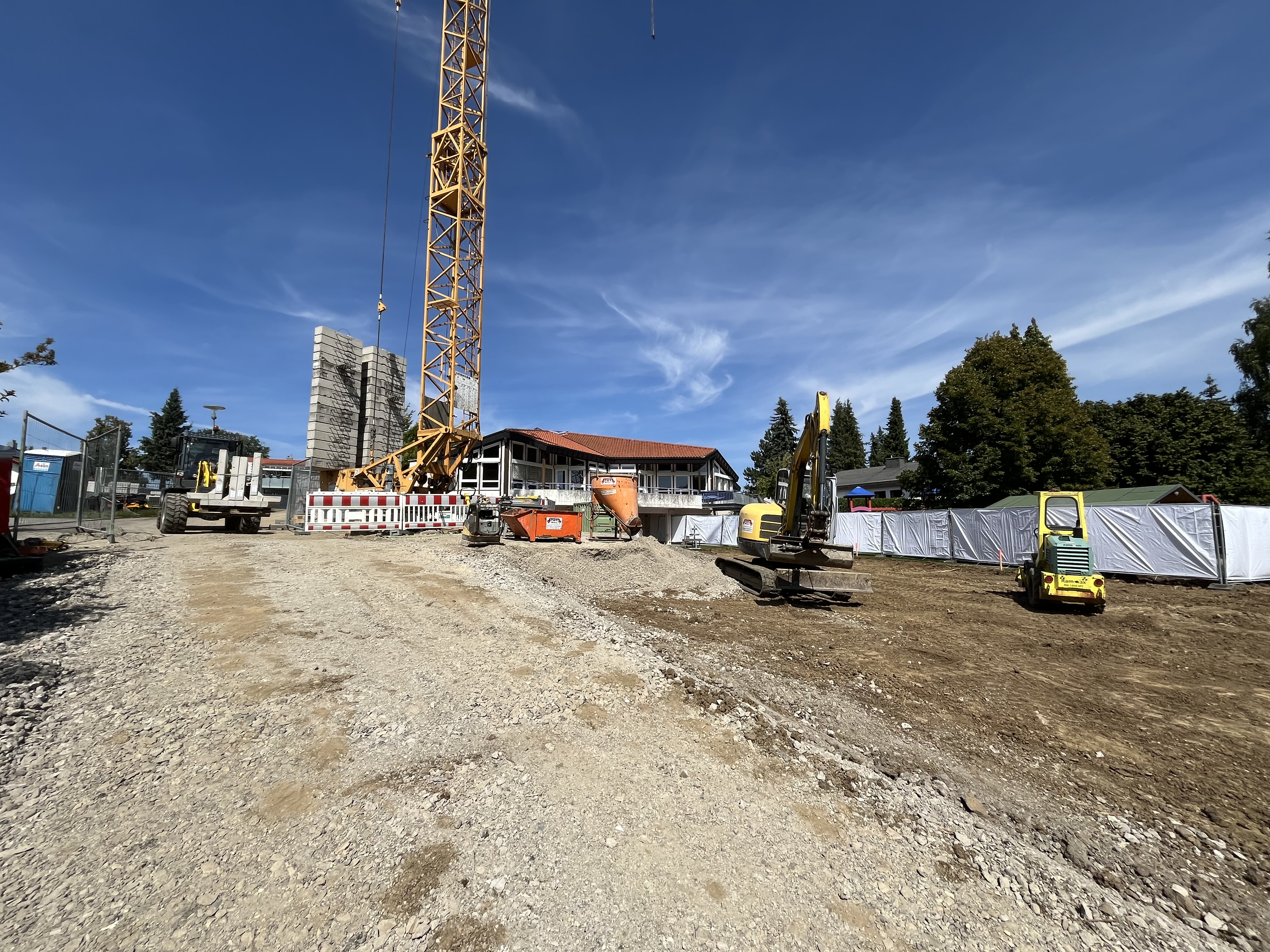

Nach dem Betriebsurlaub wurde mit den Arbeiten zur der Erweiterung der Eilers-Kita in Rosenfeld begonnen.
