Fällmittel Station Kläranlage Rosenfeld
Hier können Sie den aktuellen Stand einsehen.
KW 37/2026

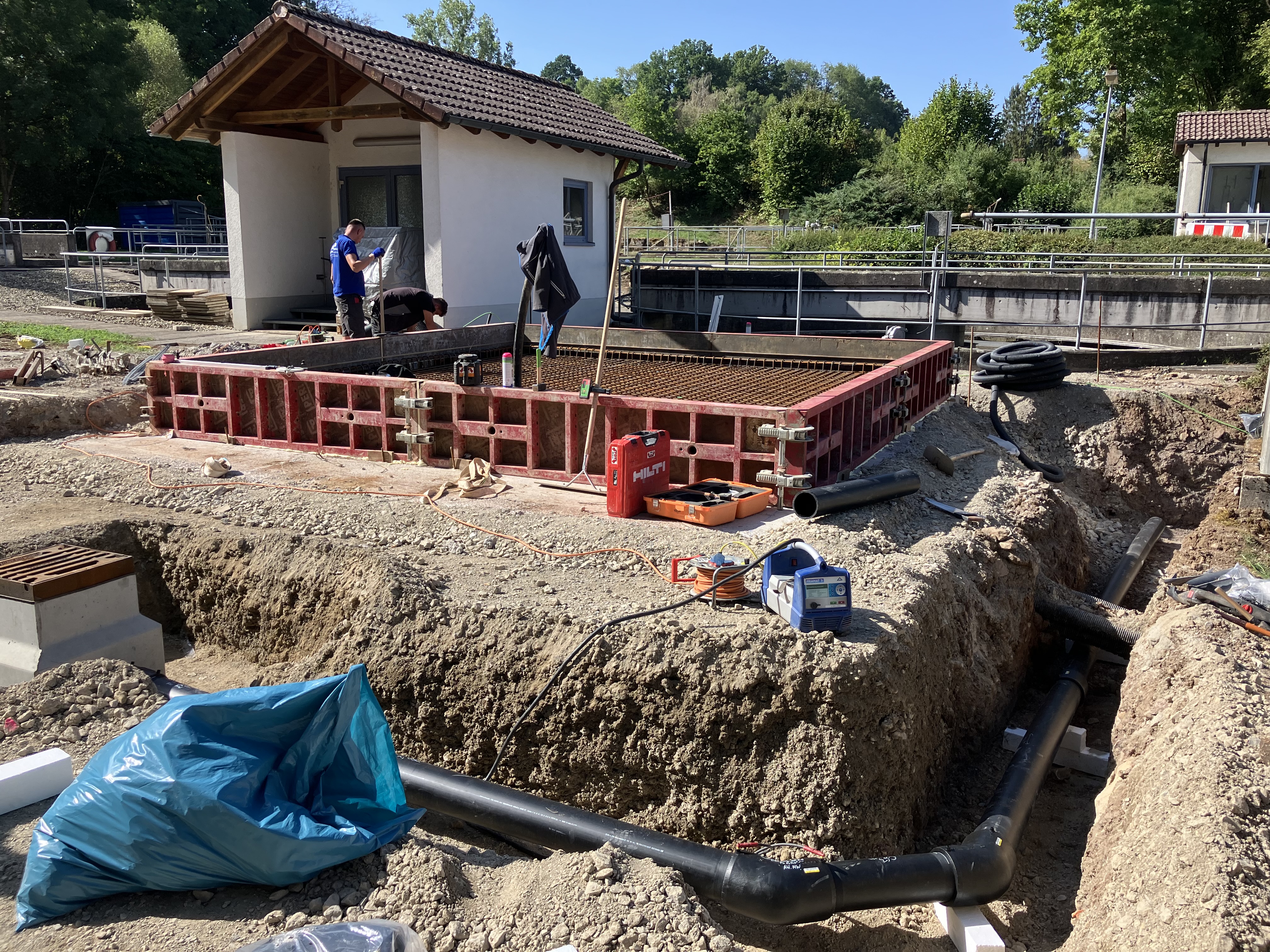

Der Leitungsgraben für die Entwässerungsleitung ist inzwischen vollständig freigelegt. Nach der bereits fertiggestellten Sauberkeitsschicht und den vorbereiteten Schalungs- und Bewehrungsarbeiten folgt nun die weitere Ausführung der Bodenplatte.
KW 36/2026

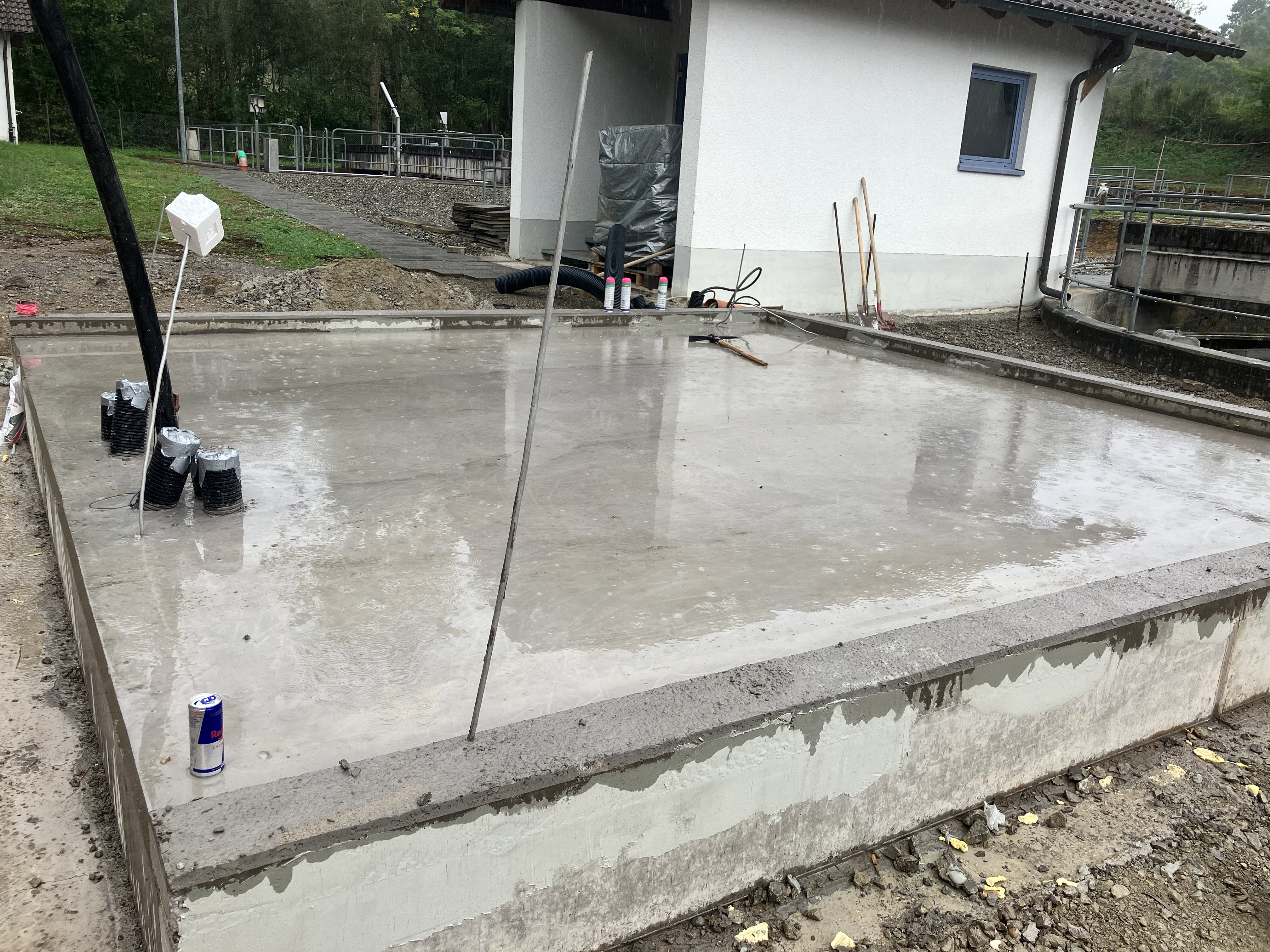

Die Erdungsanlage der Bodenplatte wurde erfolgreich eingebaut und der Graben für die HDPE-Entwässerungsleitung hergestellt. Im nächsten Arbeitsschritt wird die Sauberkeitsschicht für die Bodenplatte gegossen.
