Erneuerung der Kanal- und Wasserleitung Engenwasen BA2, Heiligenzimmern
Hier können Sie den aktuellen Stand einsehen.
Die J. Friedrich Storz Verkehrswegebau GmbH & Co. KG, Donaueschingen wird mit den Arbeiten am 31. März 2025 beginnen.
Es wird während der Bauzeit zu Einschränkungen und Verfügbarkeit der im 2. BA liegenden Abschnitte des Ahornwegs und Engenwasens kommen.
KW 46/2025

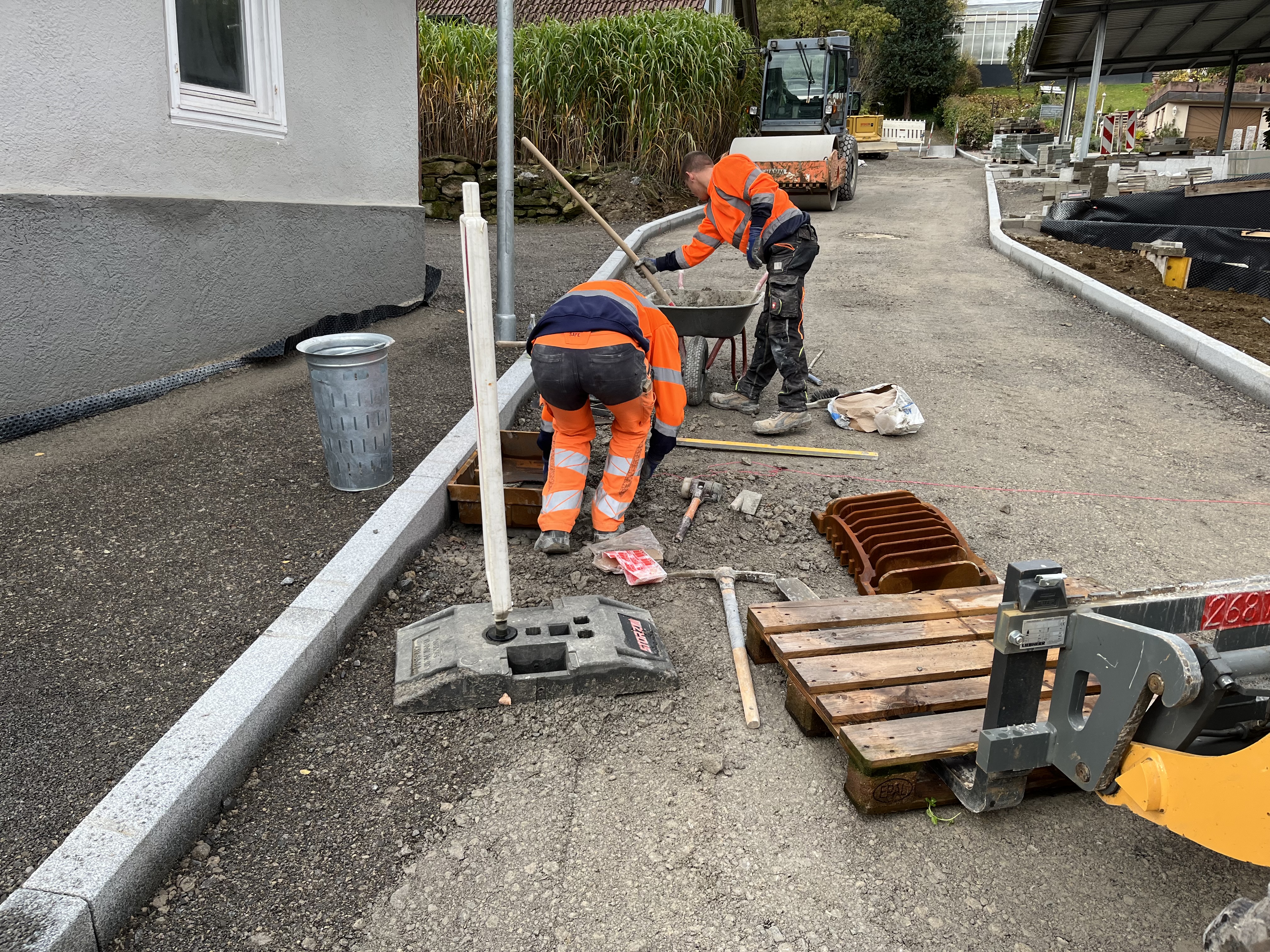

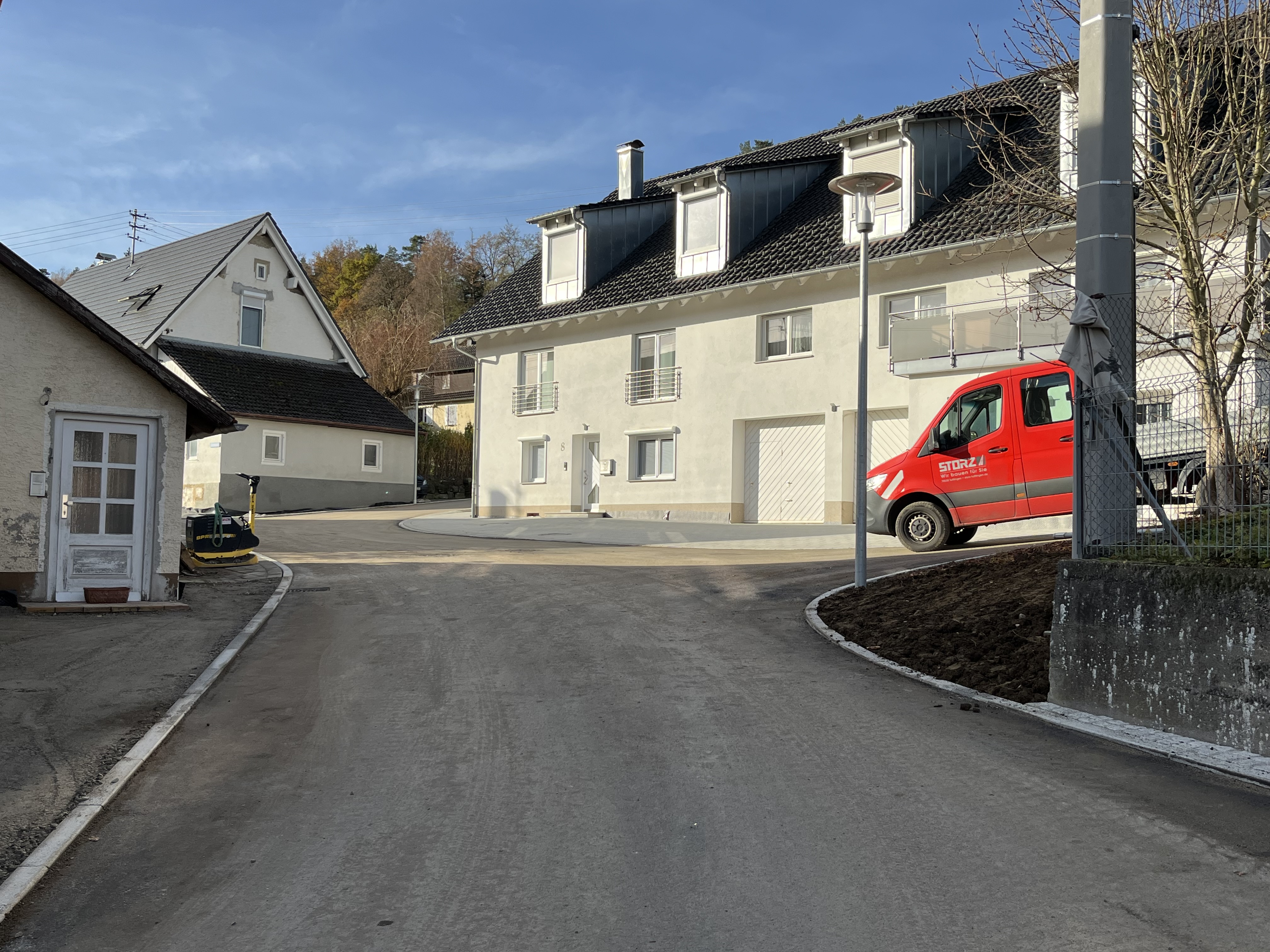

Mit der Fertigstellung der Asphaltarbeiten werden jetzt die letzten Arbeiten vorgenommen und das Zwischenlager rückgebaut.
KW 45/2025

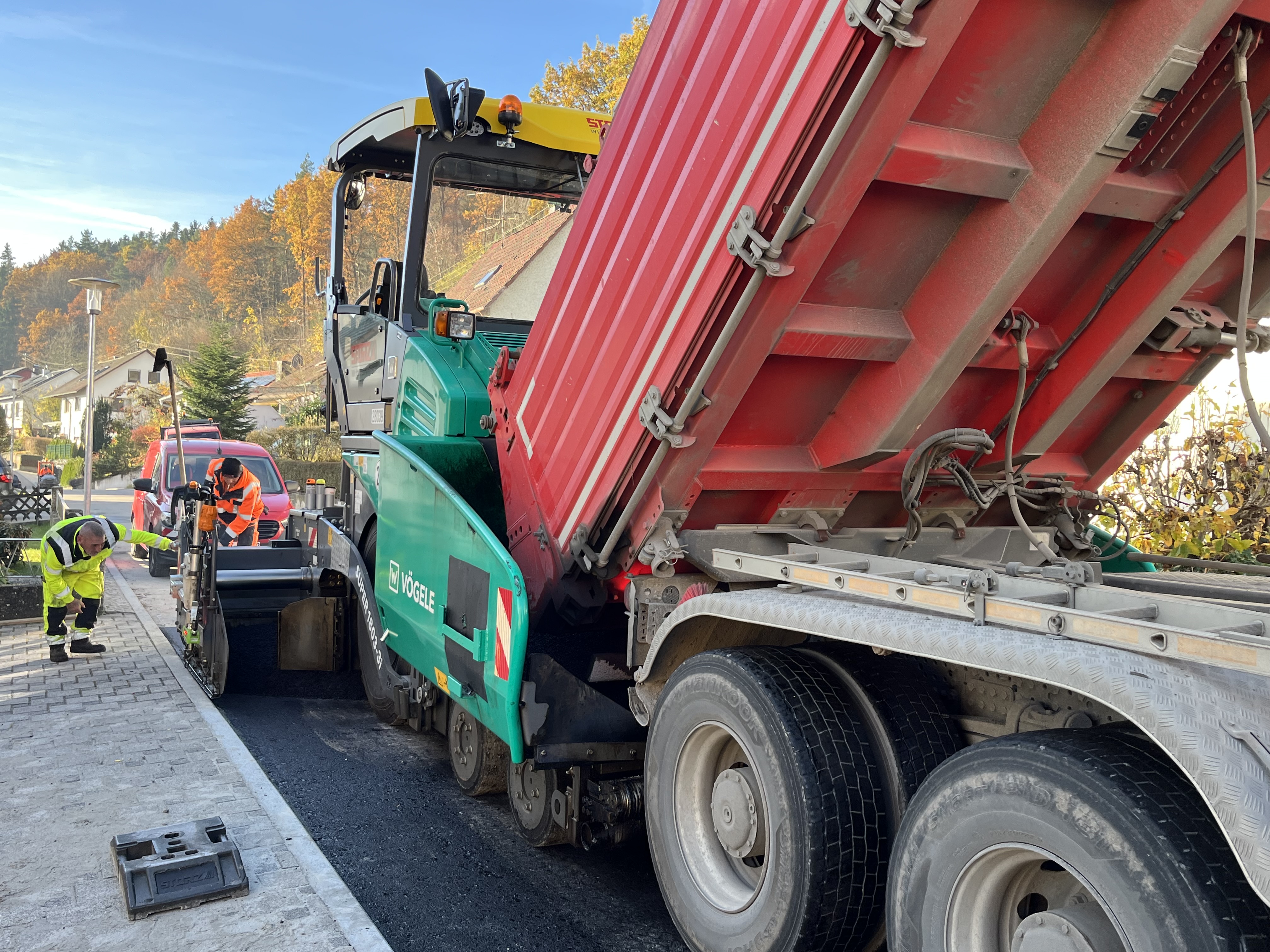

Die Belagsarbeiten laufen.
KW 44/2025
Die Vorbereitungen für den Asphalteinbau im 2. BA Engenwasen in Heiligenzimmern laufen. Aktuell werden die Einlaufschächte gesetzt. Witterungsbedingt werden die Asphaltarbeiten erst in der Zeit von Dienstag, 4. bis Freitag 7. November ausgeführt.
KW 43/2025
Die große Maßnahme Engenwasen in Heiligenzimmern geht so langsam dem Ende entgegen. Aktuell laufen die Angleichungsmaßnahmen. Voraussichtlich ab 31. Oktober werden die Asphaltarbeiten durchgeführt. An 4 Arbeitstagen ist die Nutzung der Straßen im Bauabschnitt 2 nicht möglich.
KW 41/2025

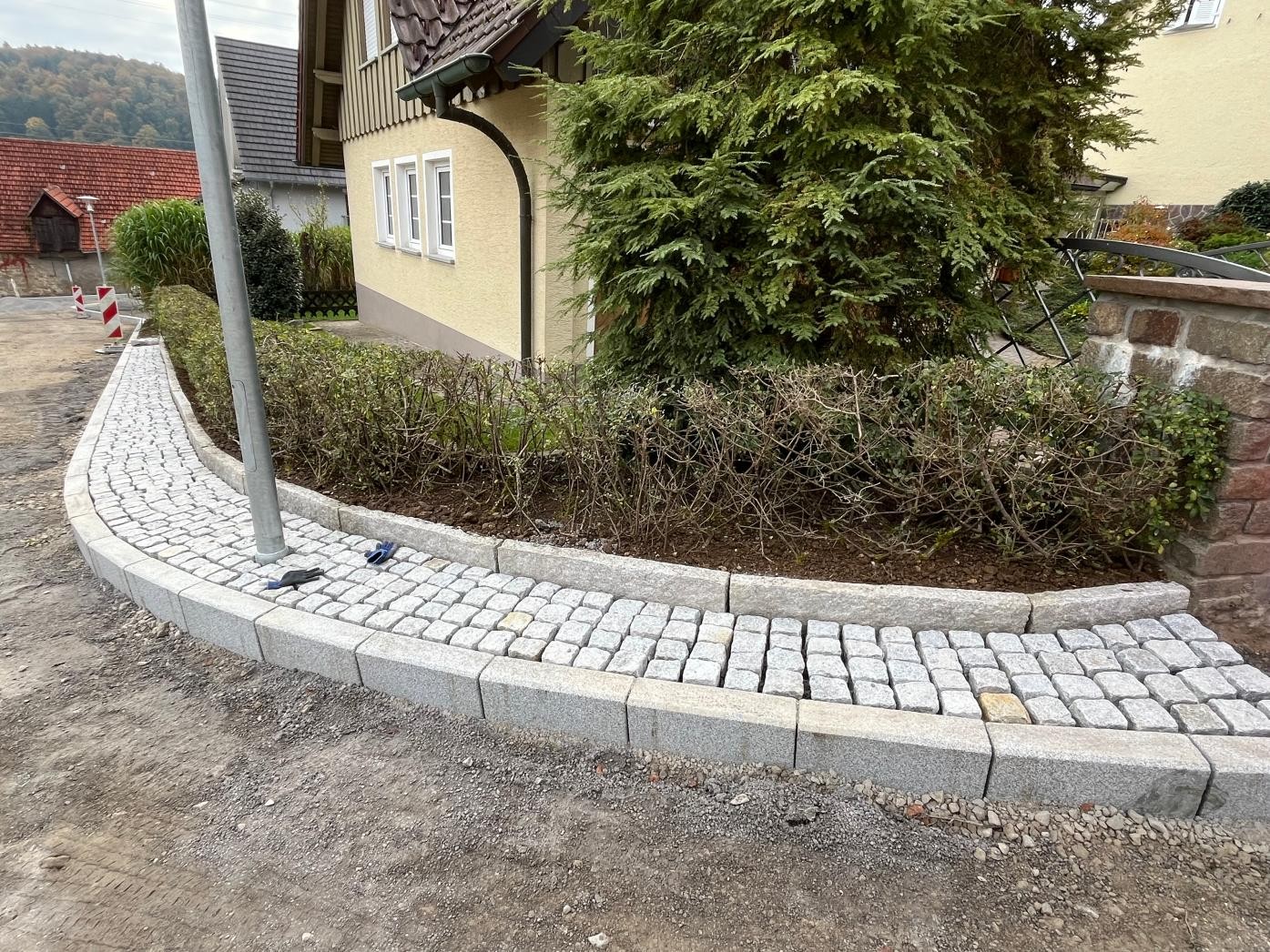

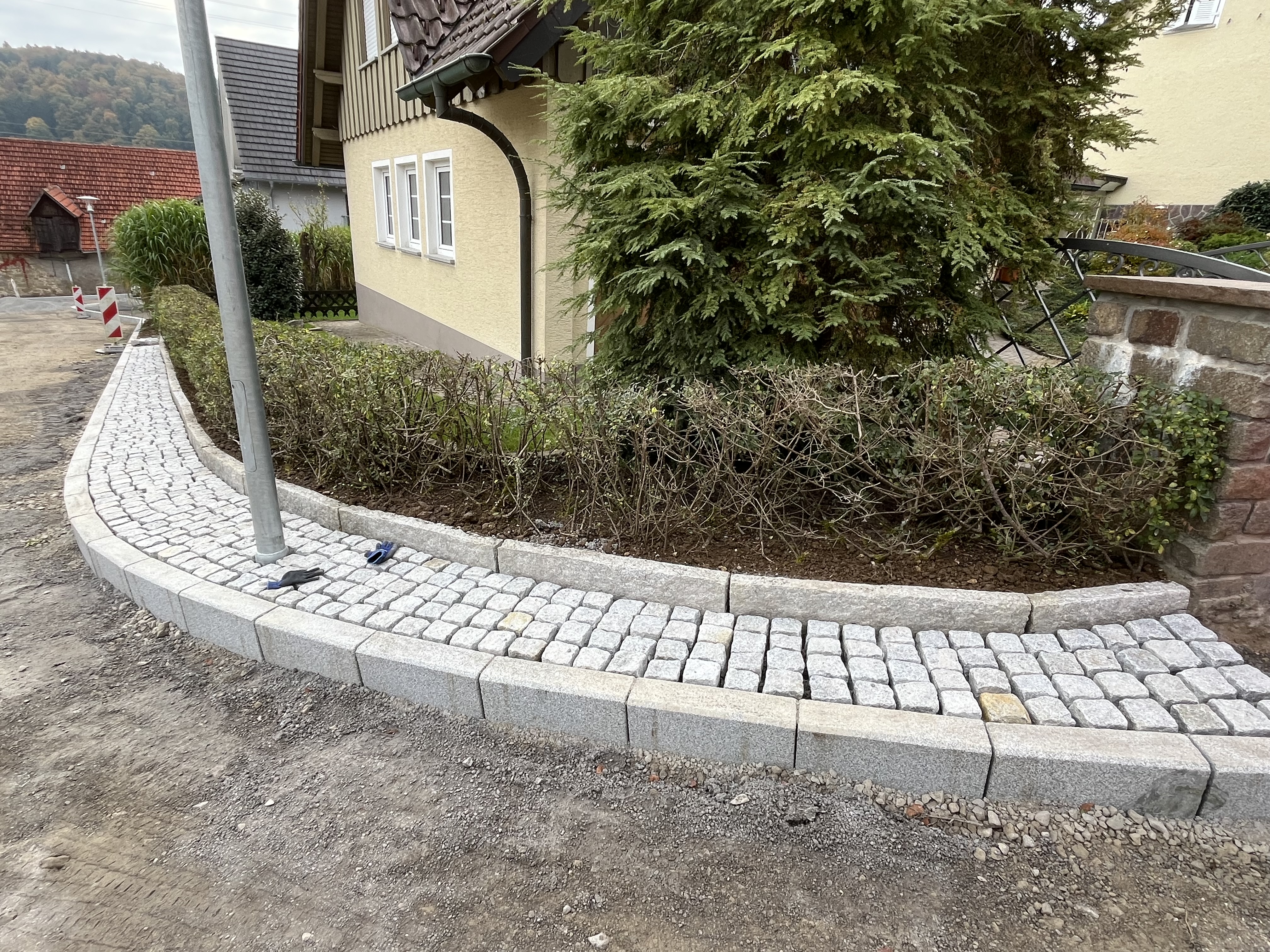

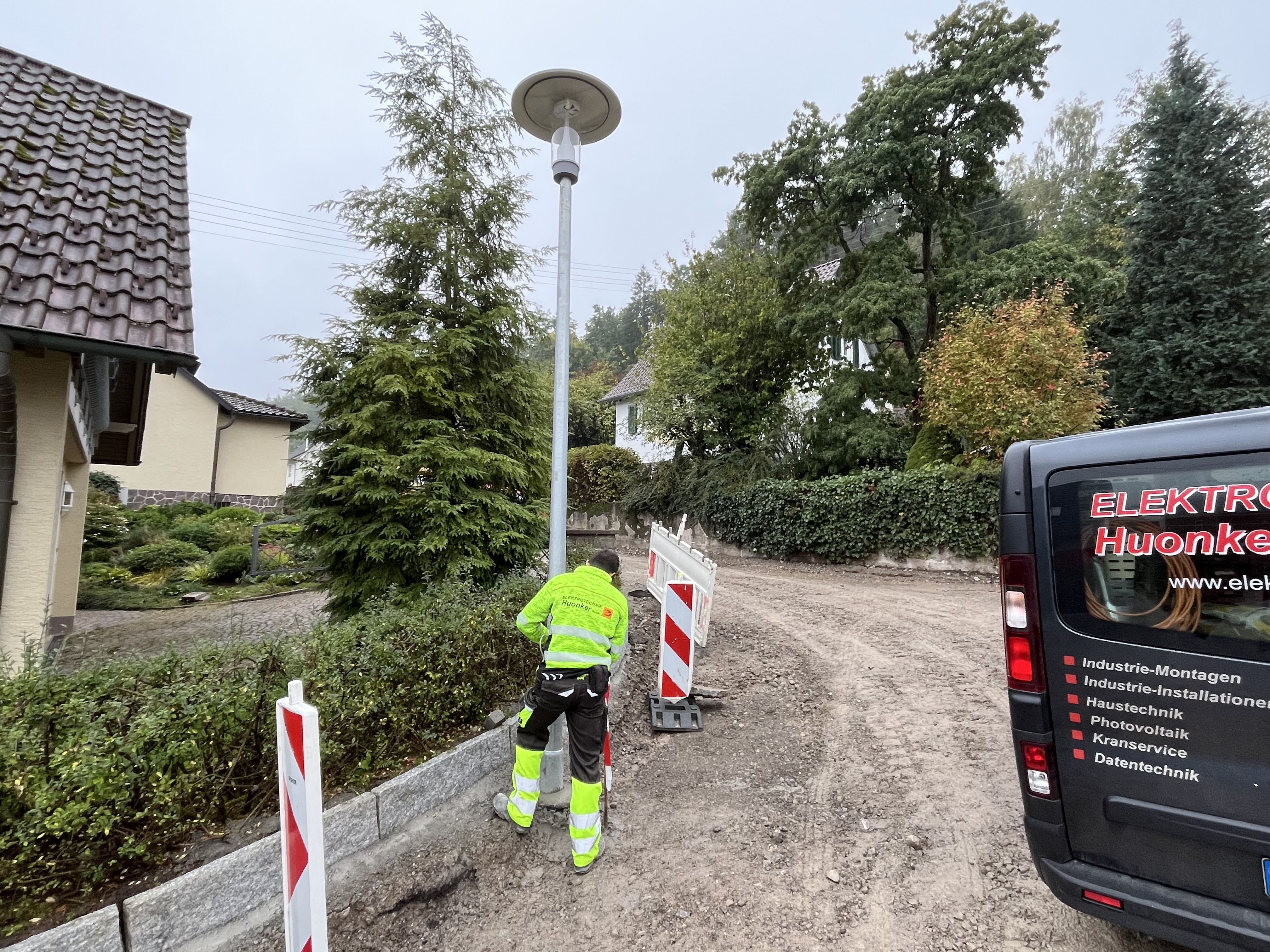

Die Straßenbeleuchtung wurde im 2. Bauabschnitt in Betrieb genommen. In dieser Woche wird mit den Pflasterarbeiten begonnen.
KW 38/2025
Noch diese Woche sind die Mitarbeitenden der Firma Storz im Urlaub. Dann geht es mit Vollgas an die Fertigstellung der Maßnahme Engenwasen.
KW 37/2025
Auch die Arbeiten der Netze-BW ruhen auf der Baustelle Engenwasen.
KW 33/2025
Aktuell werden auf der Baustelle u.a. die neu gebauten Kanäle befahren und kontrolliert.
KW 32/2025

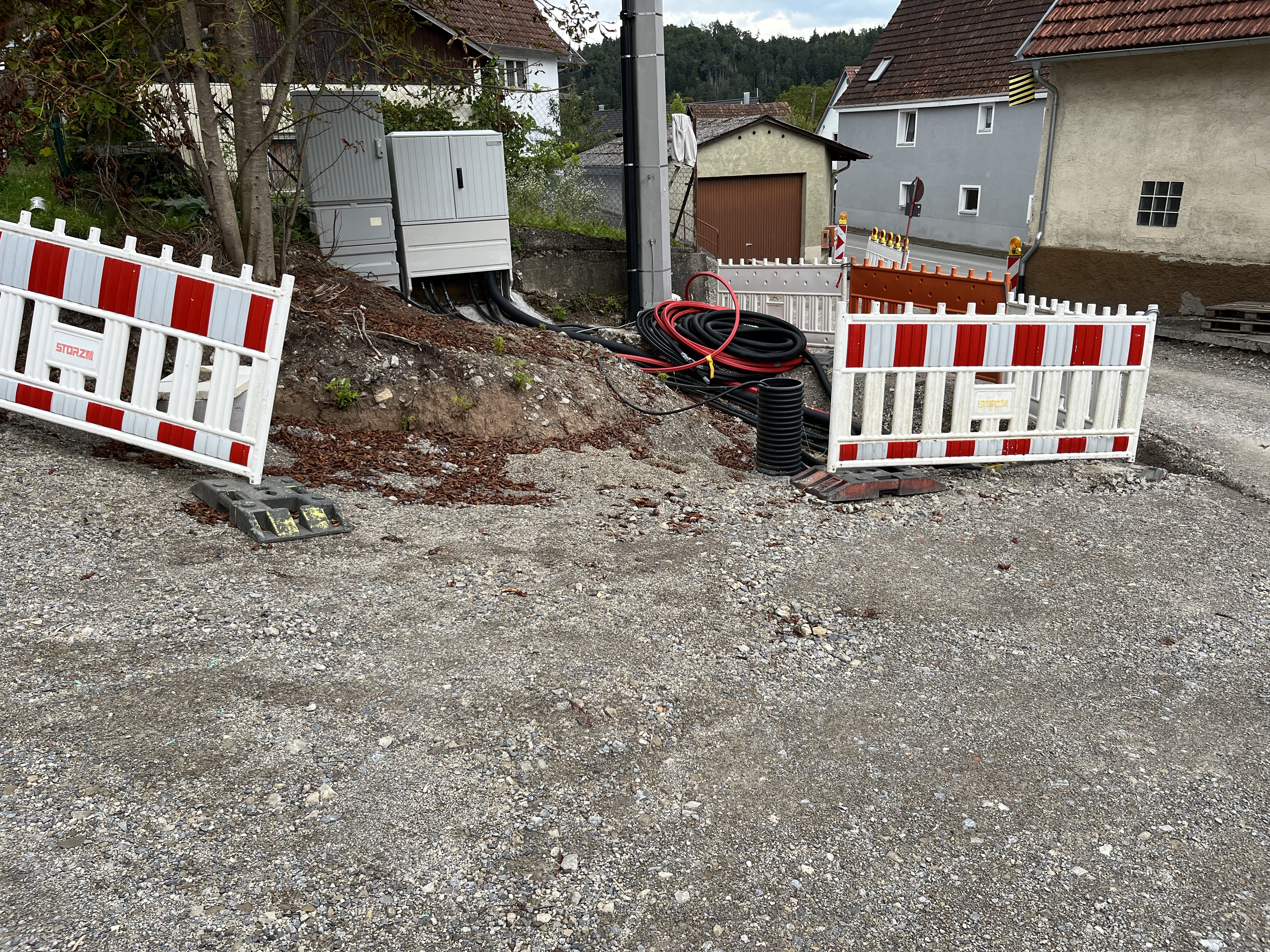

Verlegt wird im Engenwasen auch gleich die neue Straßenbeleuchtung.
KW 31/2025

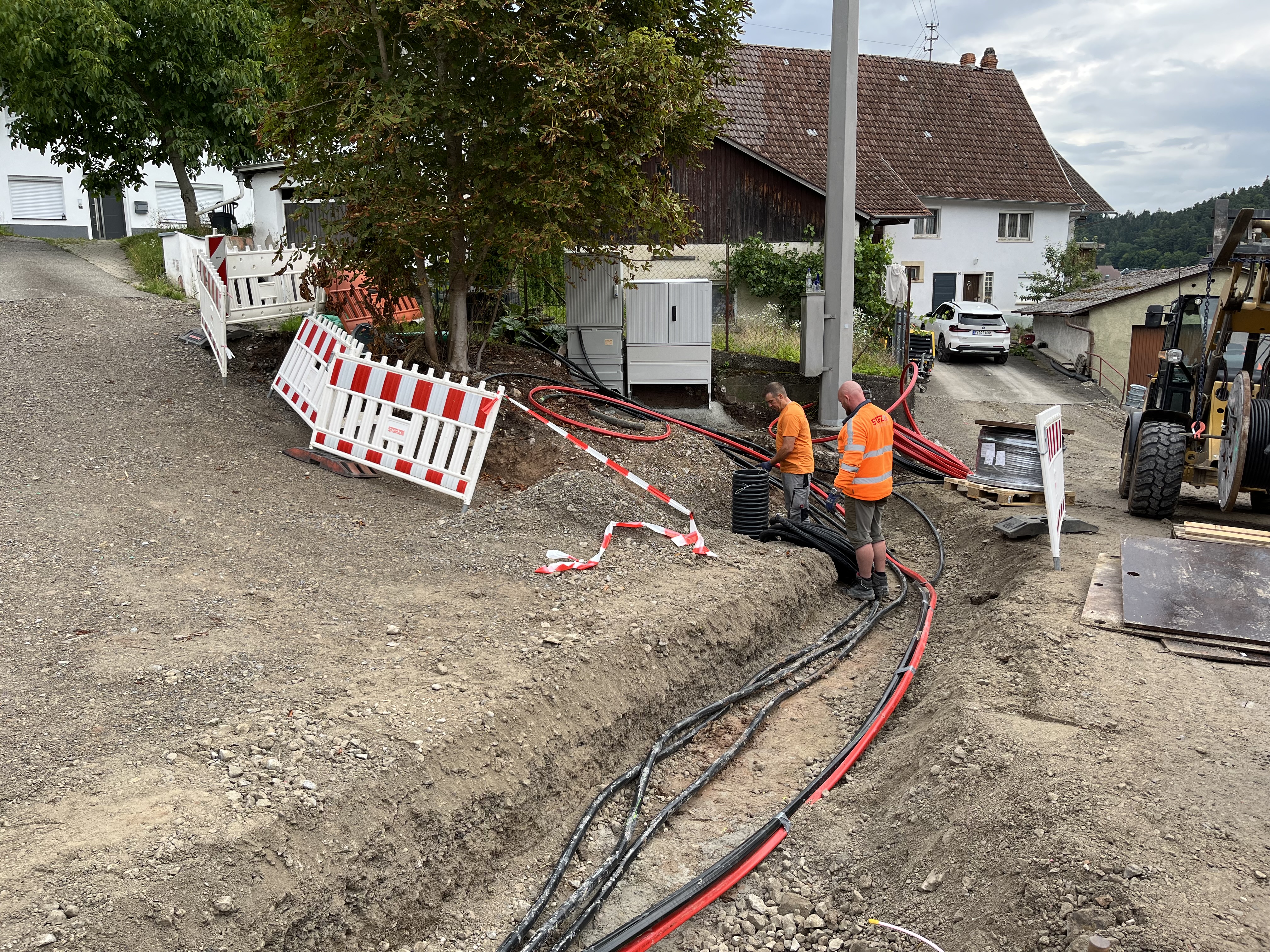

Im Zusammenhang mit der Erneuerungsmaßnahme Engenwasen verlegt die Netze-BW Erdkabel für die künftigen Anschlüsse der Gebäude. In diesem Zusammenhang werden auch die Micropipes für Glasfaseranschüsse verlegt.
KW 28/2025
Die neue Wasserleitung wird verlegt.
KW 27/2025

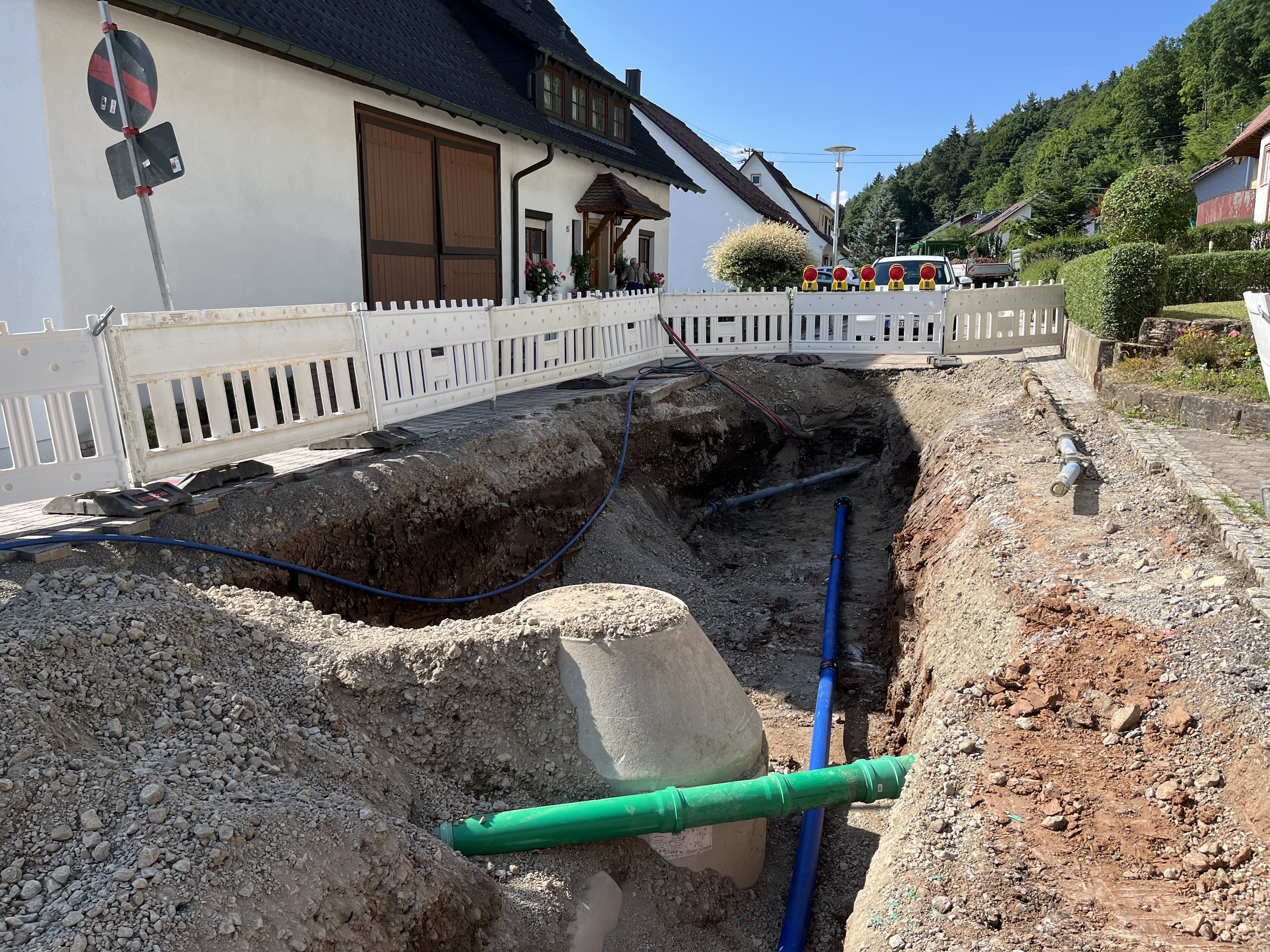

Mit der Baustelle im Engenwasen in Heiligenzimmern ist man im Zeitplan. Aktuell wird nun auch die neue Wasserleitung verlegt.
KW 23/2025

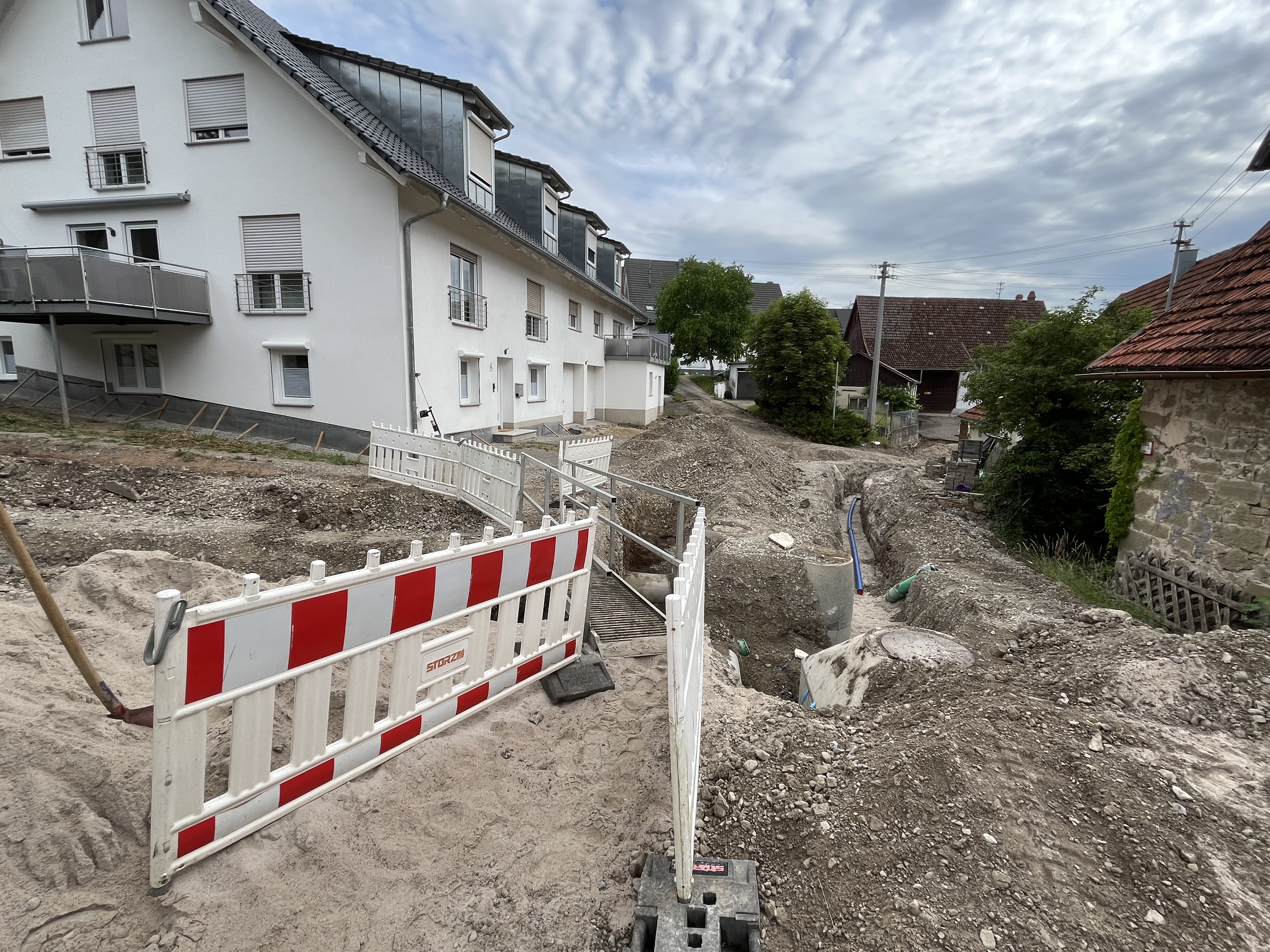

Die Arbeiten am Schmutzwasserkanal, sowie am Regenwasserkanal im Engenwasen in Heiligenzimmern sollen in der Pfingstwoche fertig werden. Dann folgend die Wasserleitungen, Breitbandleitungen, …
KW 18/2025

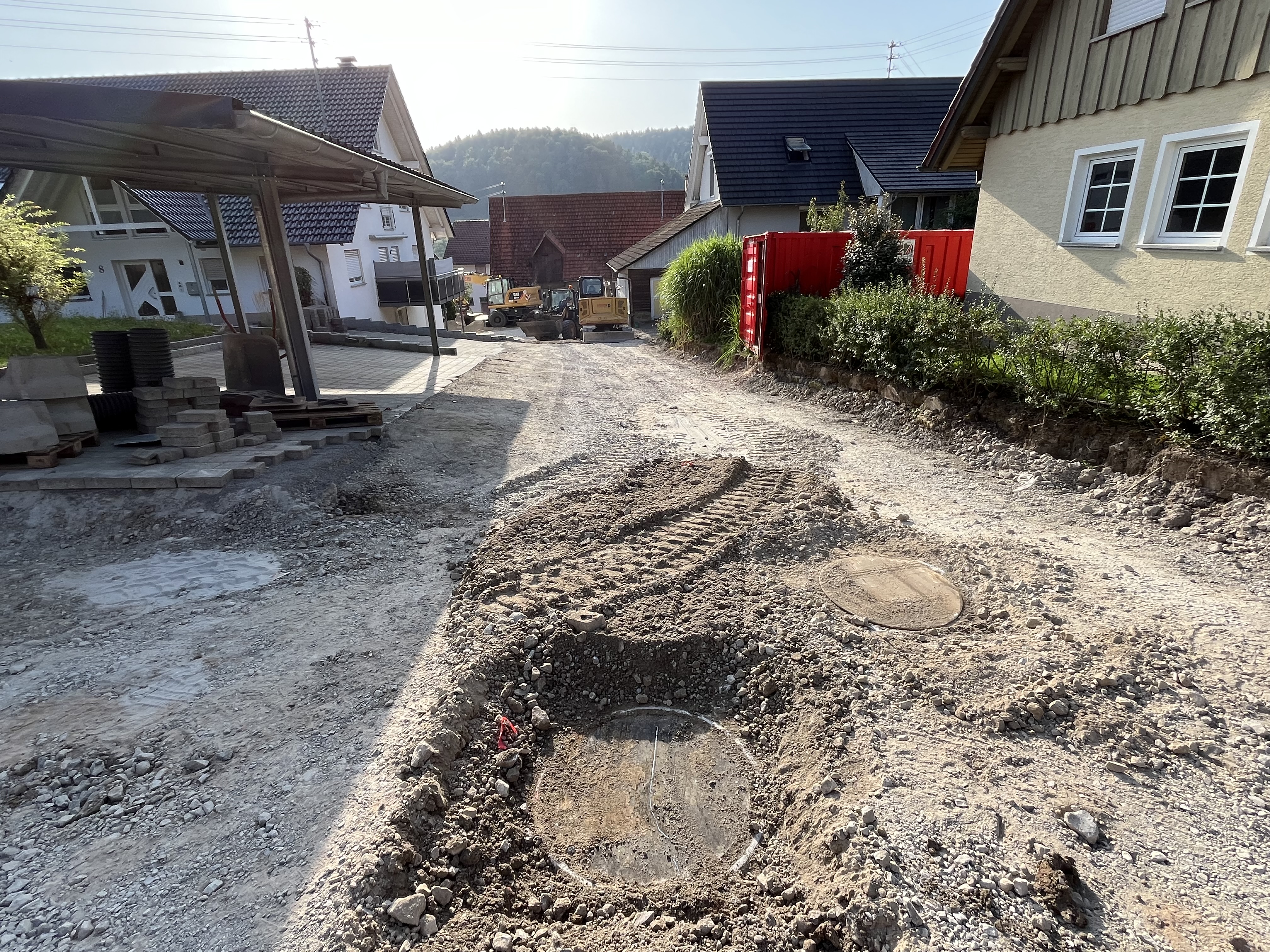

Im Abschnitt Ahornstraße wird aktuell der Regenwasserkanal verlegt.
KW 16/2025

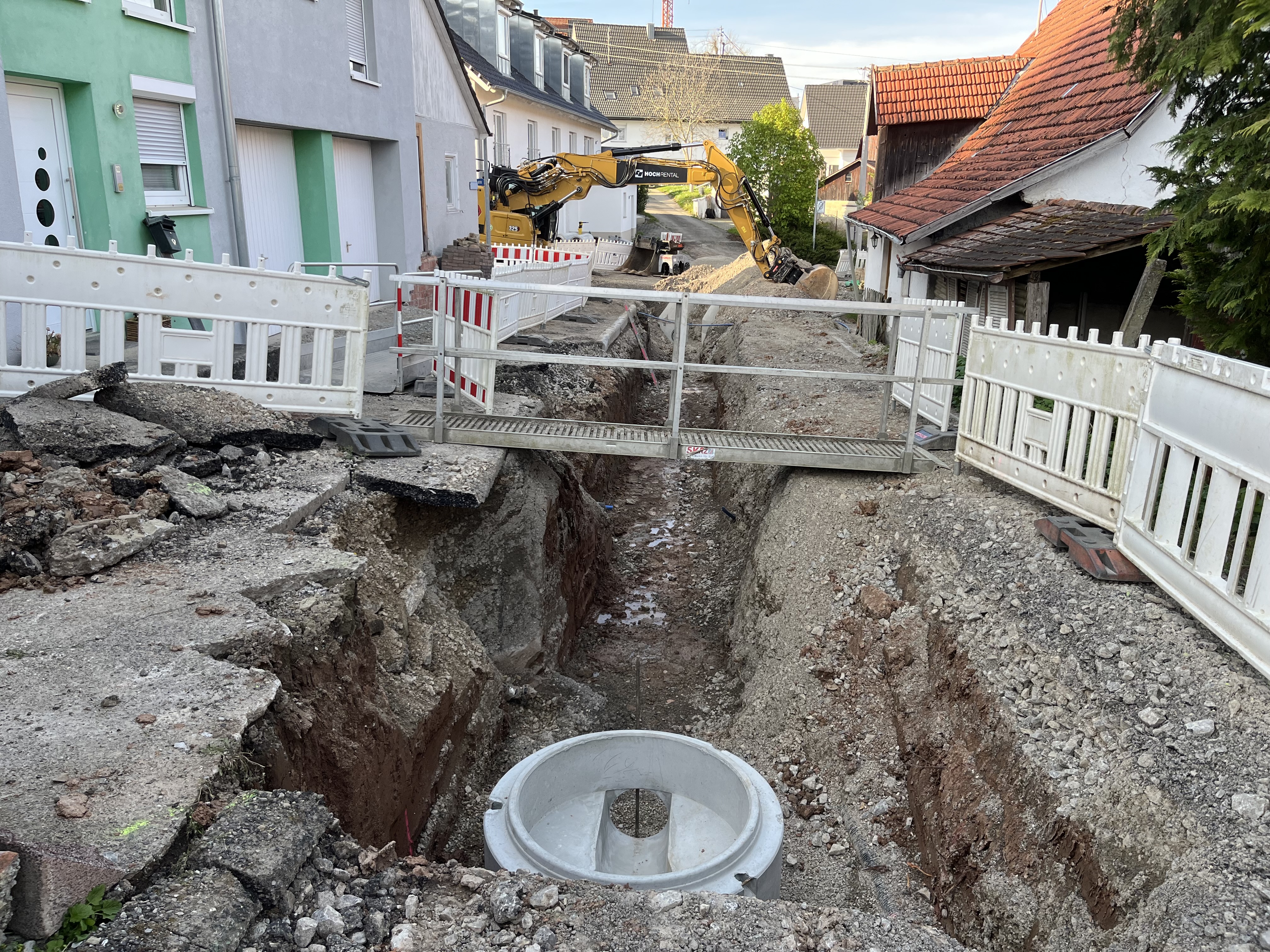

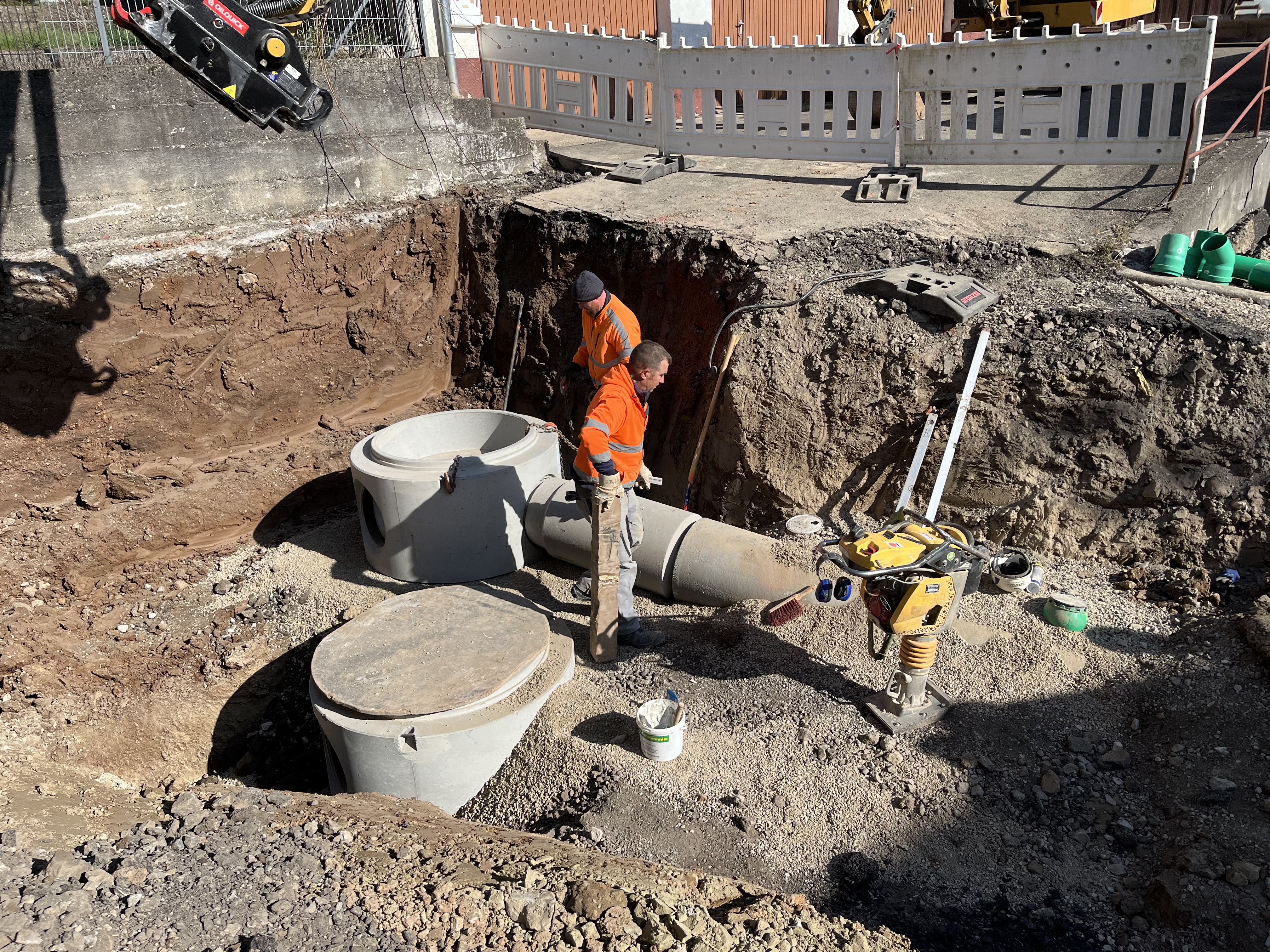

Die Baustelle liegt im Zeitplan. Die Schmutzwasser- und Regenwasserkanäle sind aus dem Kreuzungsbereich Danbachstraße gelegt. Aktuell laufen die Kanalarbeiten im Kreuzungsbereich Ahornstraße/Engenwasen.
KW 16/2025
Die Arbeiten an der Erneuerung der Kanal- und Wasserleitung im 2. Bauabschnitt des Engenwasen/Ahornstraße in Heiligenzimmern schreiten voran. Die Ampelregelung in der Danbachstraße ist wieder aufgehoben.
KW 15/2025

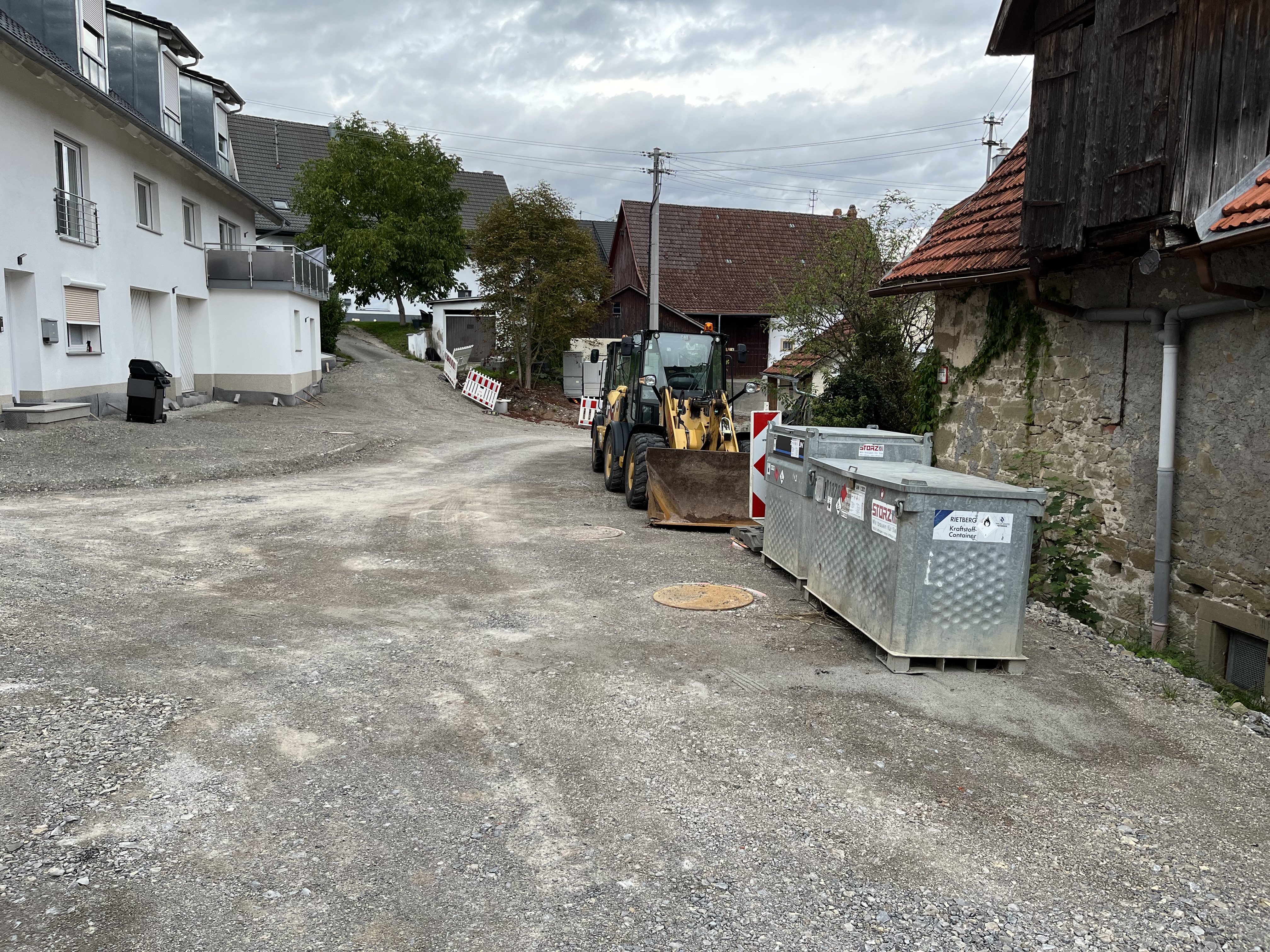

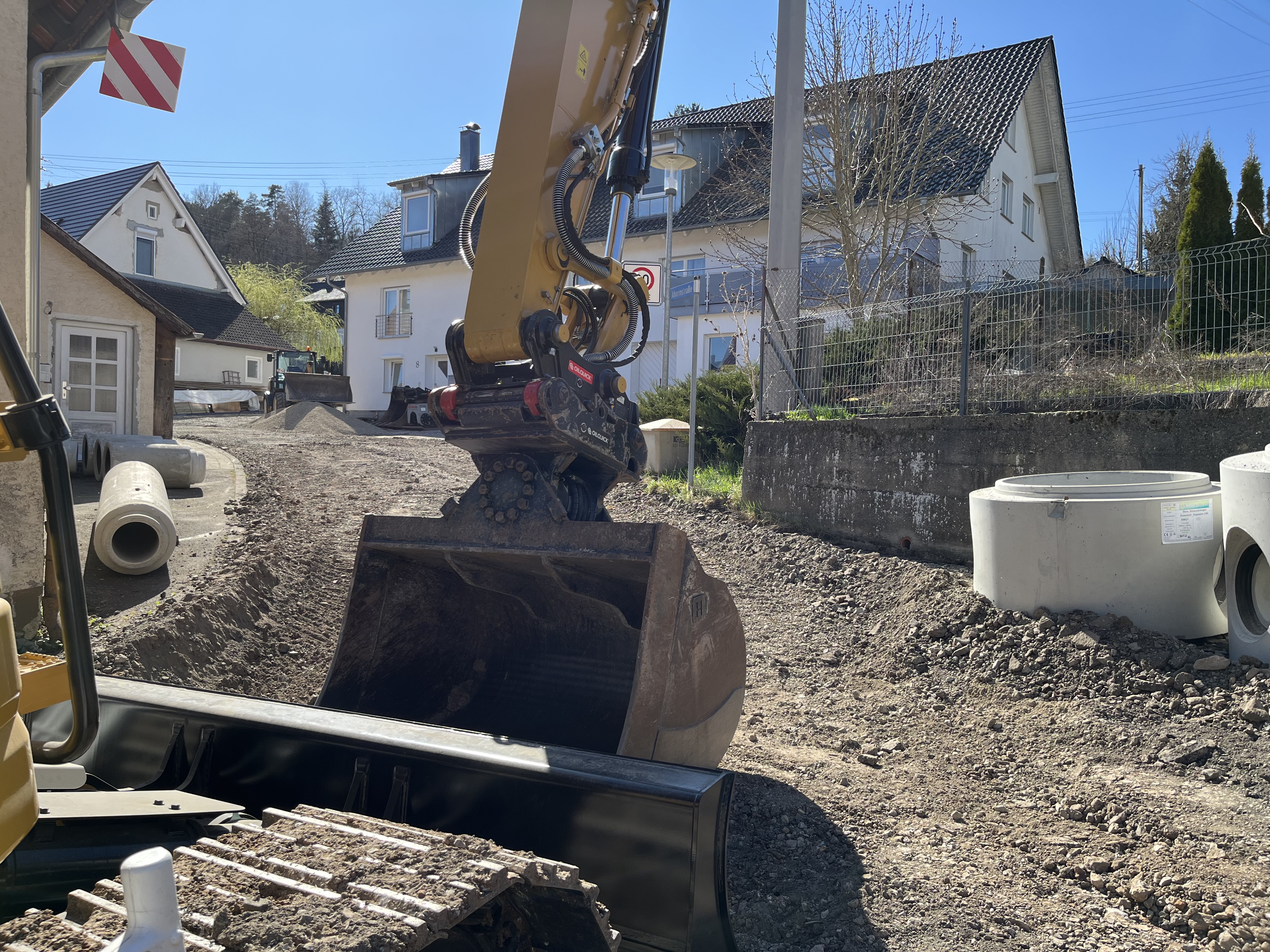

Mit dem 2. Bauabschnitt der Erneuerung der Kanal- und Wasserleitung im Engenwasen in Heiligenzimmern wurde begonnen.
KW 14/2025

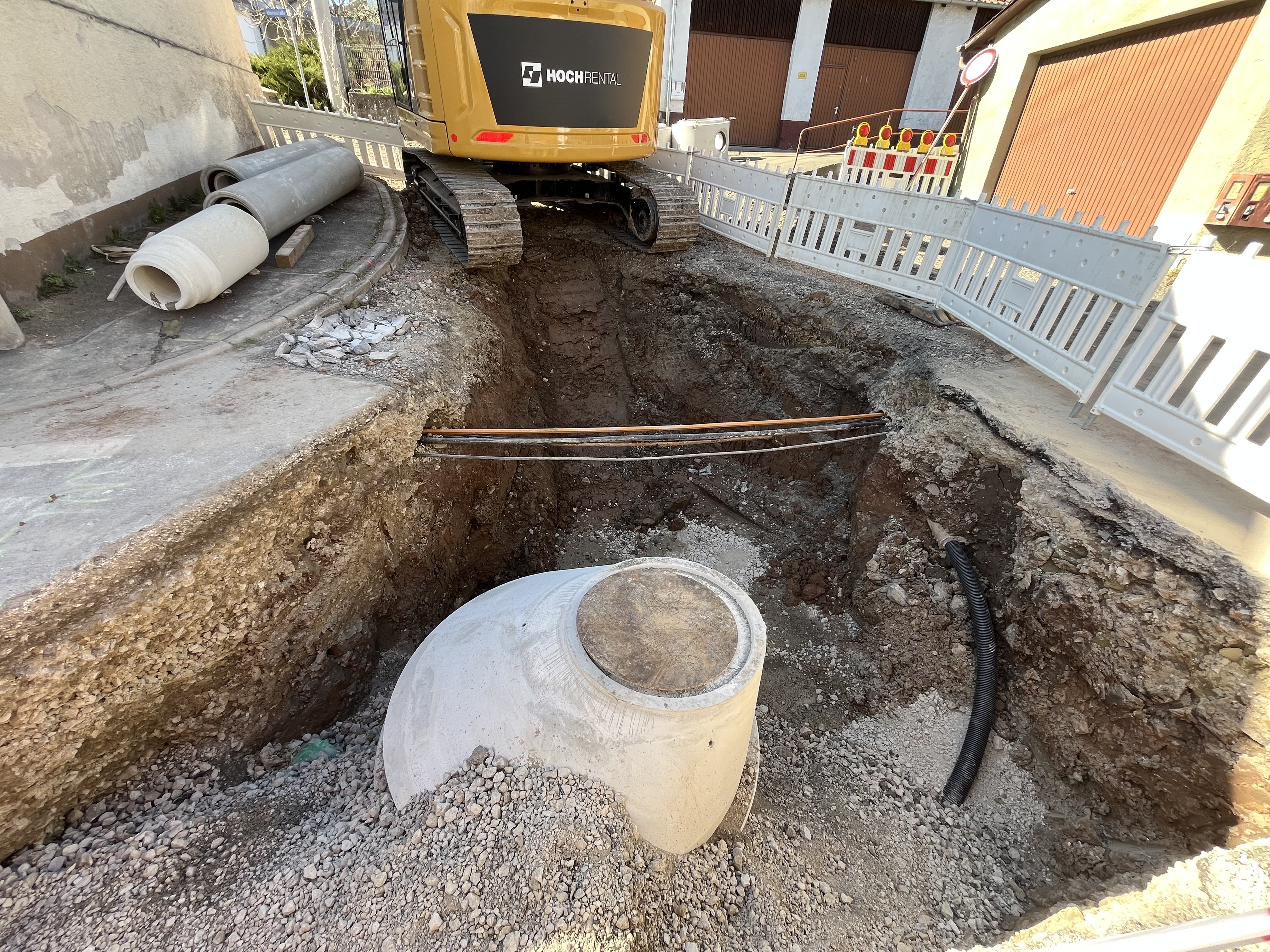

Begonnen hat die Maßnahme mit dem Setzen des neuen Schachtes im Kreuzungsbereich Danbachstraße/Ahornstraße.
