Erweiterung Eilers-Kita

Ansicht Anbau Eilers-Kita

Hier können Sie den aktuellen Stand einsehen.

KW 10/2026

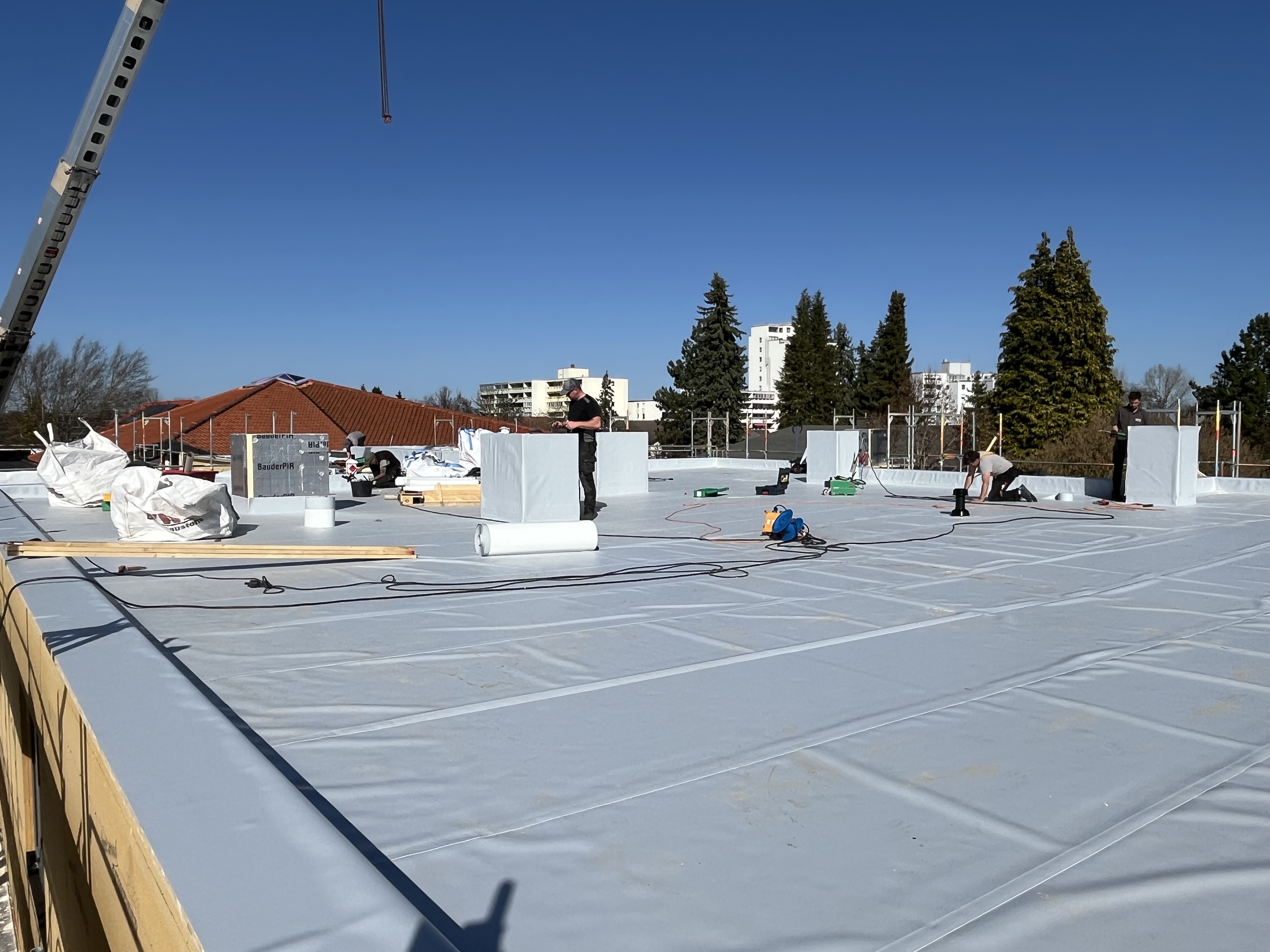

Dachdämmung

Das gute Wetter der vergangenen Woche wurde genutzt, um das Dach des Anbaus der Eilers-Kita zu dämmen.

KW 9/2026

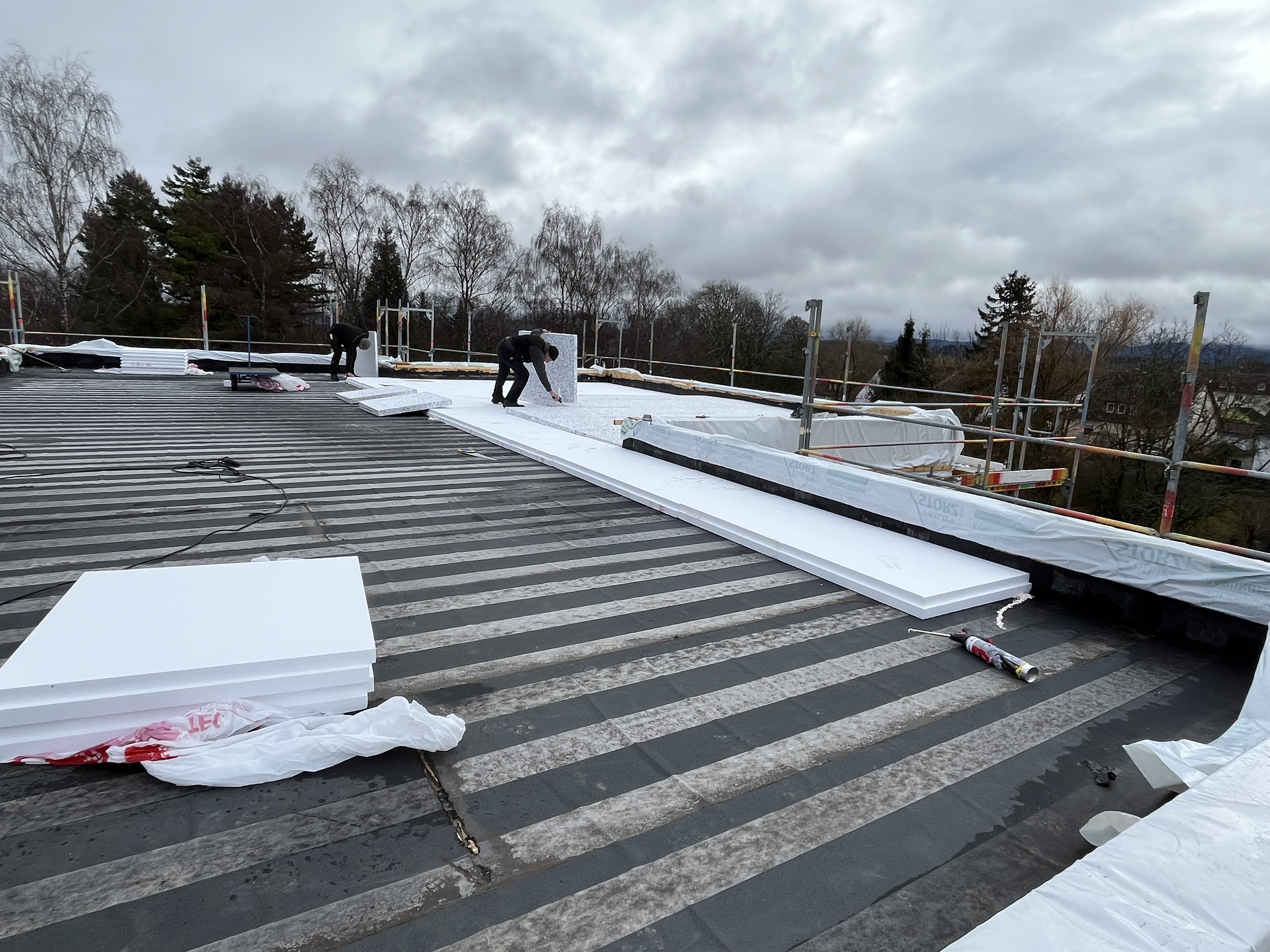

Dachdämmung

Begonnen wurde mit der Dachdämmung des Erweiterungsbau der Eilers-Kita.

KW 7/2026

Treppen

Die Treppe verbindet im Anbau der Eilers-Kita den U3 und Ü3-Bereiche.

KW 7/2026

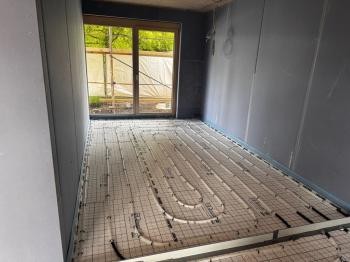

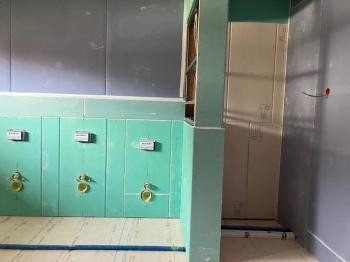

Innenausbau

Zimmerleute, Elektriker, Heizungsbauer, Gerüstbauer und Glaser die den Sonnenschutz anbringen, sind im Erweiterungsbau der Eilers-Kita unterwegs.

KW 6/2026

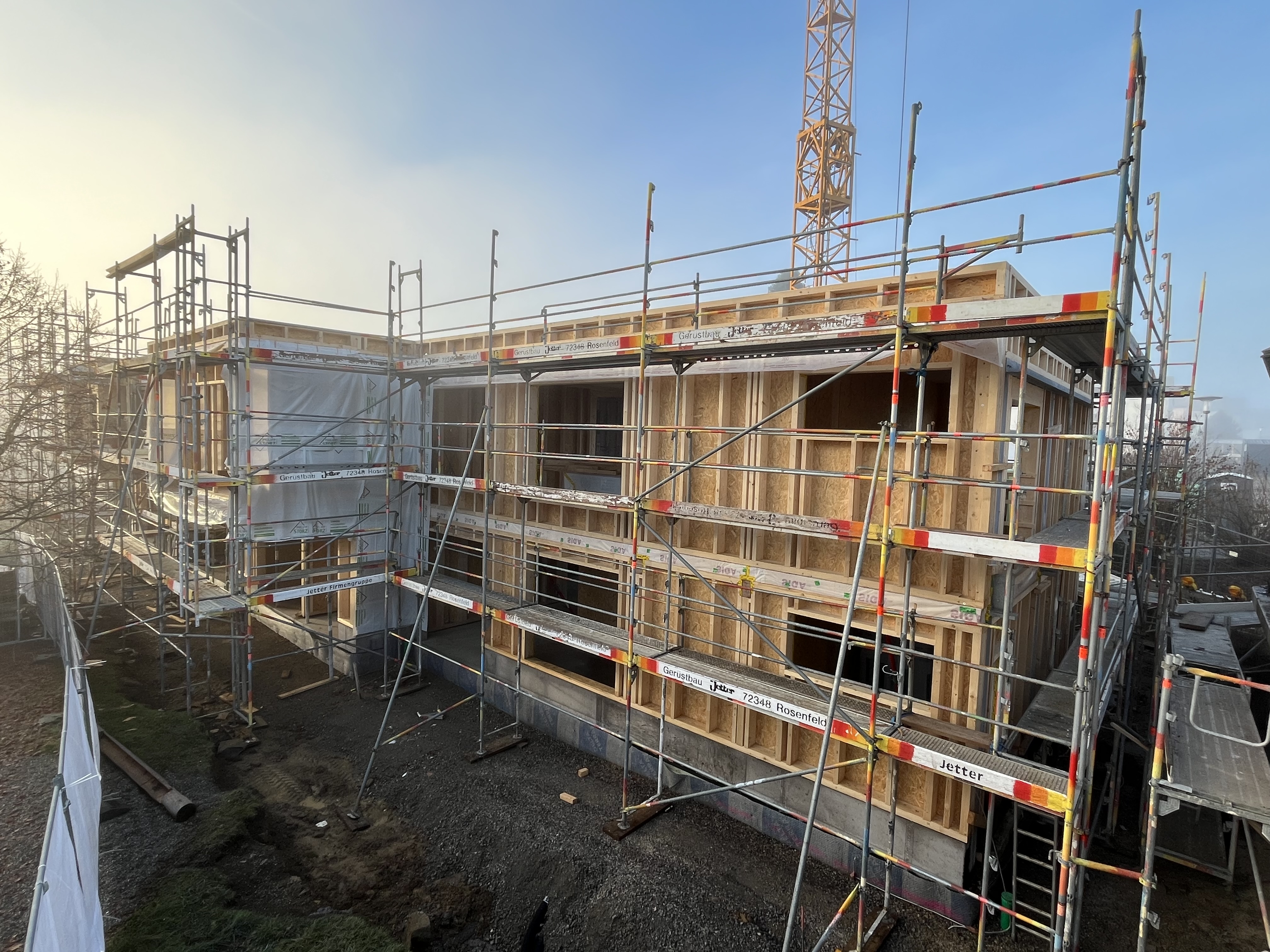

Erweiterungsbau

Im Erweiterungsbau wird gearbeitet …

KW 4/2026

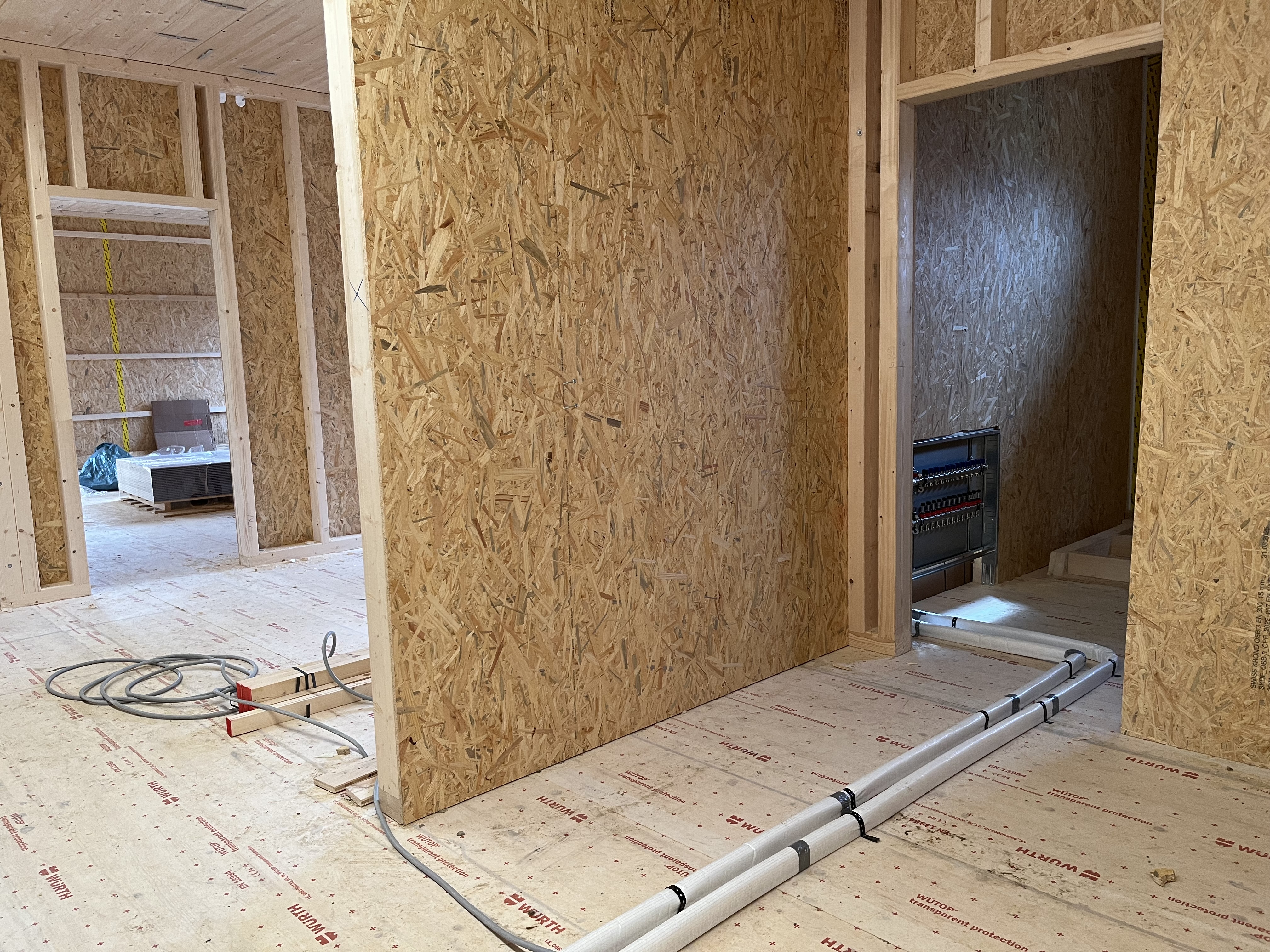

Innenausbau

Diese Woche wurden auch die Arbeiten am Erweiterungsbau der Eilers-Kita wieder aufgenommen.

KW 51/2025

Noch vor den Betriebsferien zwischen Weihnachten und Neujahr wurde der Rohbau des Verbindungsstegs und des Ersatzraums zwischen dem Bestandsbau und der Erweiterung hergestellt.

KW 50/2025

Innenausbau

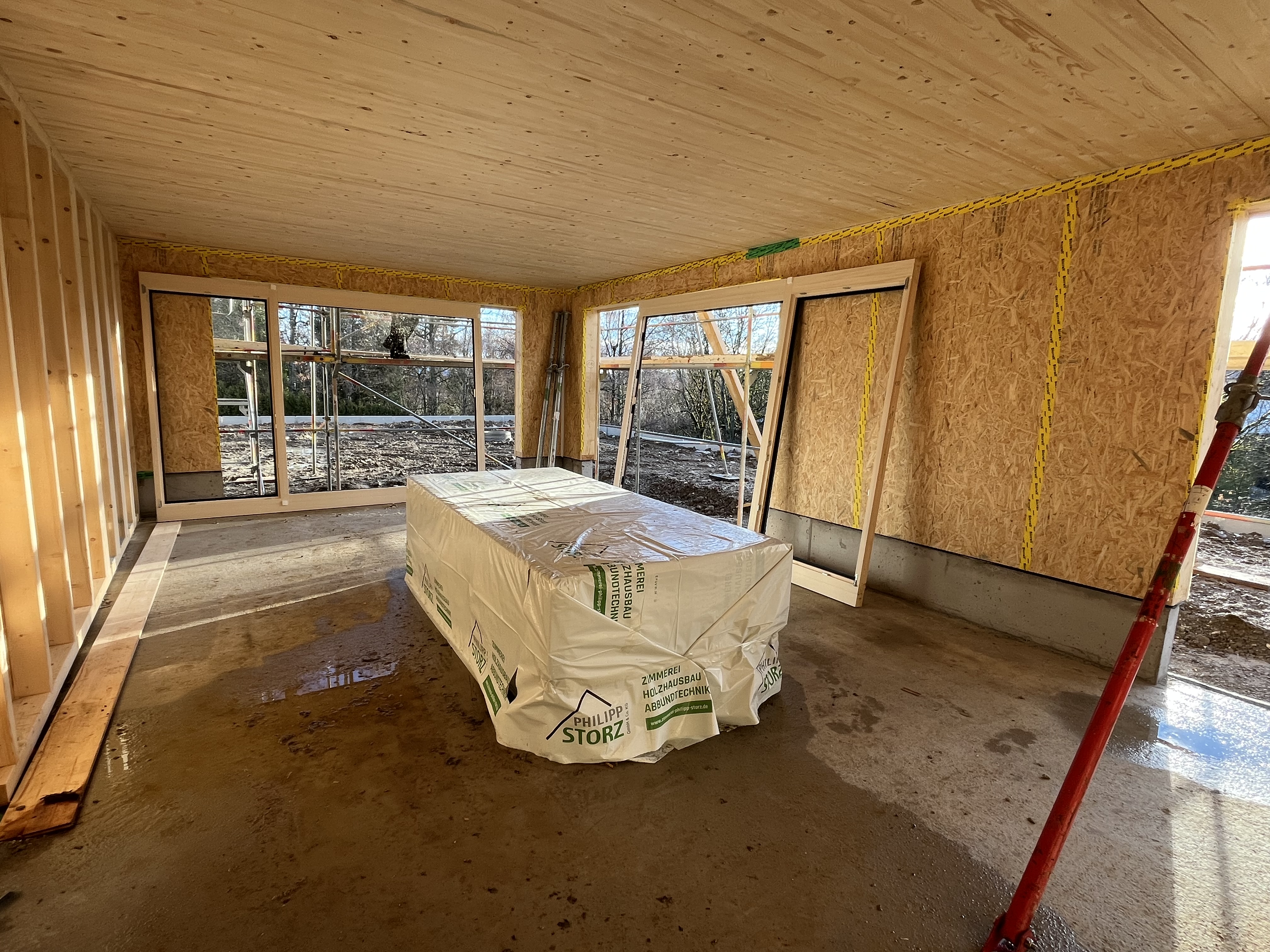

Im Erweiterungsbau der Eilers-Kita läuft die Montage der Fensterelemente.

KW 49/2025

Erweiterung Eilers-Kita

Die Größe der Erweiterung unserer Eilers-Kita lässt sich zwischenzeitlich gut erkennen.

KW 48/2025

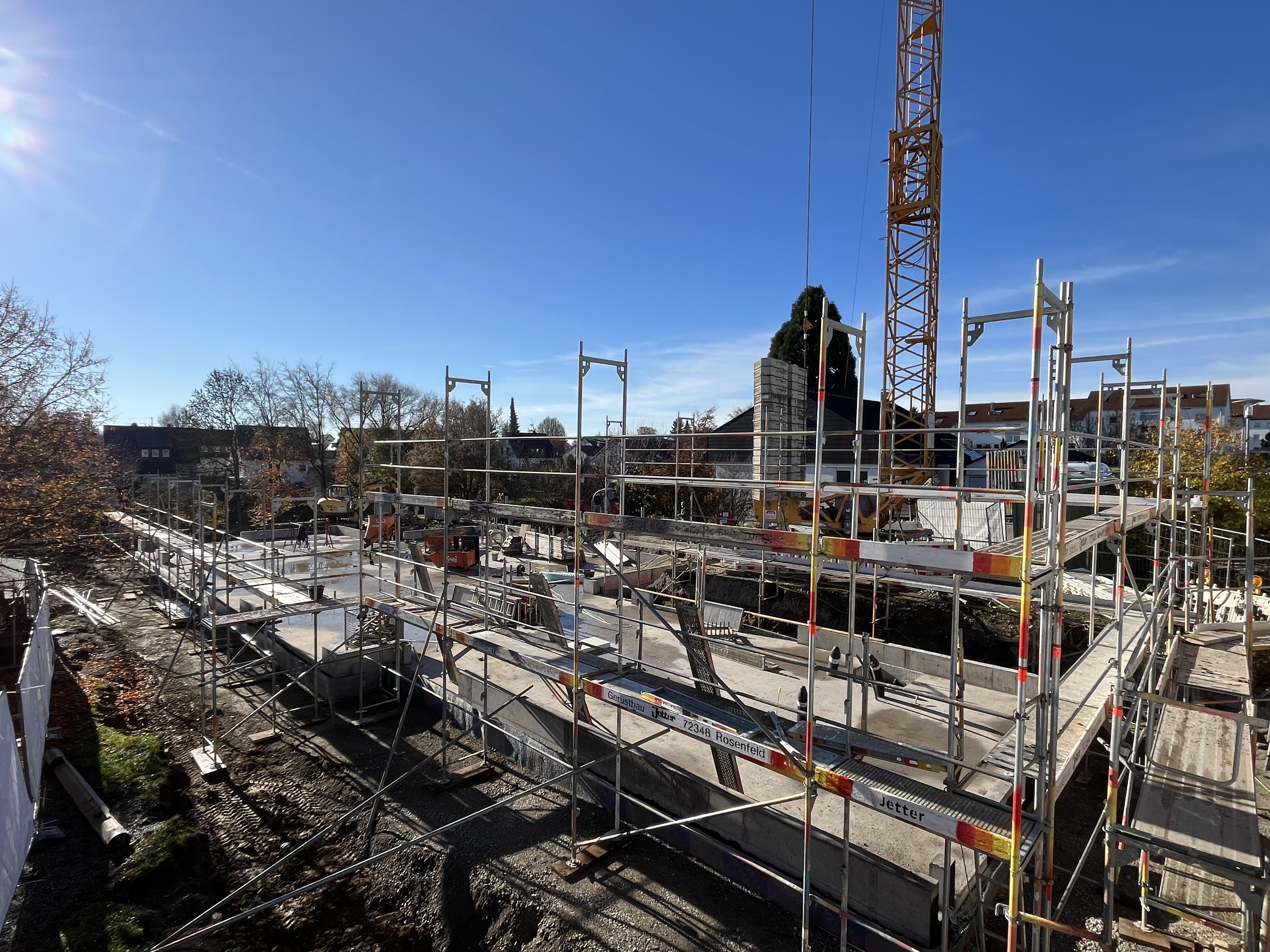

Erweiterungsbau Eilers-Kita

Das Aufrichten des Erweiterungsbaus der Eilers-Kita schreitet weiter voran.

KW 47/2025

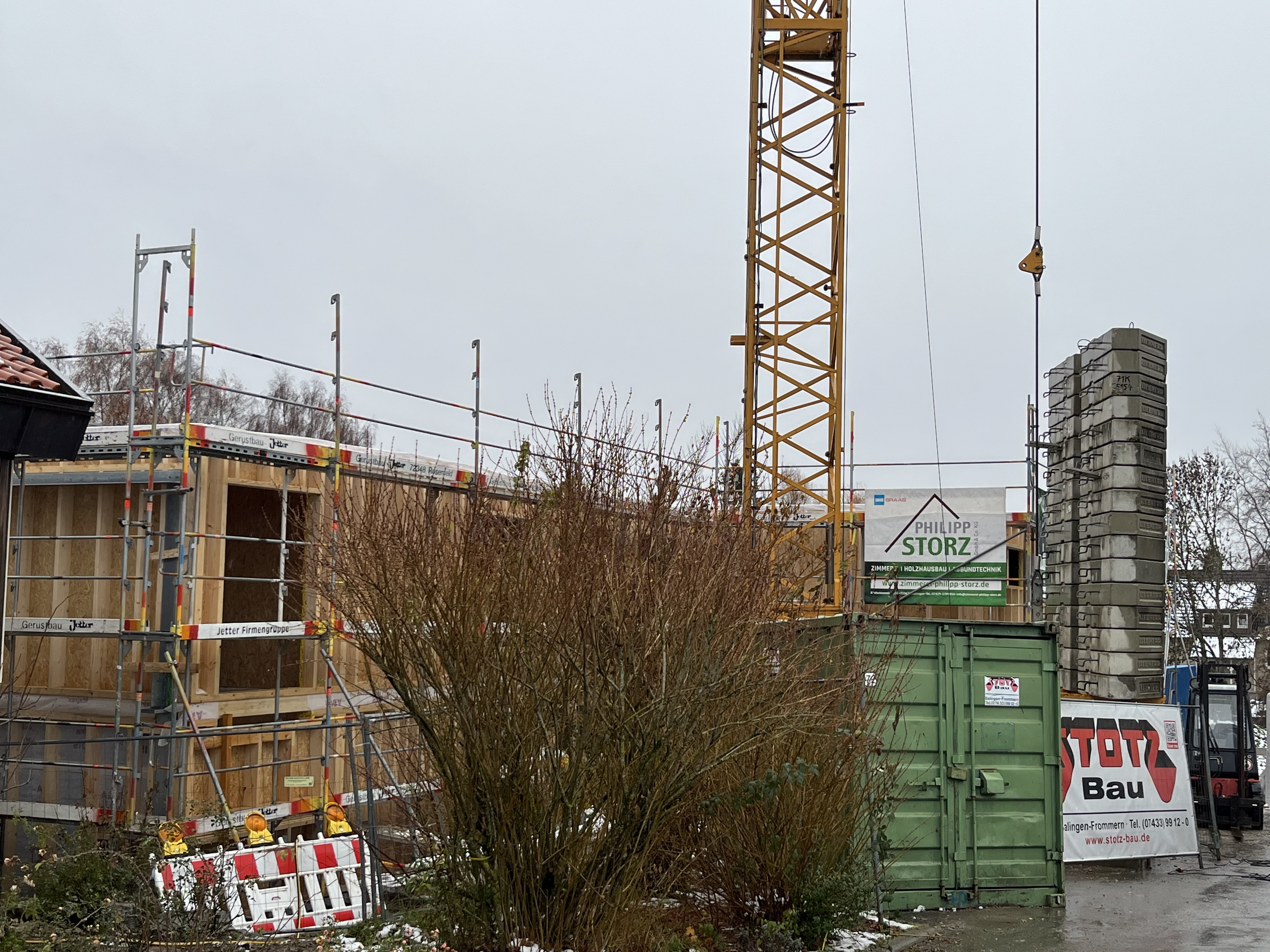

Gerüst

Trotz des ersten Wintereinbruchs wächst der Anbau unserer Eilers-Kita in die Höhe.

KW 46/2025

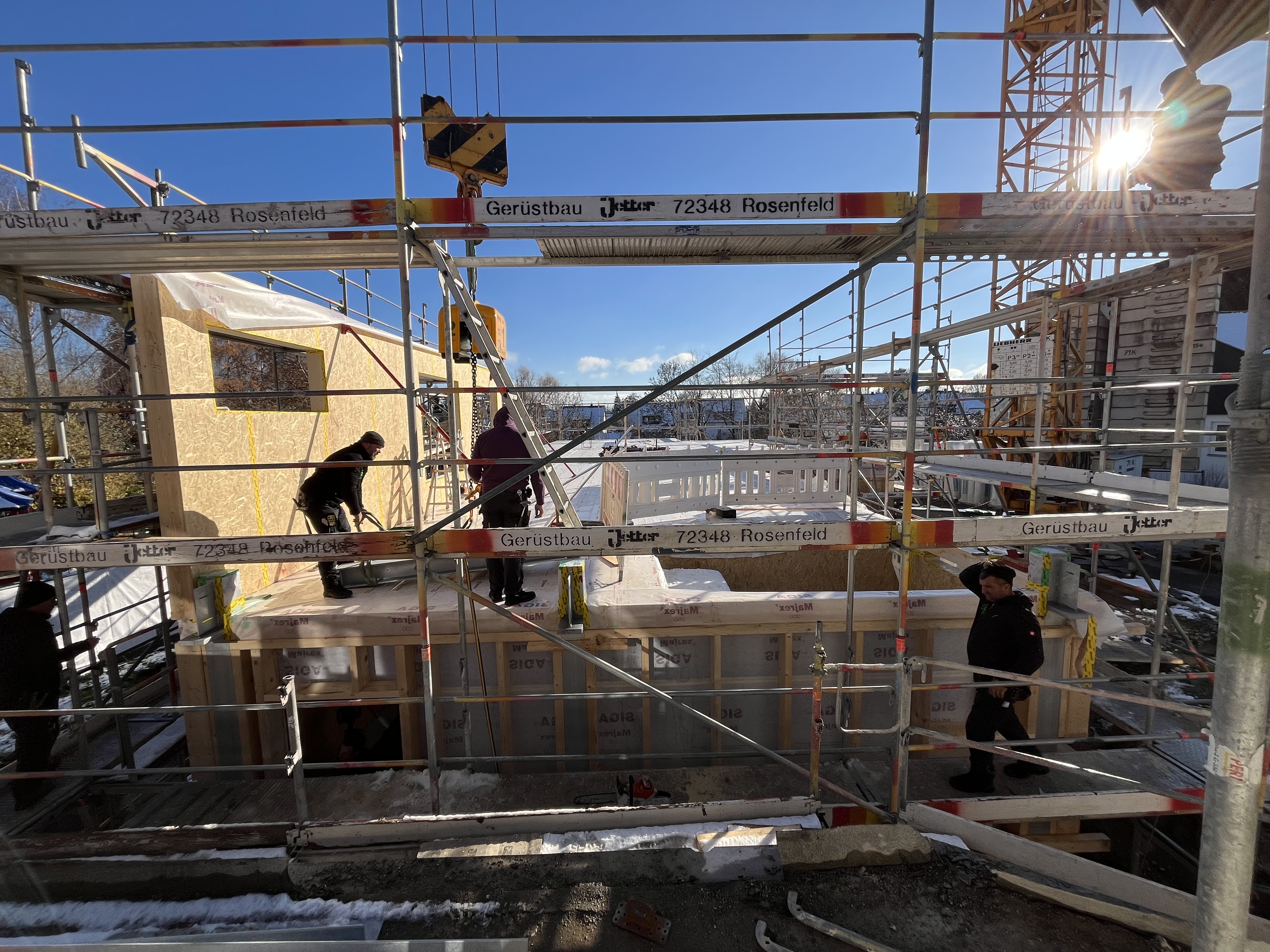

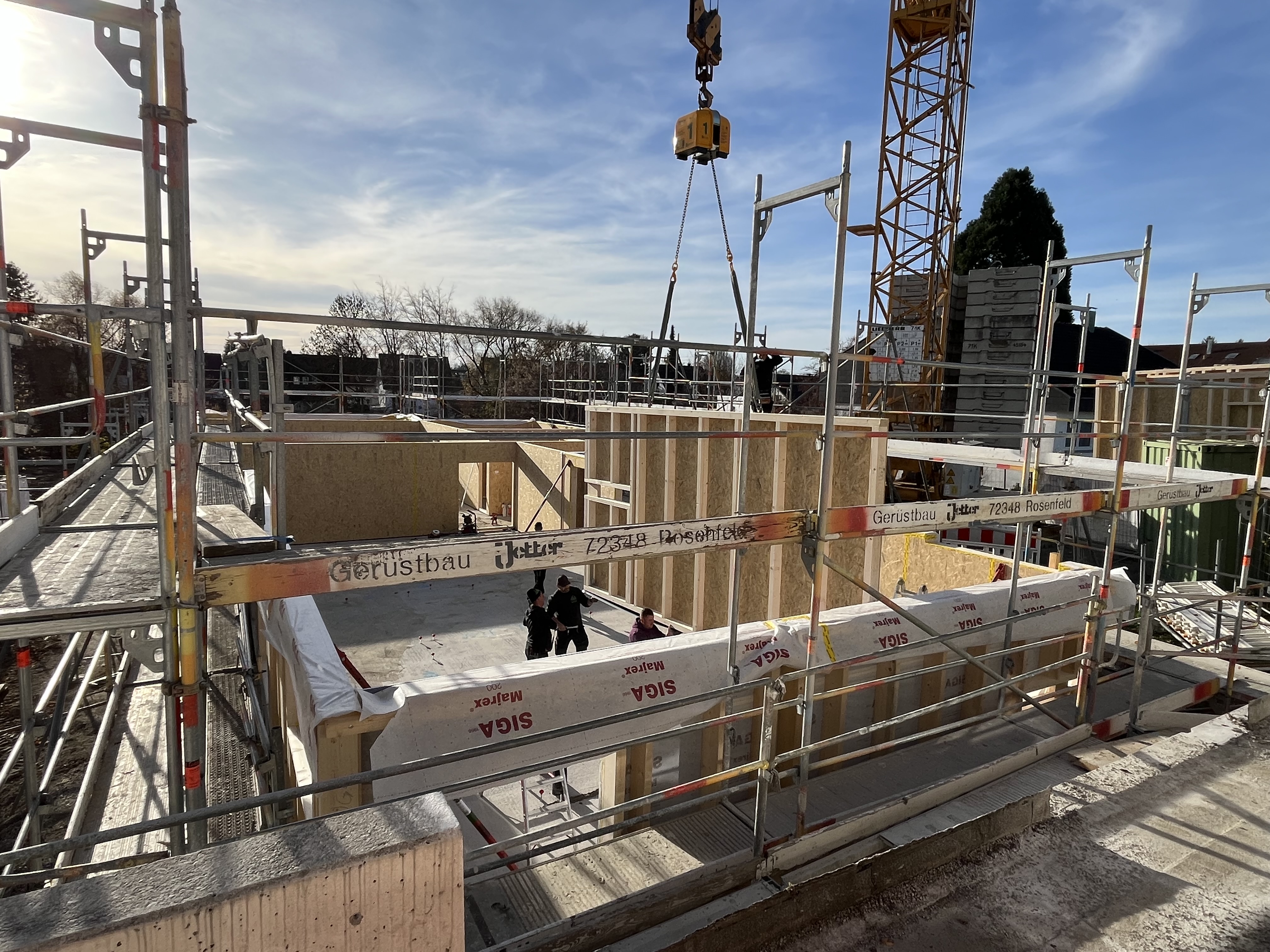

Montag der Wände

Begonnen wurde mit der Lieferung und Montage der Wände.

KW 46/2025

Betonarbeiten

Nach dem die Betonarbeiten am Erweiterungsbau der Eilers-Kita abgeschlossen sind, wird mit dem Stellen des Gerüstes die Lieferung und Montage der Holzständerbauteile vorbereitet.

KW 45/2025

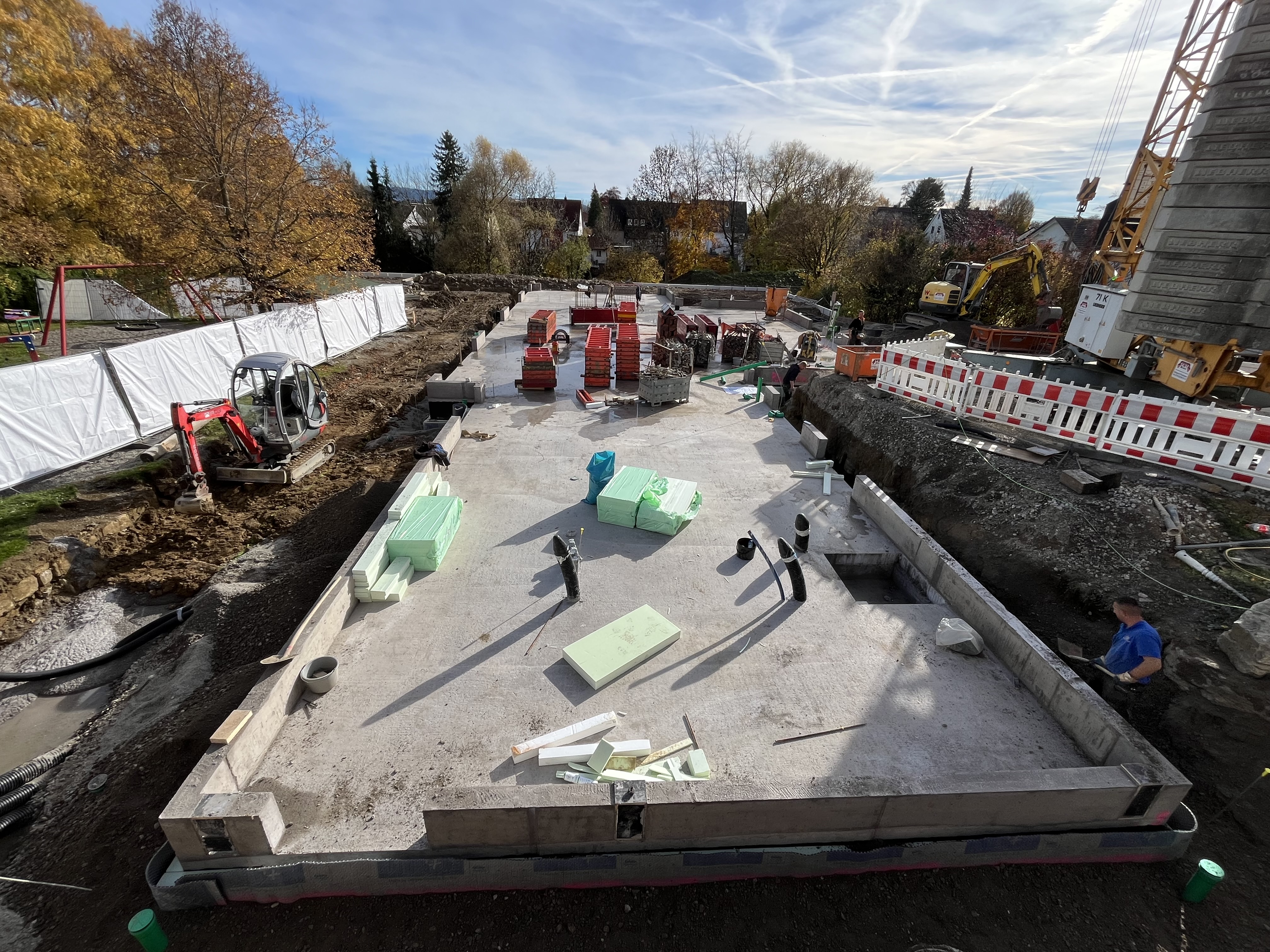

Bodenplatte

Die Betonplatte ist betoniert und die Vorbereitungen laufen, damit das Gerüst gestellt werden kann.

KW 45/2025

Bodenplatte

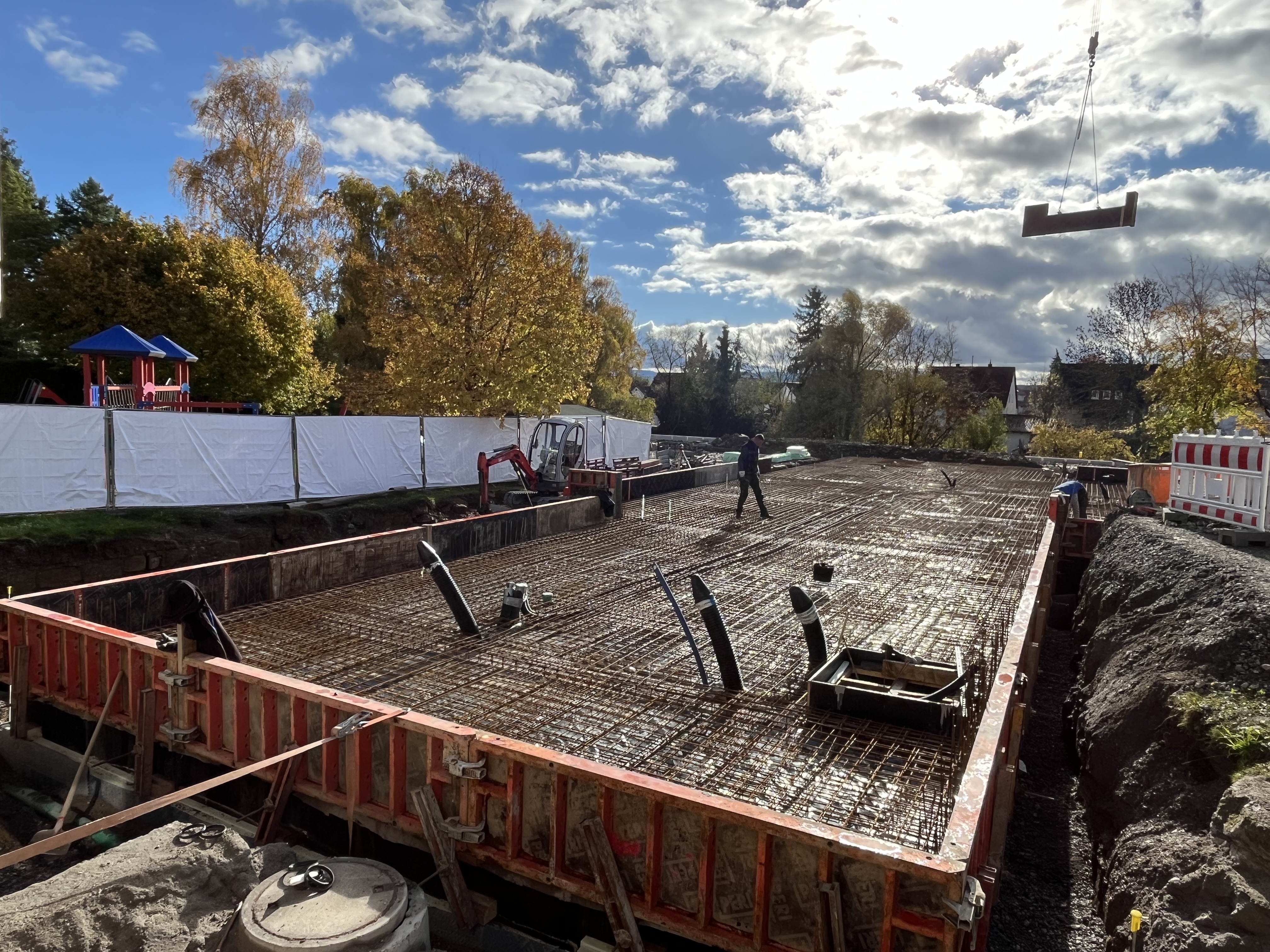

Am vergangenen Freitag wurde die Bodenplatte des Erweiterungsbaus der Eilers-Kita betoniert.

KW 44/2025

Bodenplatte

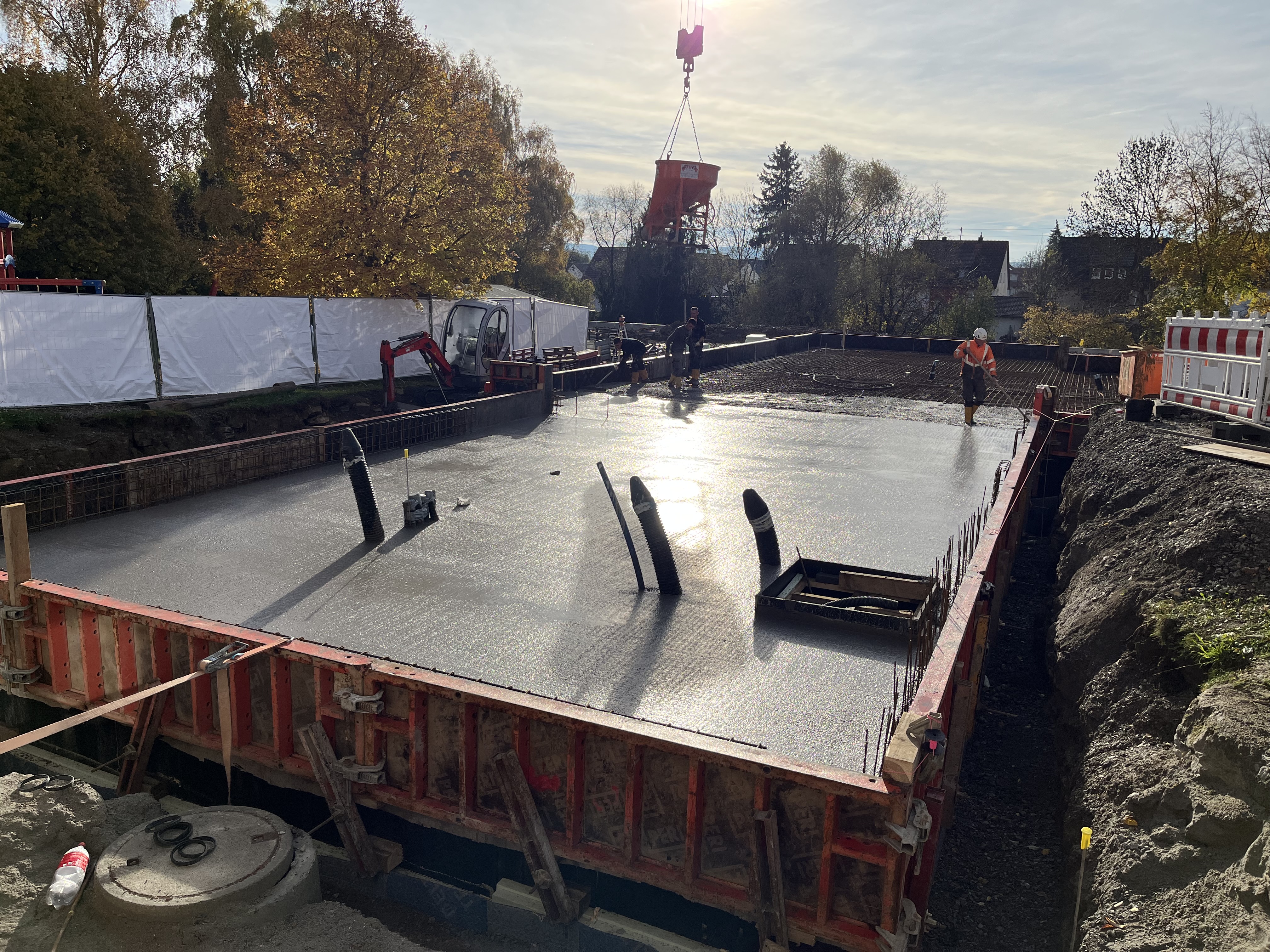

Die Bodenplatte des Erweiterungsbaus unserer Eilers-Kita wird vorbereitet. Am 31. Oktober soll diese betoniert werden.

KW 43/2025

Fundamentarbeiten

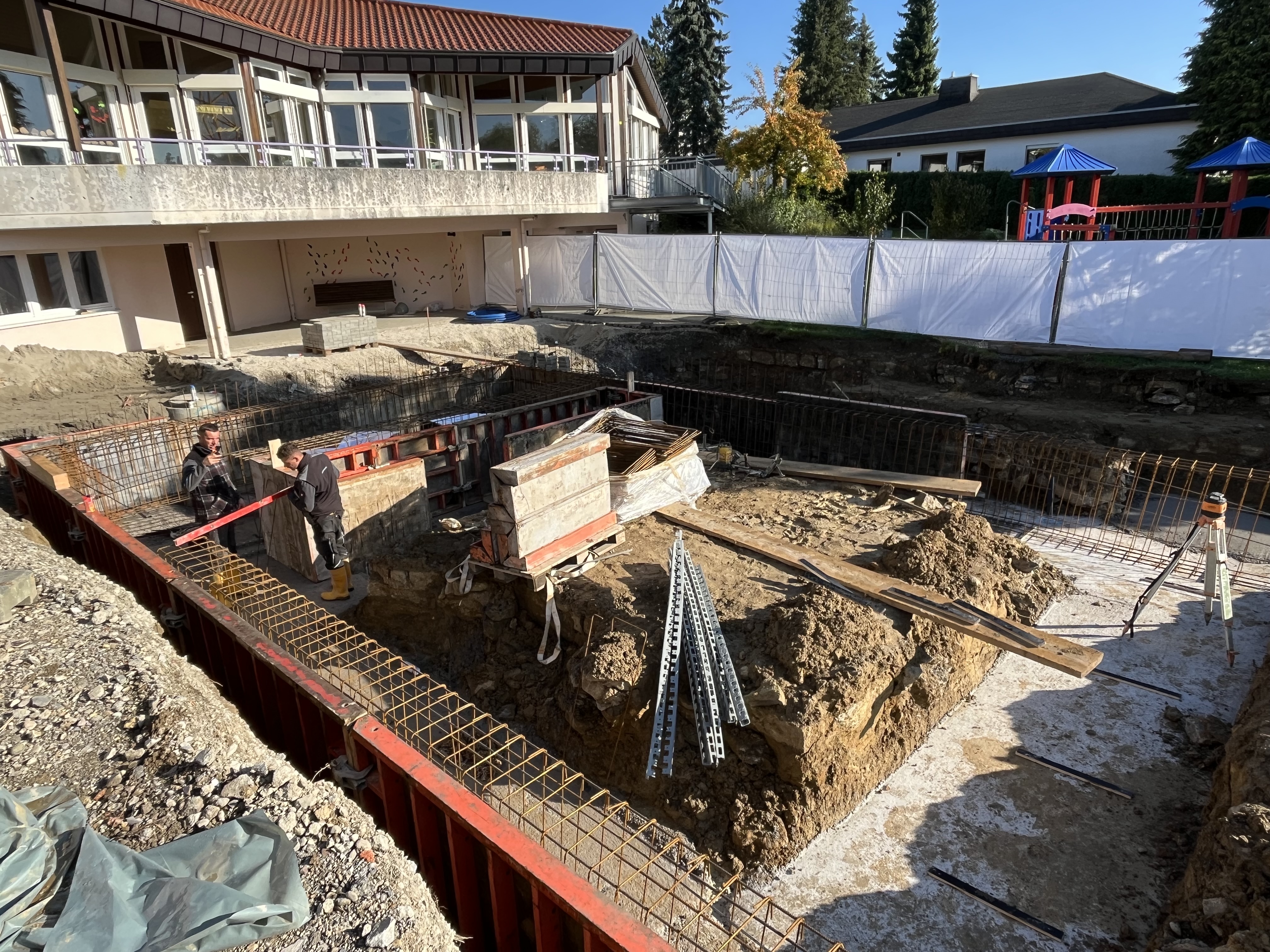

Mit dem letzten Abschnitt der Arbeiten am Fundament ist die Größe des Anbaus der Eilers-Kita erreicht.

KW 42/2025

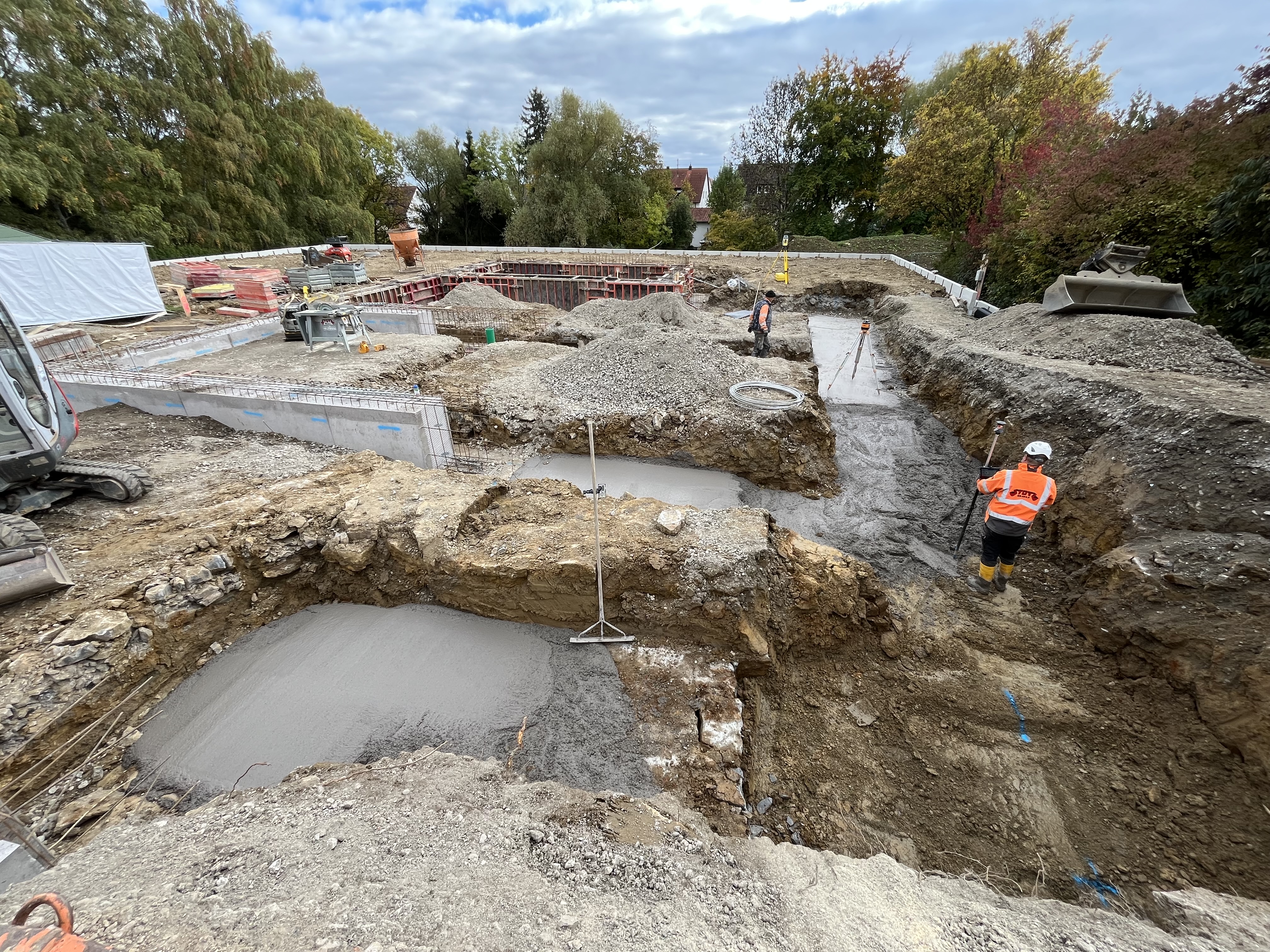

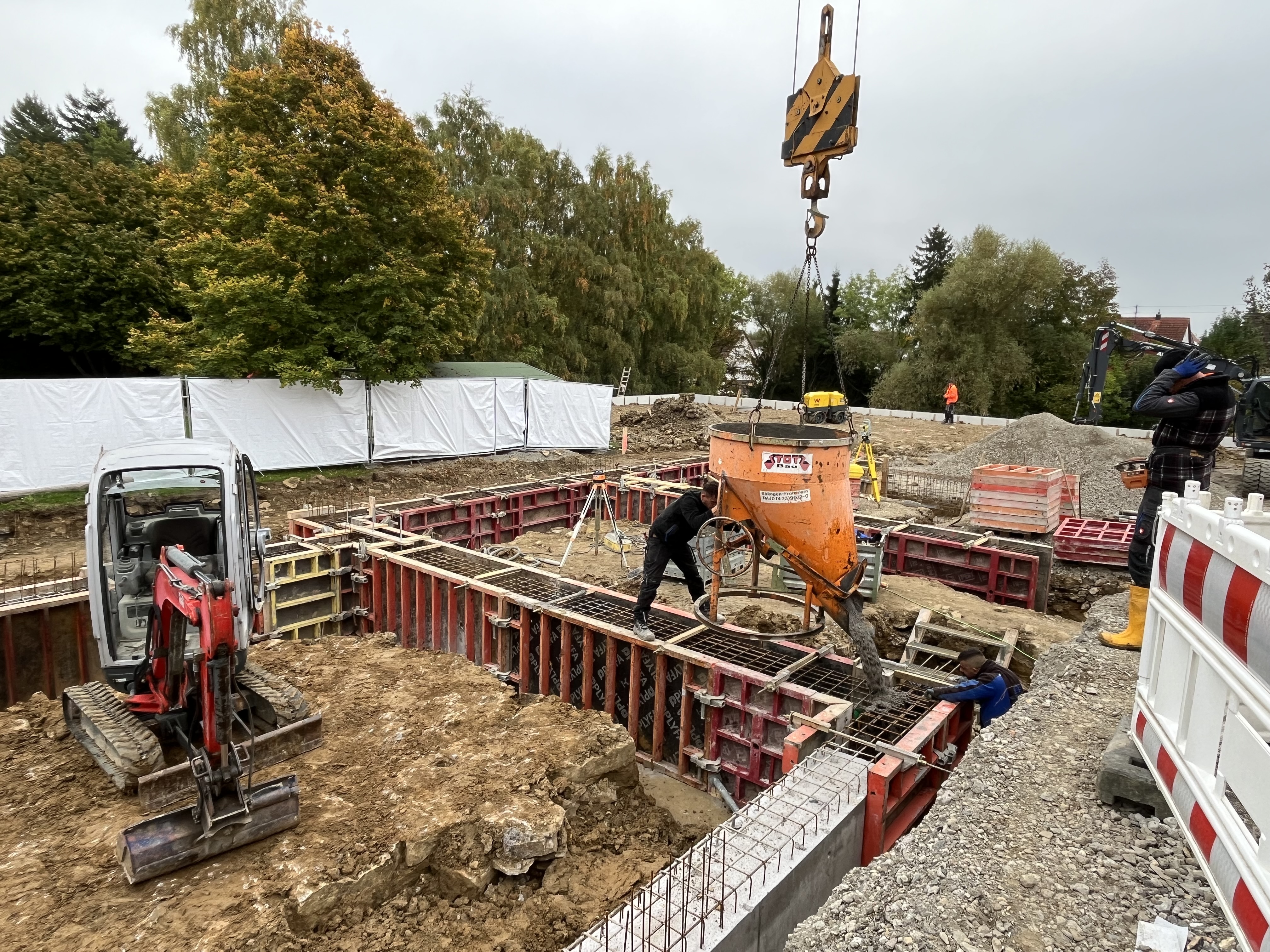

Betonieren Fundamente

Das Betonieren der Fundamente für den Erweiterungsbau der Eilers-Kita geht weiter.

KW 40/2025

Schalung Fundament Baustelle

Die Schalung der Fundamente im ersten Abschnitt der Erweiterung der Eilers-Kita läuft.

KW 39/2025

Sauberkeitsschicht

Aktuell laufen die Vorbereitungen zum Einbau der Sauberkeitsschicht für das Fundament des Erweiterungsbau der Eilers-Kita.

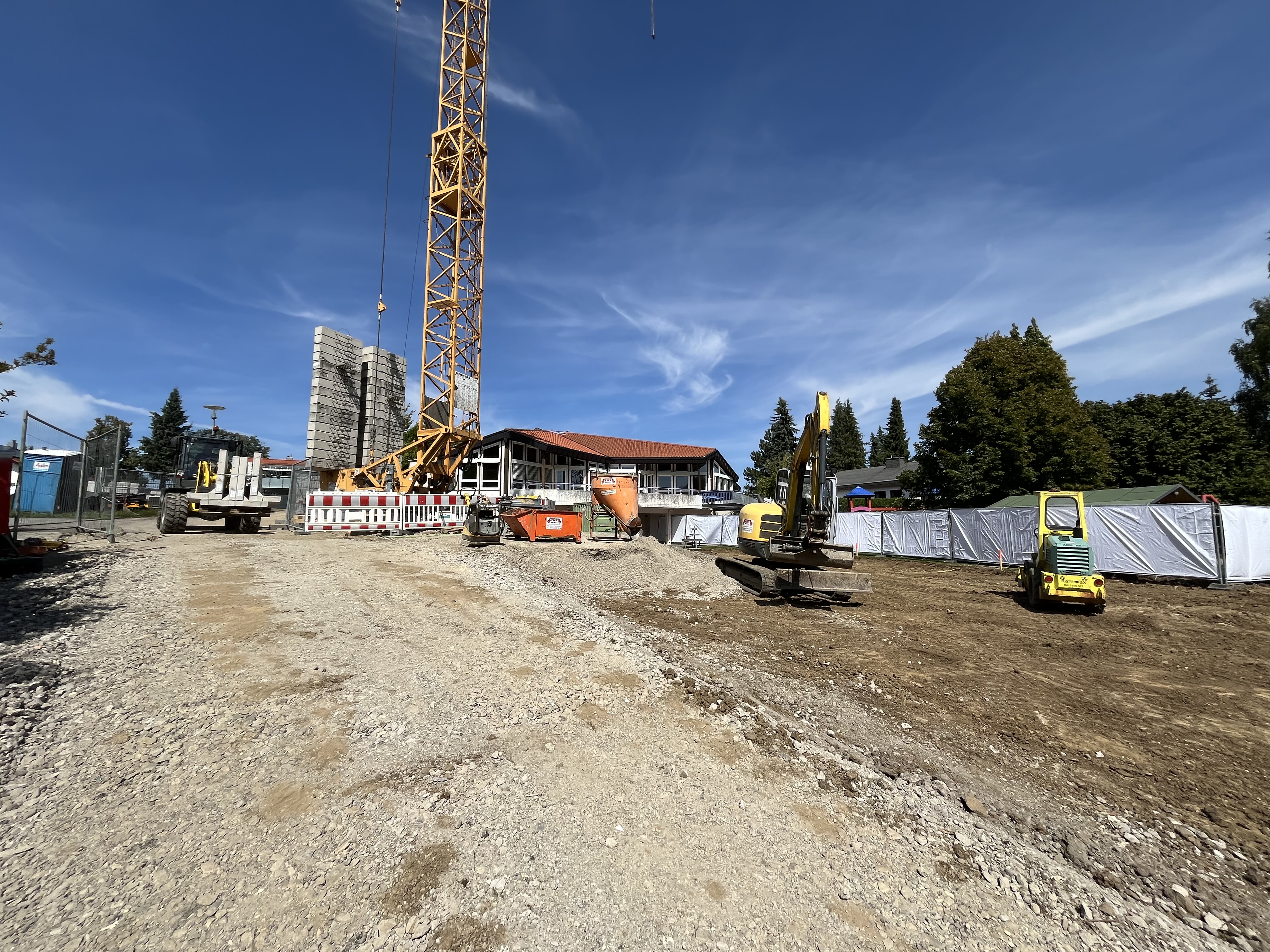

KW 37/2025

Bagger

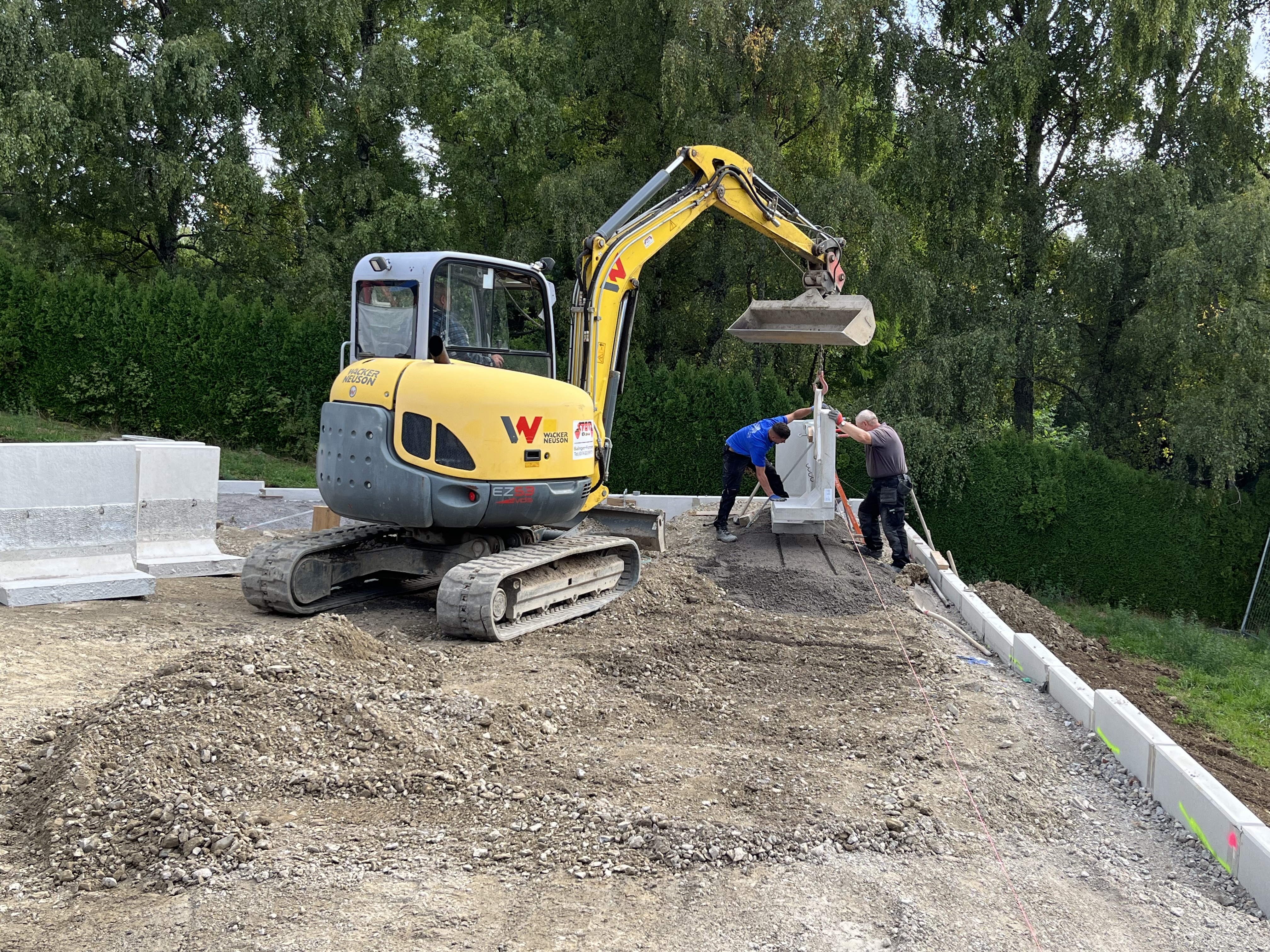

Derzeit werden die Stützmauern im Zuge der Erweiterung der Eilers-Kita erstellt.

KW 35/2025

Baustart Eilers-Kita

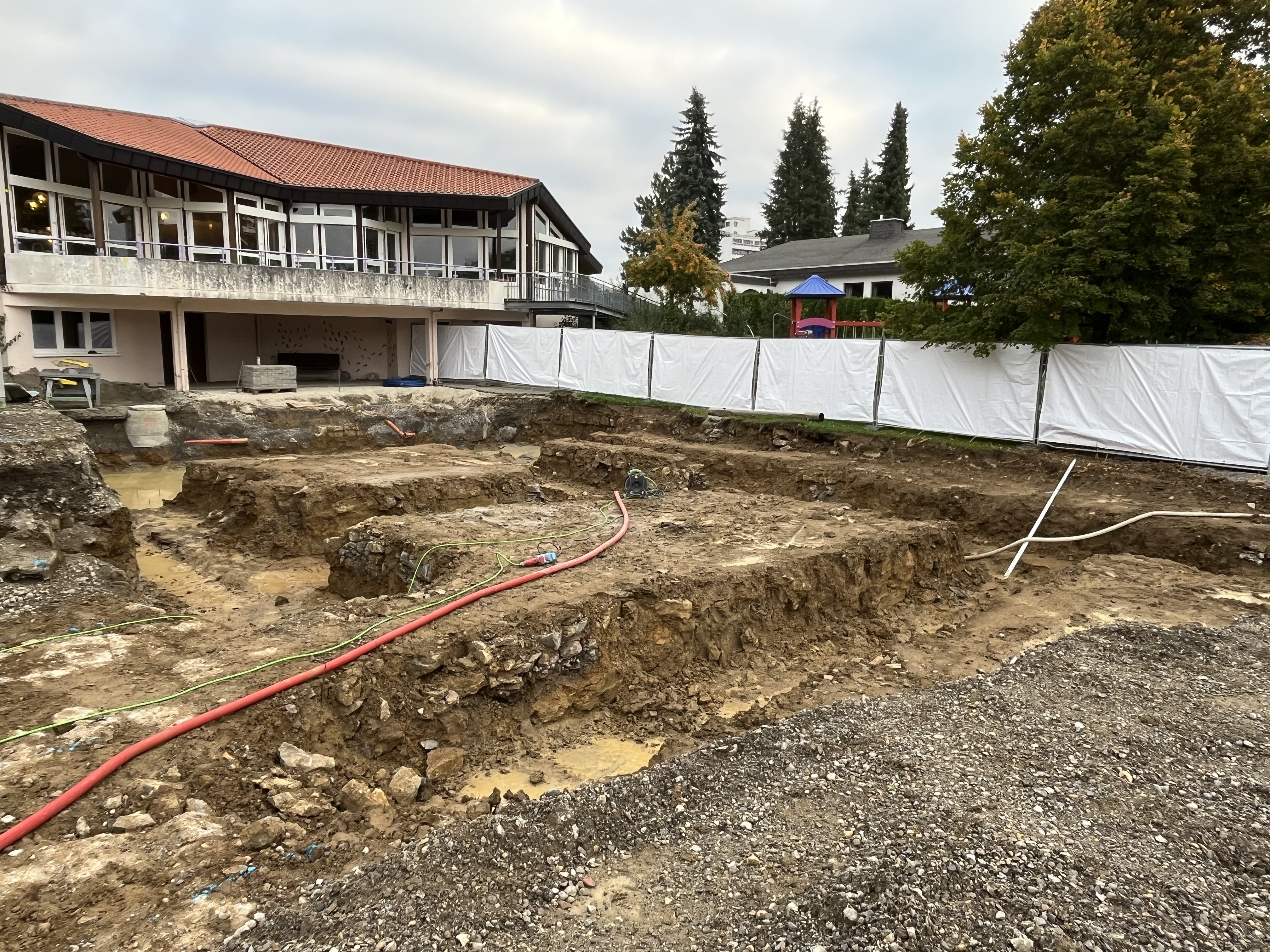

Nach dem Betriebsurlaub wurde mit den Arbeiten zur der Erweiterung der Eilers-Kita in Rosenfeld begonnen.
