Tagwin-Halle Täbingen - An- und Umbau
Hier können Sie den aktuellen Stand einsehen
Diese Baumaßnahme wird gefördert durch:
Bundesprogramm „Sanierung kommunaler Einrichtungen in den Bereichen Sport, Jugend und Kultur“
www.sport-jugend-kultur.de
Entwicklungsprogramm Ländlicher Raum (ELR) Baden-Württemberg
https://mlr.baden-wuerttemberg.de/de/unsere-themen/laendlicher-raum/foerderung/elr/
Sportstättenbauförderung Baden-Württemberg
https://km-bw.de/,Len/startseite/service/2022-07-14++Foerderung+kommunaler+Sportstaettenbau
KW 23/2025

Die Türen werden in der Tagwinhalle in Täbingen eingebaut.
KW 23/2025

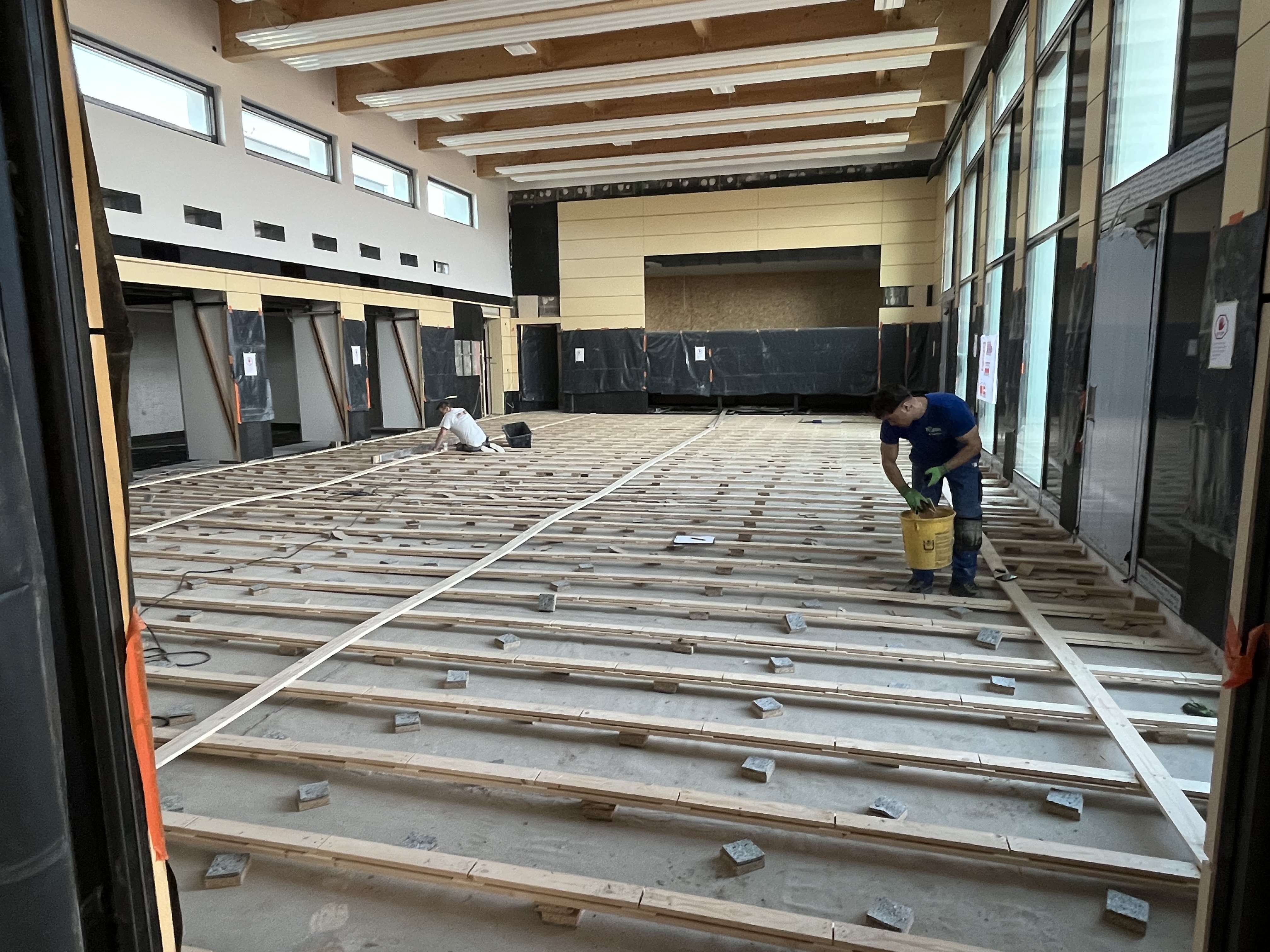

Die Bodenfliesen werden im Eingangsbereich der Tagwin-Halle verlegt.
KW 16/2025
KW 15/2025

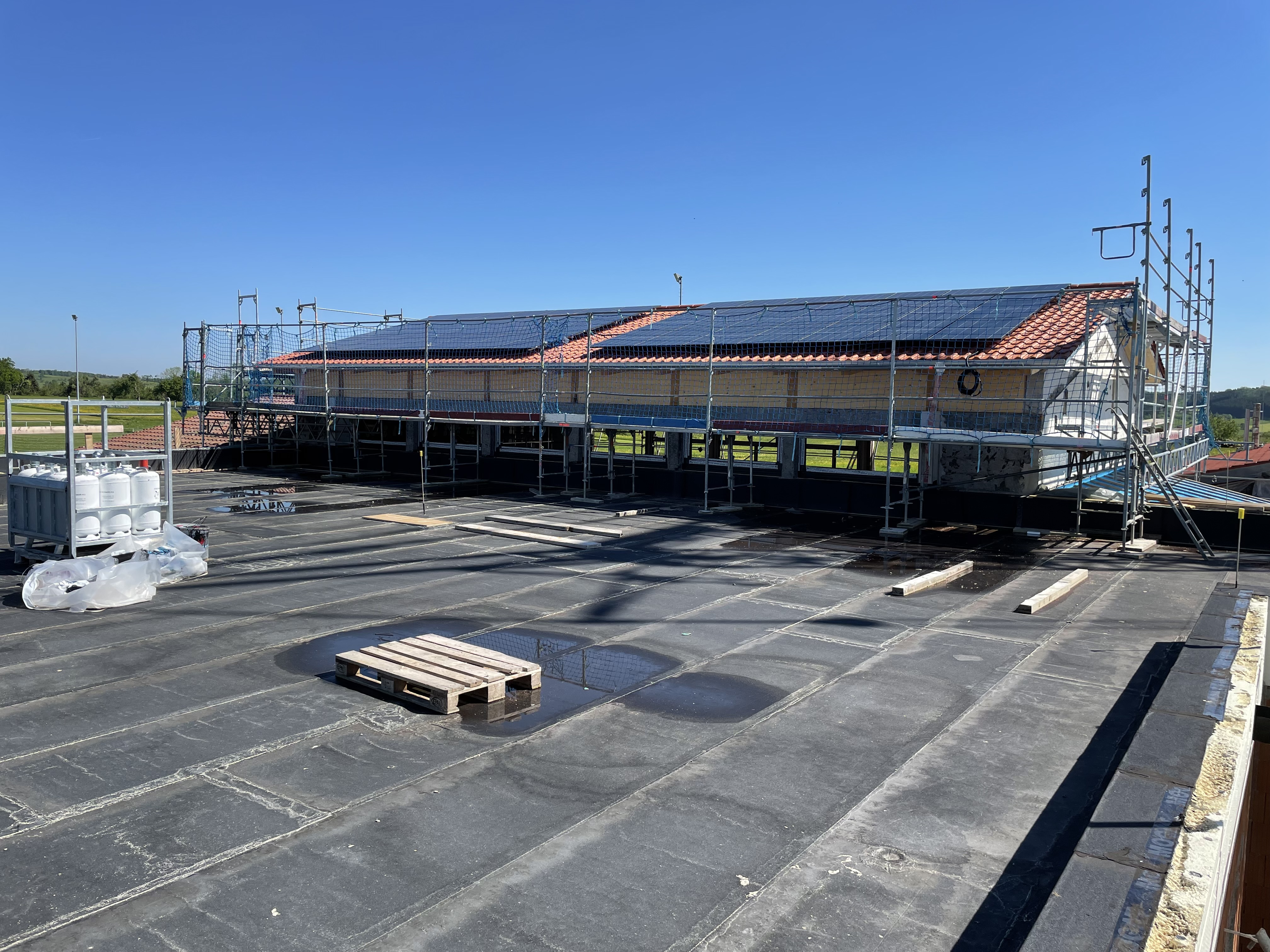

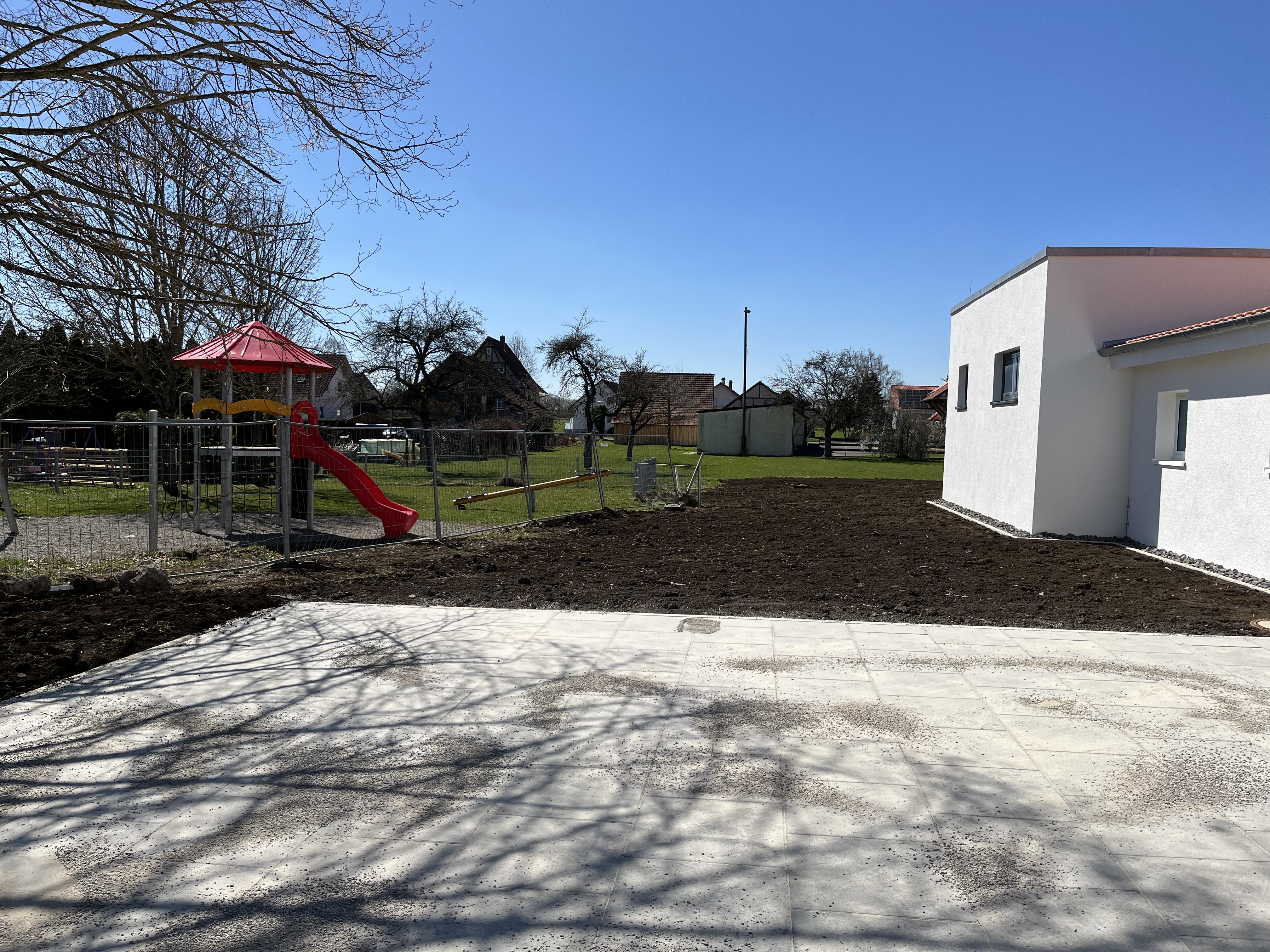

Die Freianlagen der Täbinger Tagwin-Halle schreiten voran. Am 16. April ist geplant, die Asphaltflächen herzustellen. Die Flächen dürfen in den darauffolgenden beiden Tagen nicht befahren werden.
KW 13/2025

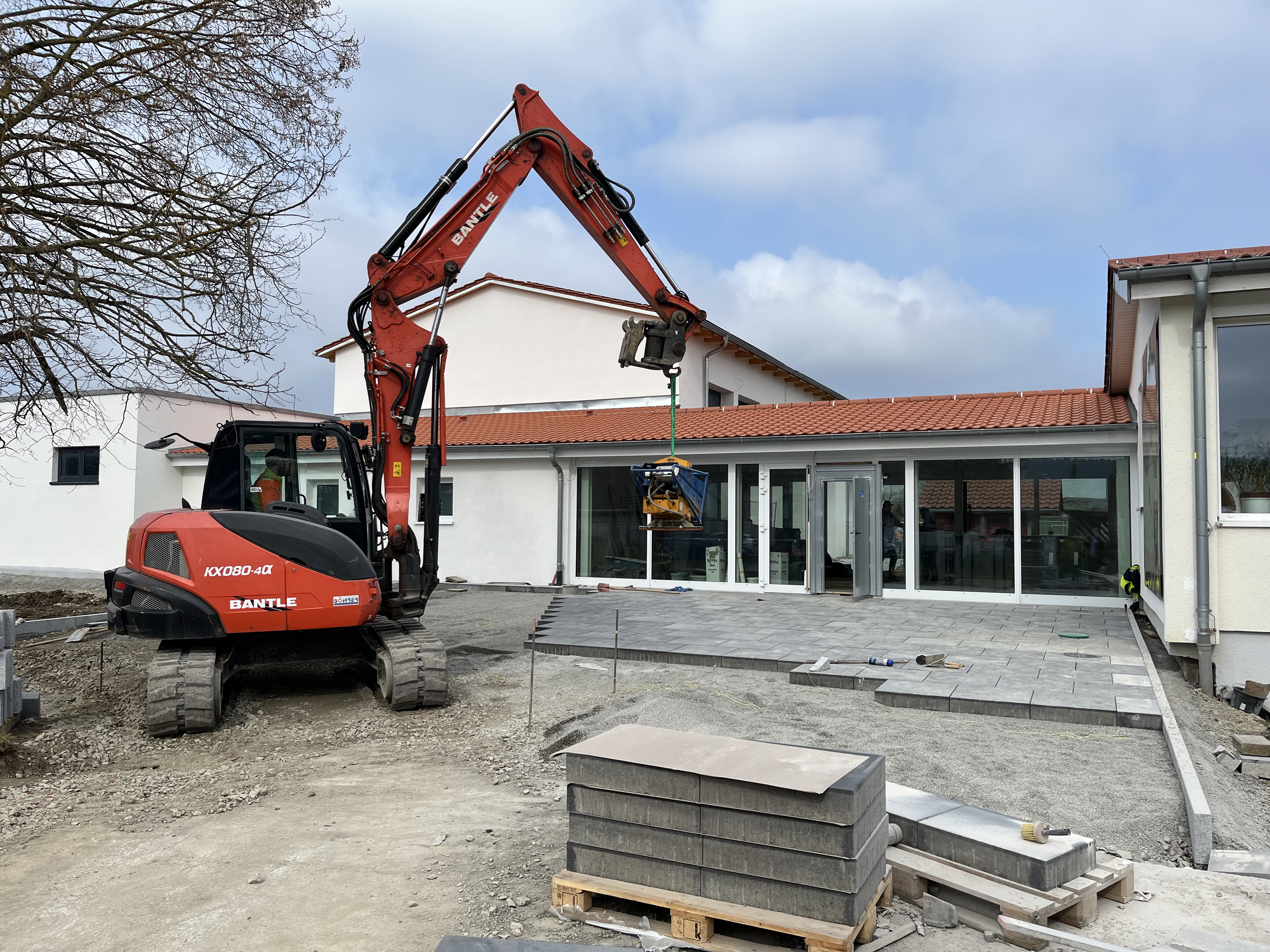

Die Arbeiten an den Außenanlagen laufen. Aktuell wird die Fläche vor dem Eingangsbereich hergestellt. Eingebaut werden aktuell die Türzargen im Anbau. Nach dem die Wände in der Küche gefliest sind, wird aktuell der Boden gefliest. Anschließen geht’s mit den Böden des Anbaus weiter.
KW 13/2025

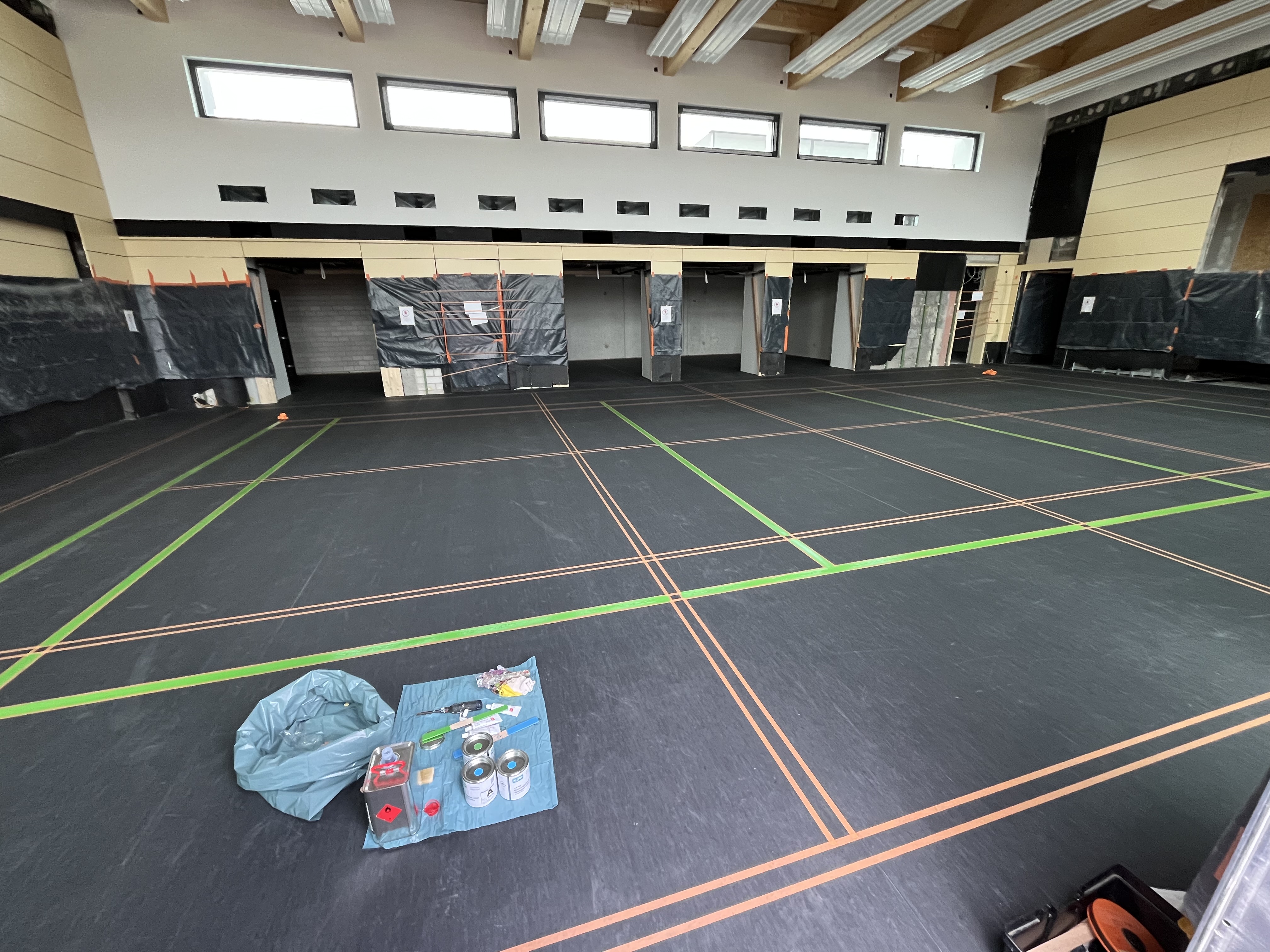

Das gute Wetter der vergangenen Woche wurde genutzt um die Außenarbeiten voranzubringen. Nach den Arbeiten am Bereich entlang der Tagwin-Halle in Täbingen wurden nun mit dem Eingangsbereich begonnen. Auf den neuen Hallenboden wurden die Spielfeldmarkierungen aufgebracht.
KW 12/2025
Die Außenarbeiten der Täbinger Tagwin-Halle laufen. Im Gebäude wird aktuell die gemeinsame Küche gefliest und der Sportboden im Hallenbereich angebaut.
KW 11/2025
Mit dem Einbau des Sportbodens wurde begonnen.
KW 10/2025

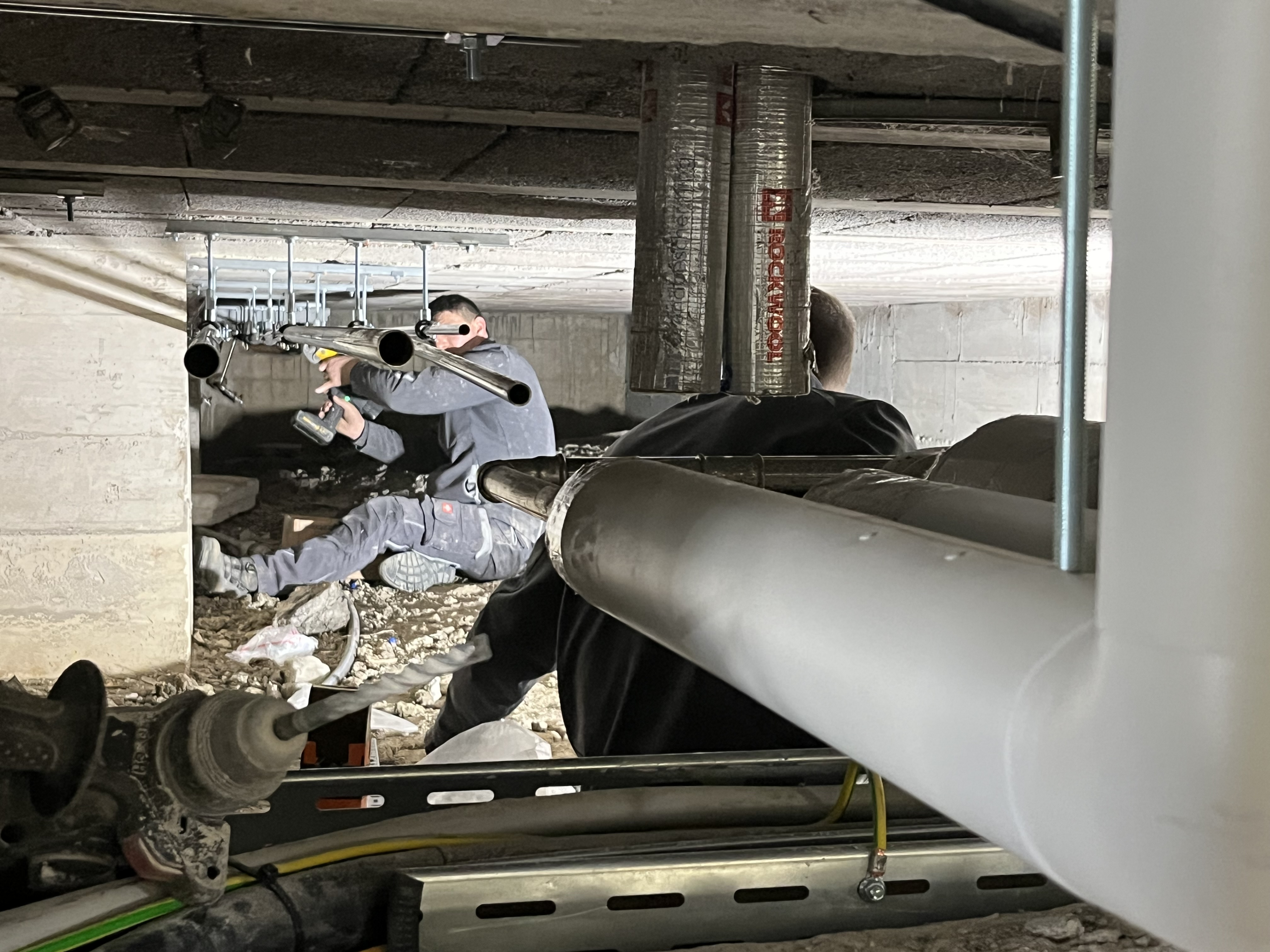

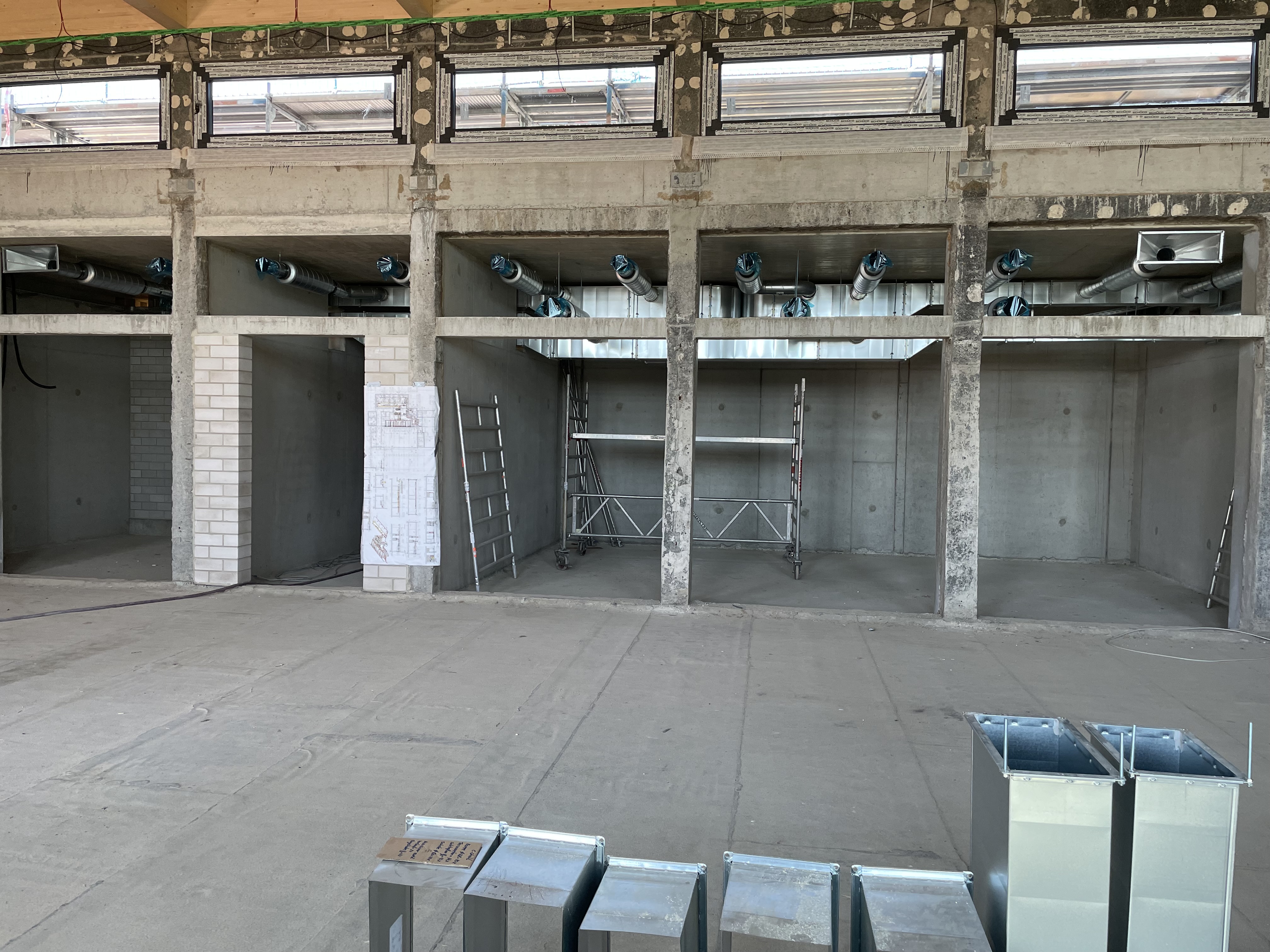

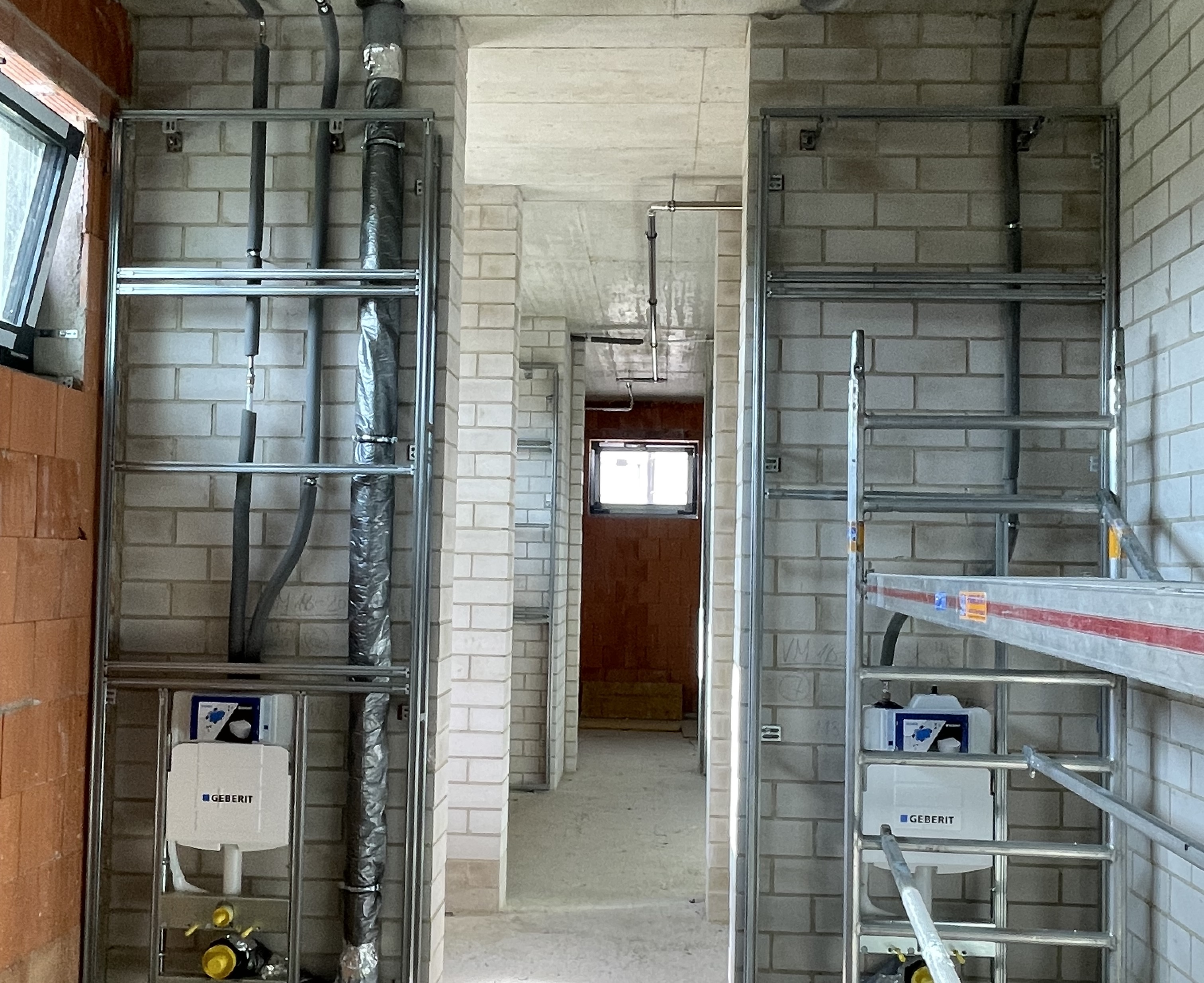

In der Tagwin-Halle Täbingen wurde der Sanitärbereich im Bestand an die Heizungsverteilung angeschlossen.
KW 8/2025
In der Täbinger Tagwin-Halle sind die ersten Prallwände montiert, damit die Anschlussarbeiten vorgenommen werden können.
KW 6/2025

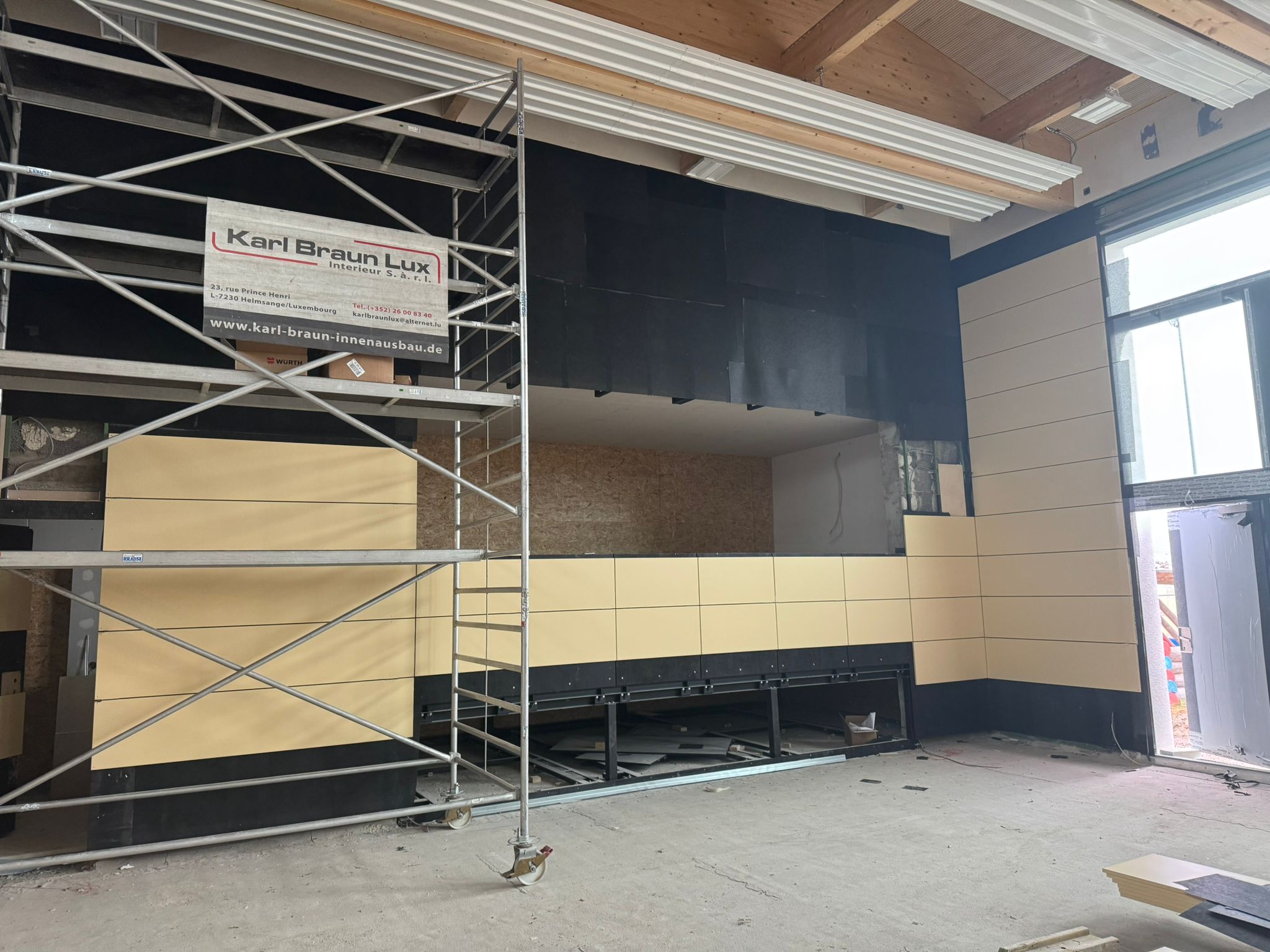

Der Innenausbau in der Täbinger Tagwin-Halle läuft etwas zäh.
Neuer Name der Turn- und Festhalle
In der Ortschaftsratssitzung am 24.01.2025 hat der Täbinger Ortschaftsrat über den neuen Namen der Turn- und Festhalle in geheimer Wahl abgestimmt.
Mit absoluter Mehrheit viel die Wahl auf "Tagwin-Halle".
KW 4/2025

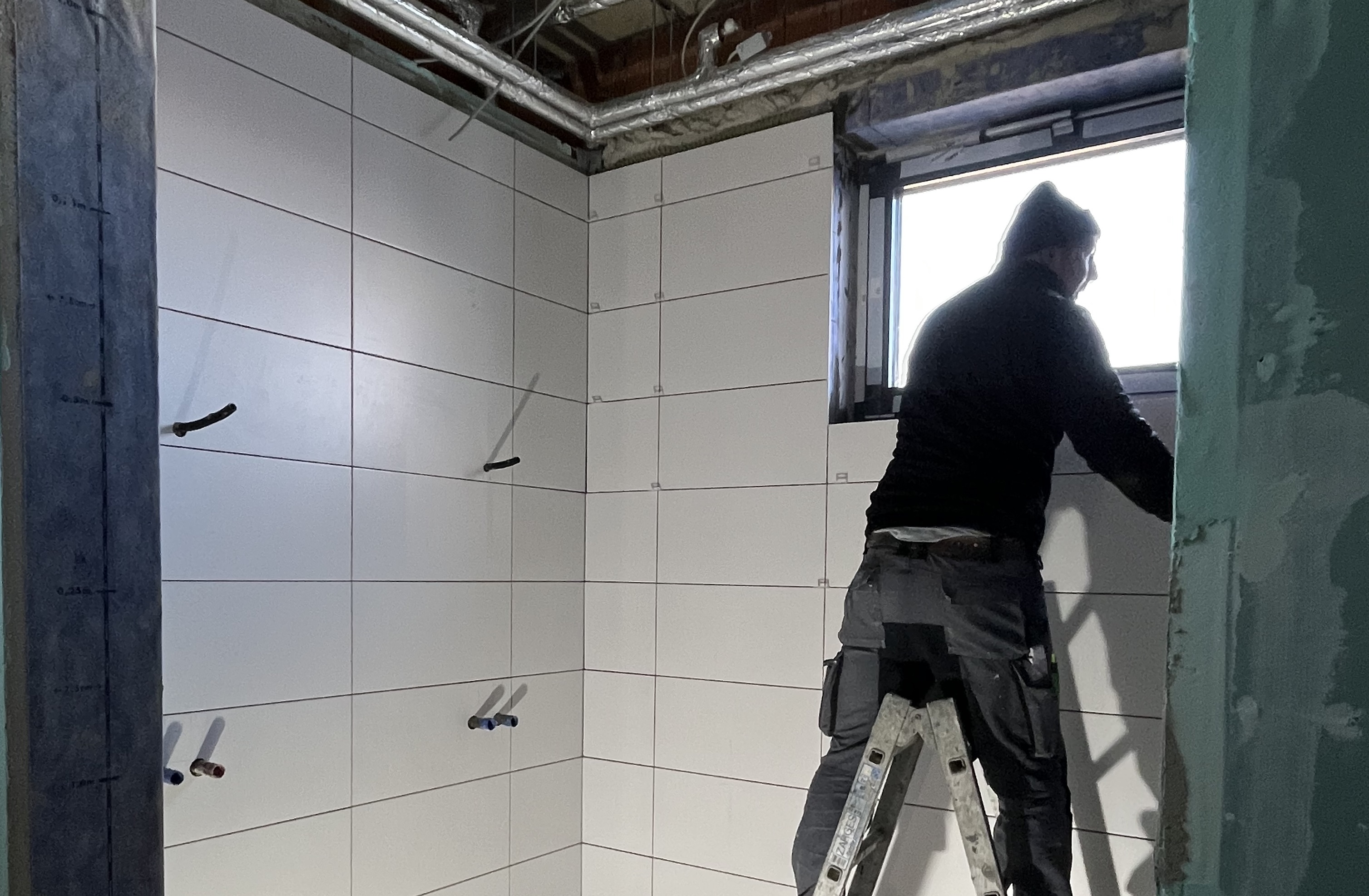

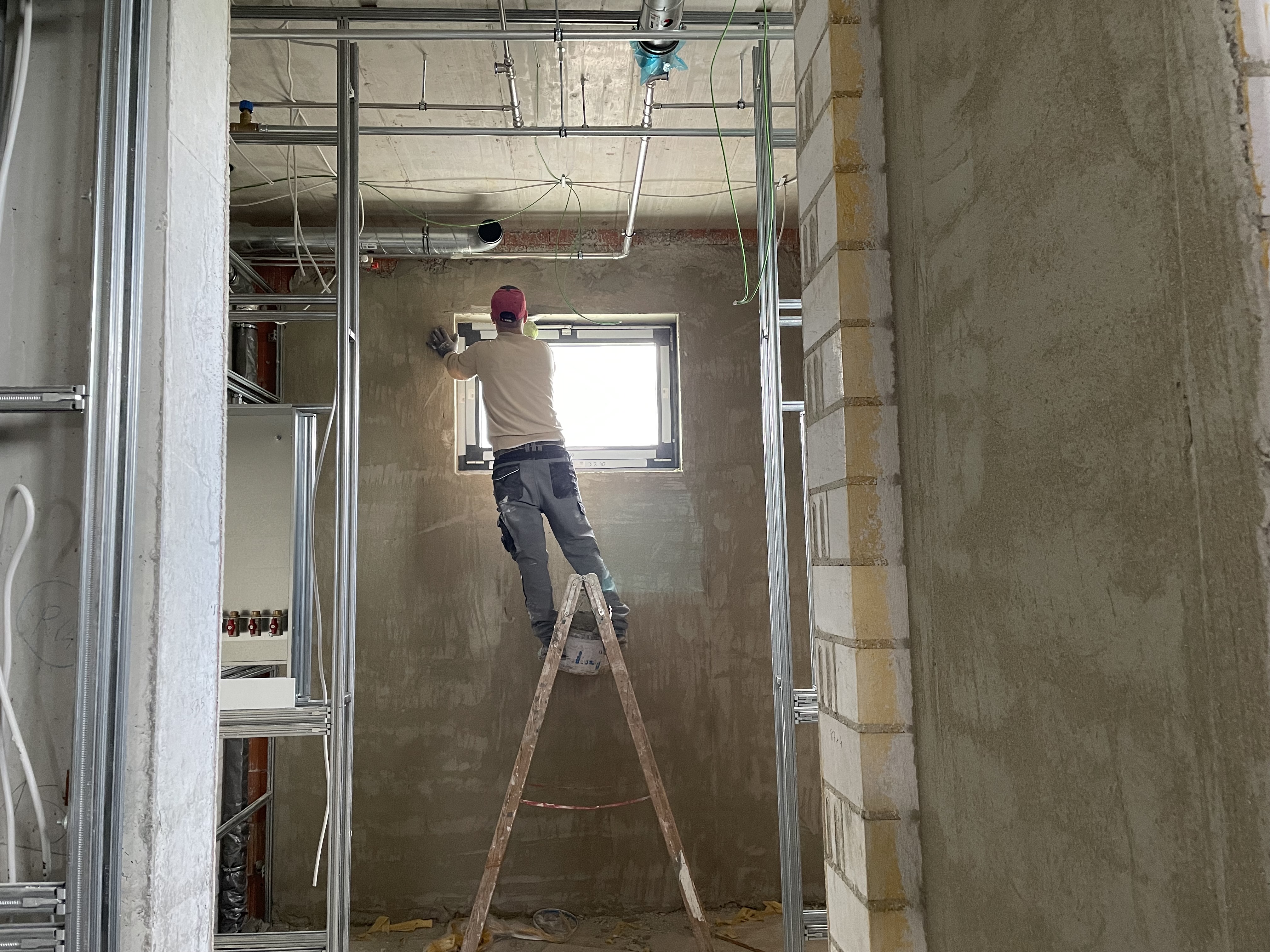

Mit den Fliesenarbeiten wurde begonnen. Ebenso arbeitet man an der Heizung.
KW 1/2025
Die Baustelle ist noch in den Betriebsferien.
KW 50/2024

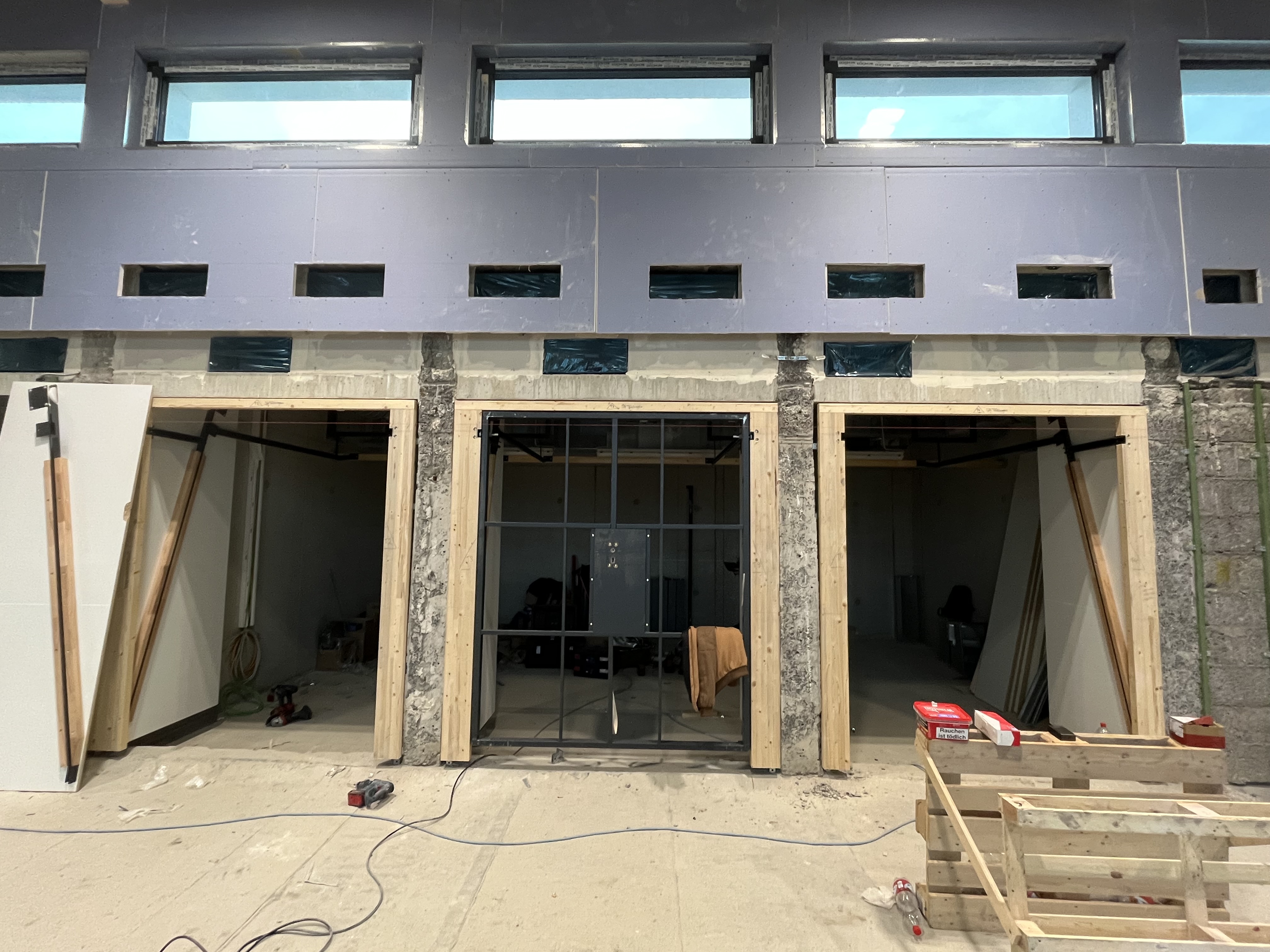

Die Turnhalle Täbingen ist zwischenzeitlich geschlossen und der Innenausbau läuft. Aktuell werden die Hallentore und Hallentüren montiert, damit die Prallwände eingebaut werden können.
KW 49/2024
Mit den Außenarbeiten der Täbinger Halle wurde begonnen.
KW 37/2024

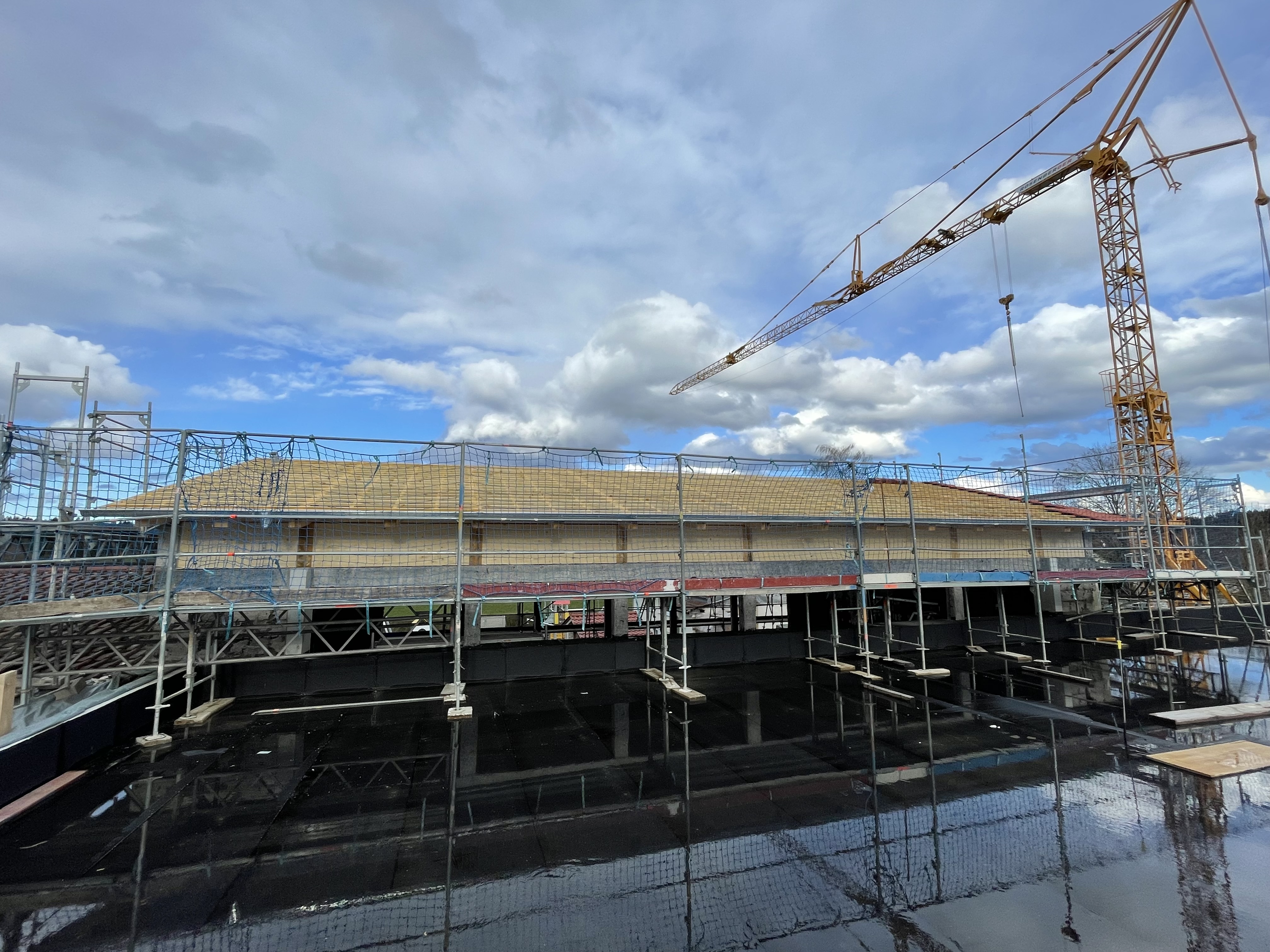

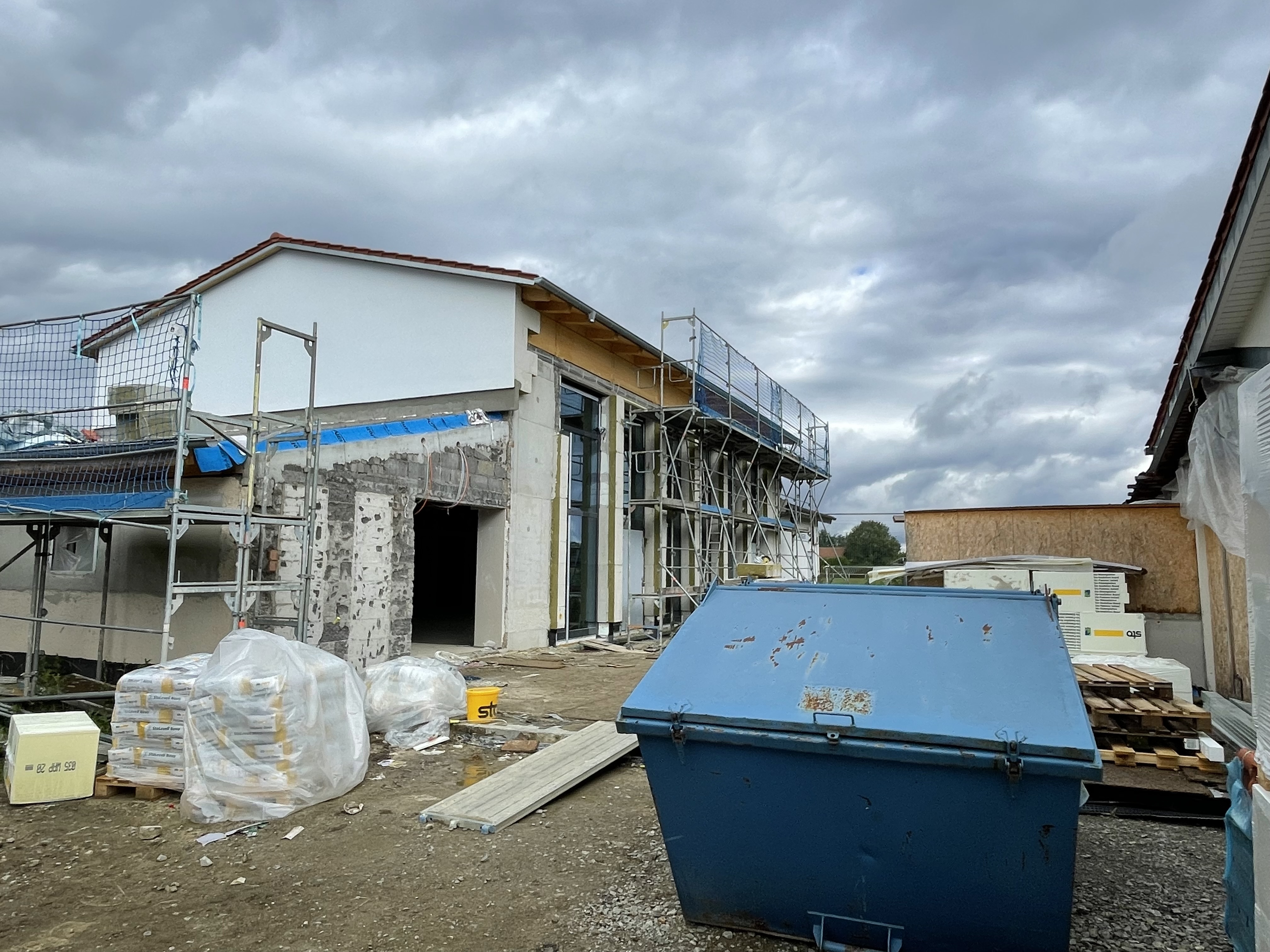

Der neue Eingangsbereich der Täbinger Halle hat sein Dach erhalten.
KW 31/2024

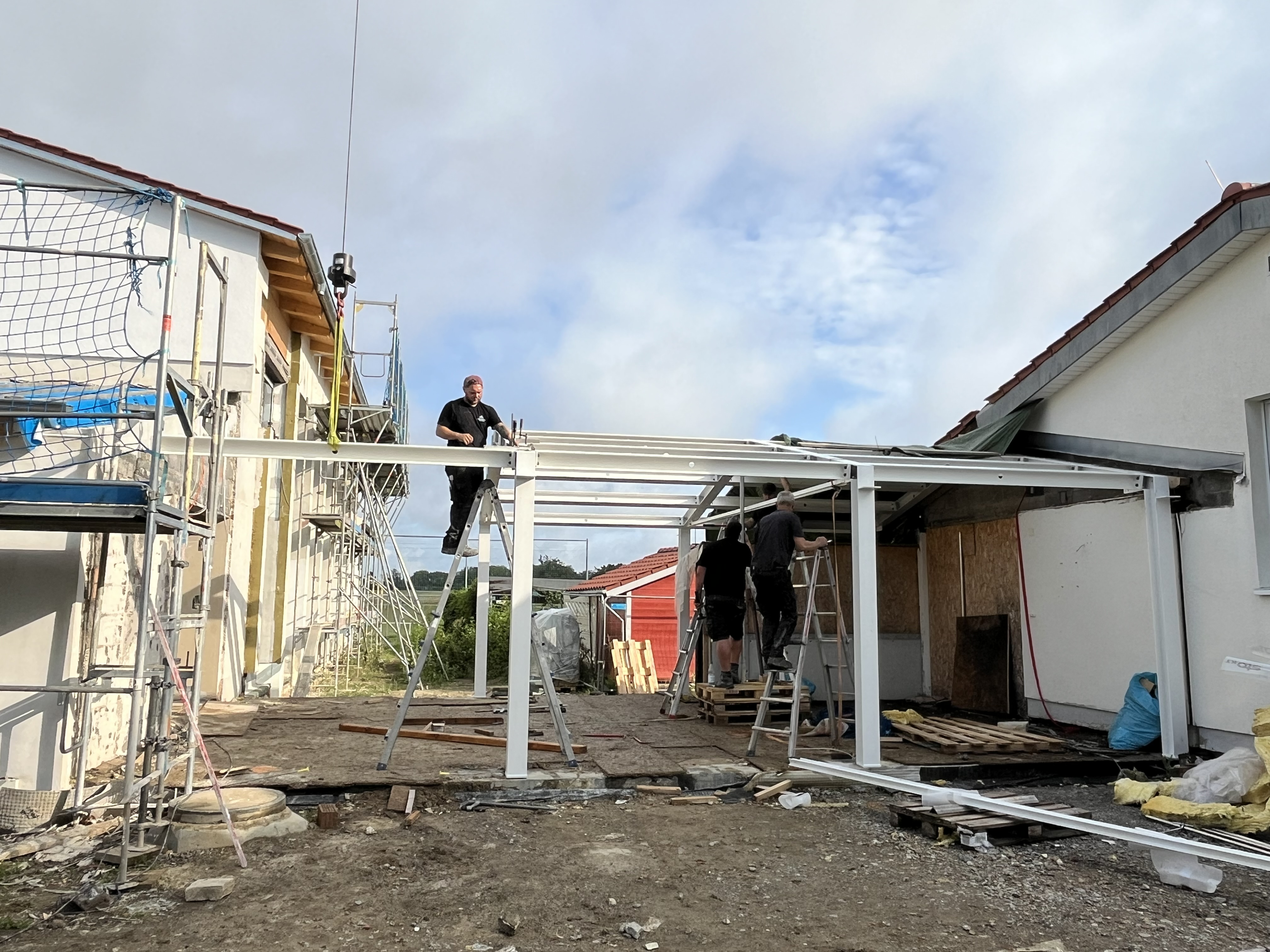

Die Stahlkonstruktion des neuen Eingangsbereich der Täbinger Halle wird montiert.
KW 31/2024
Noch vor den Handwerkerferien wurde mit der Installation der Deckenheizung für die Täbinger Halle begonnen.
KW 29/2024
Bisher wurden in der Turnhalle Täbingen rund 1,6 km Kabel verlegt
KW 28/2024
Nachdem die Stirnseite der Turnhalle Täbingen verputzt und gerichtet ist, konnte die Gerüstbrücke abgebaut und das Gerüst im Eingangsbereich zwischen der Halle und der Kita zurückgebaut werden. Damit ist der Platz frei um die Konstruktion des Eingangsbereiches aufzustellen.
KW 27/2024
Zwischenzeitlich laufen die Innenputzarbeiten.
KW 26/2024

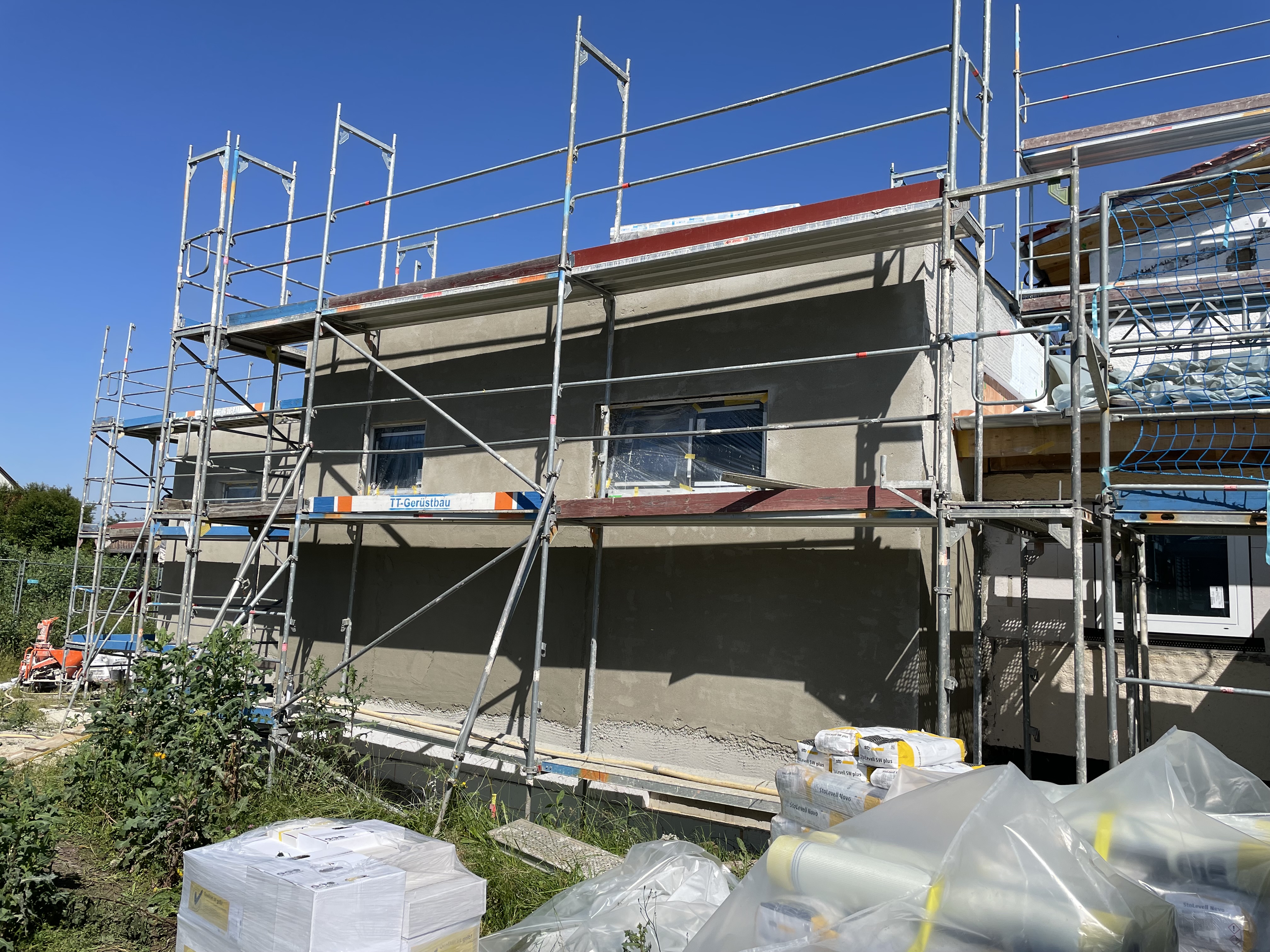

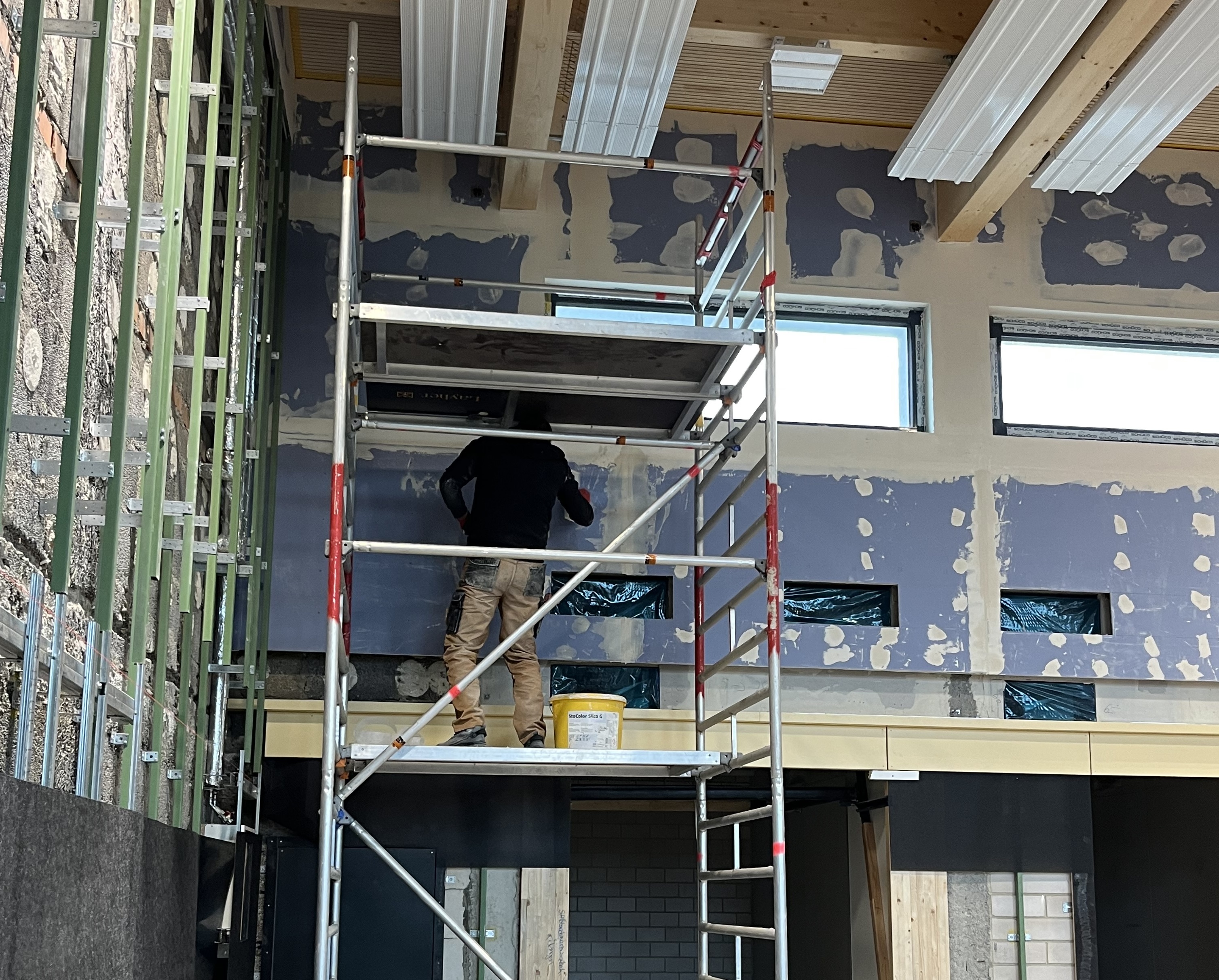

Begonnen wurde mit den Außenputzarbeiten am Anbau
KW 25/2024
Mit der Montage der Lüftung wurde begonnen

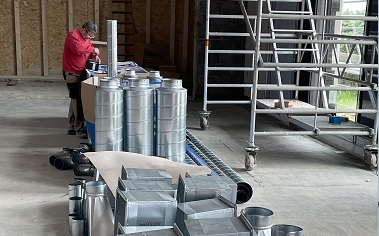

KW 24/2024
Die Arbeiten an der Lüftung laufen.
KW 22/2024
Mit dem Aufbau der Heizung ist begonnen
KW 21/2024
Zwischenzeitlich wurden die Solarmodule auf dem Dach der Turnhalle in Täbingen montiert.
KW 20/2024

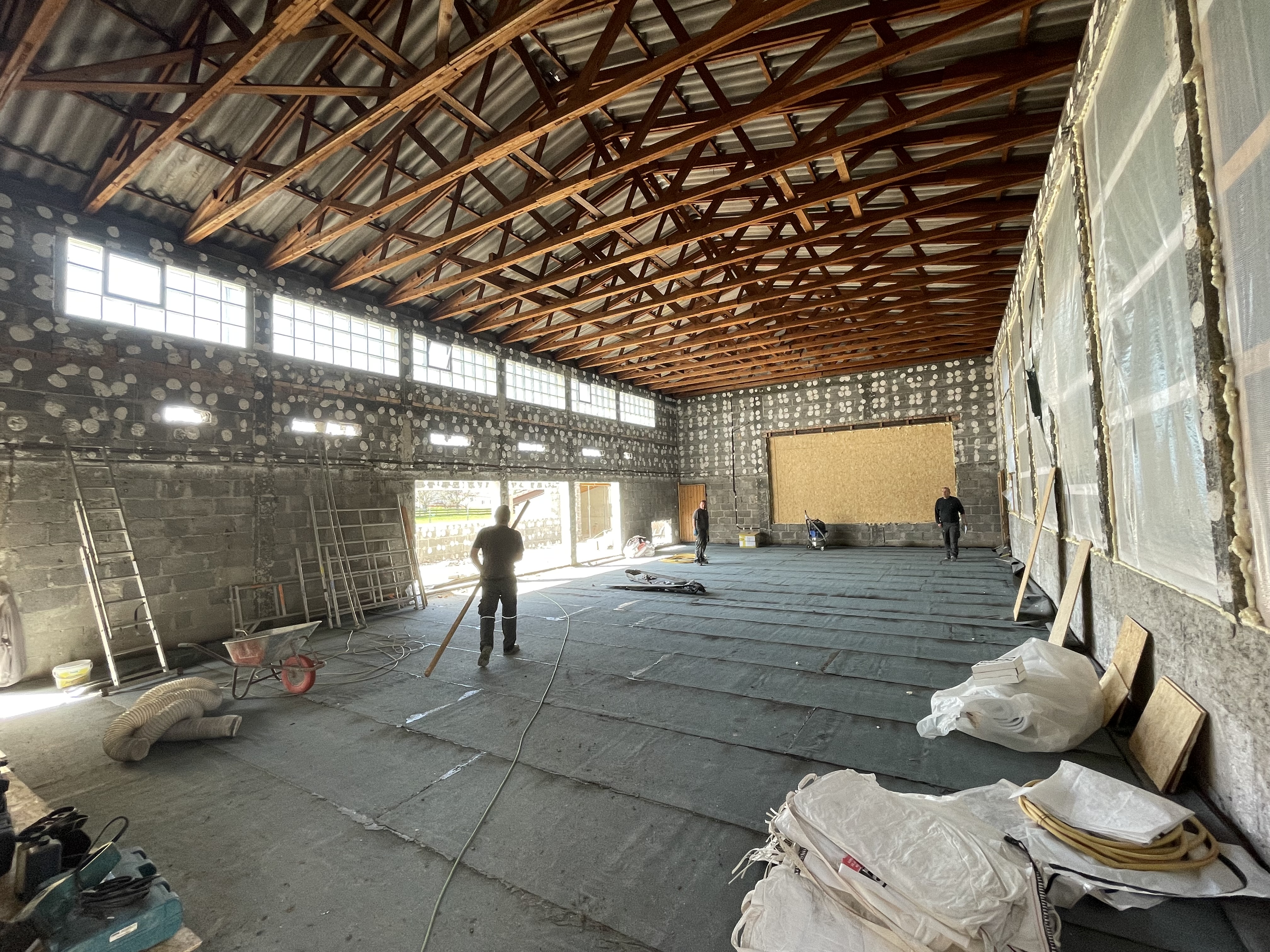

Der Innenausbau der Turnhalle Täbingen wird sichtbar.
KW 15/2024
Nach dem das Dach der Turnhalle gedeckt und die Dachrinnen angebracht sind, geht es mit dem Ausbau weiter. Teilweise sind die neuen Fenster und Türen montiert. Für die Handwerker im Ausbau sind Pläne mit Detailansichten aufgehängt.
KW 13/2024

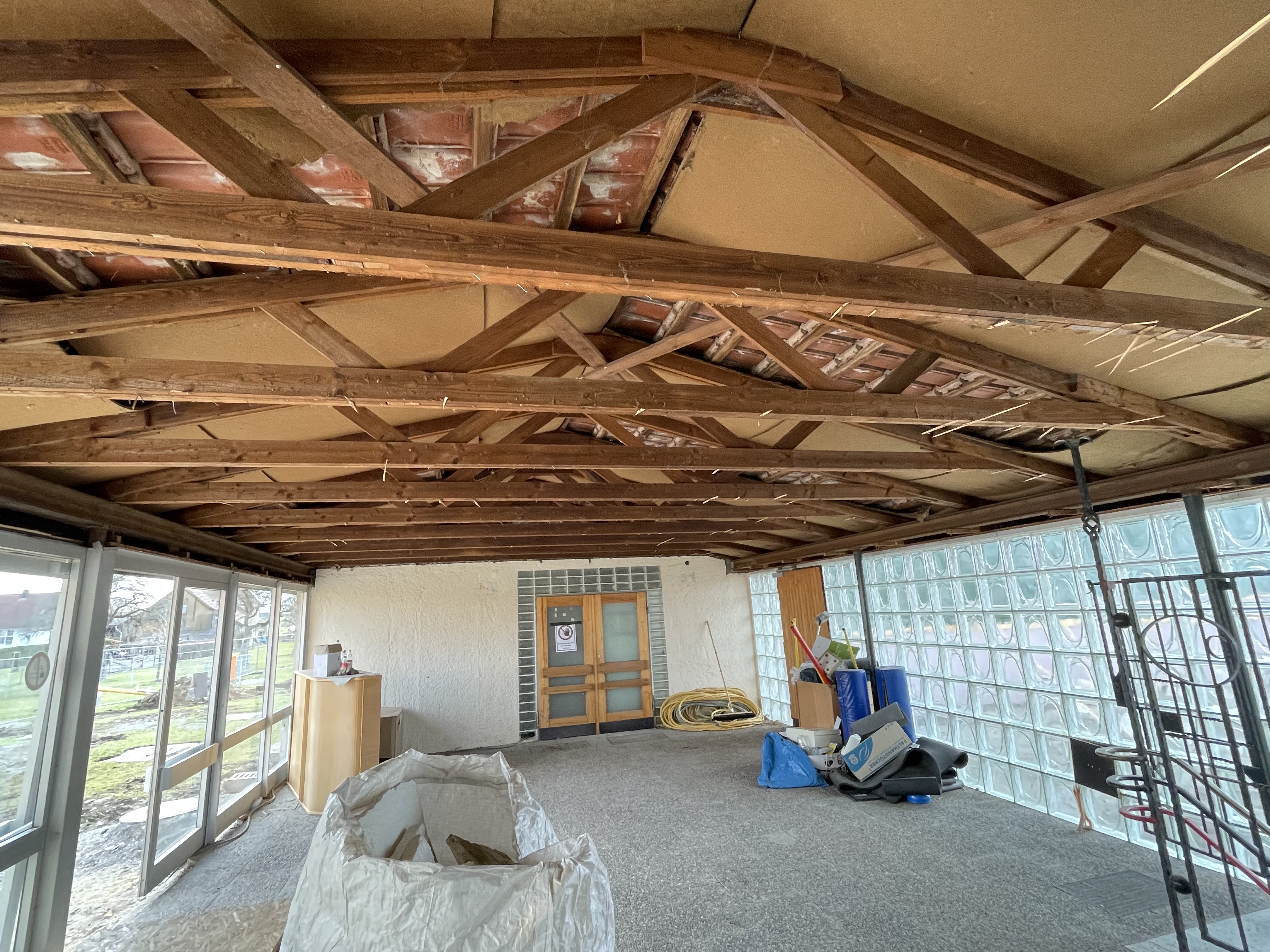

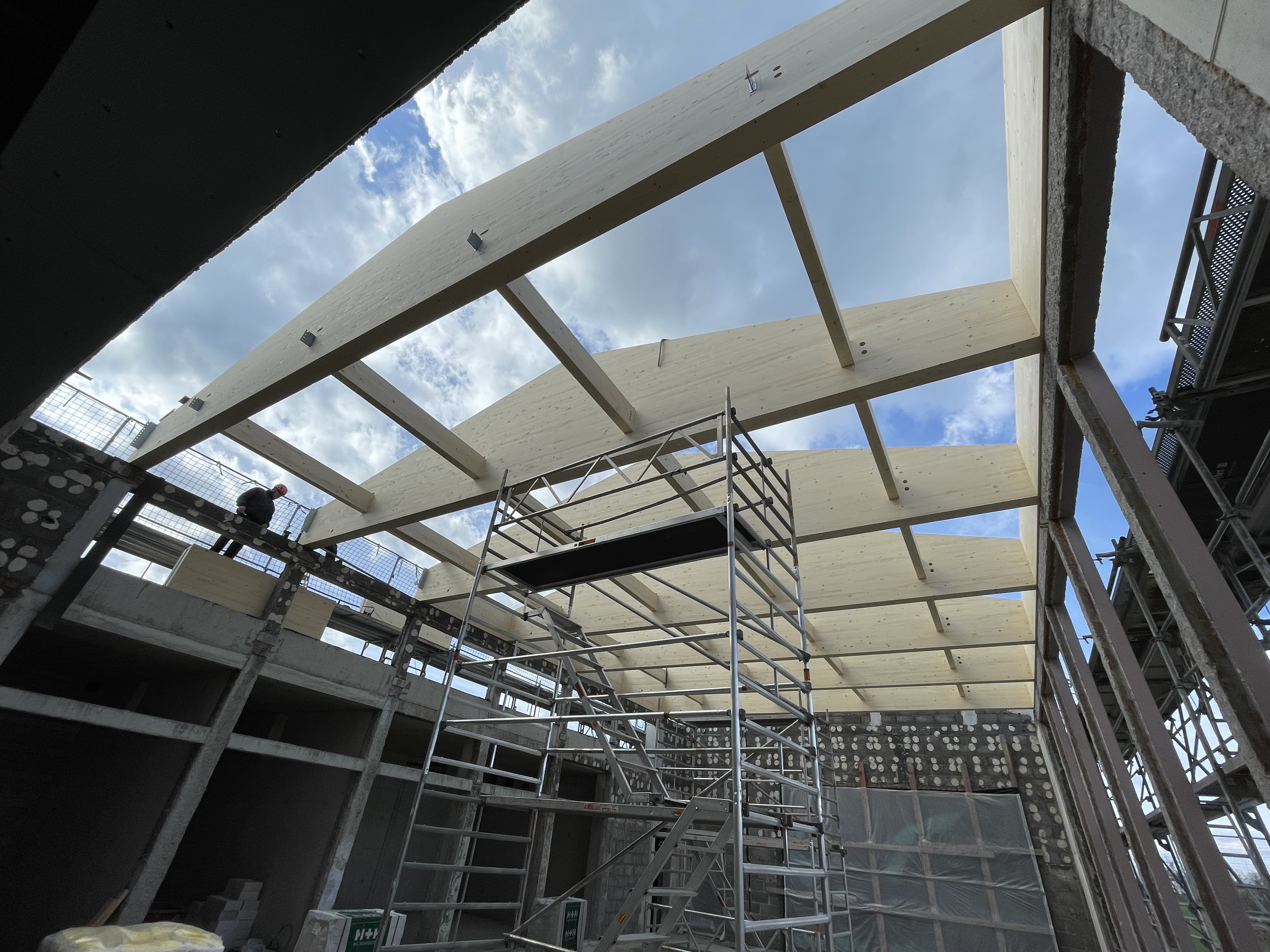

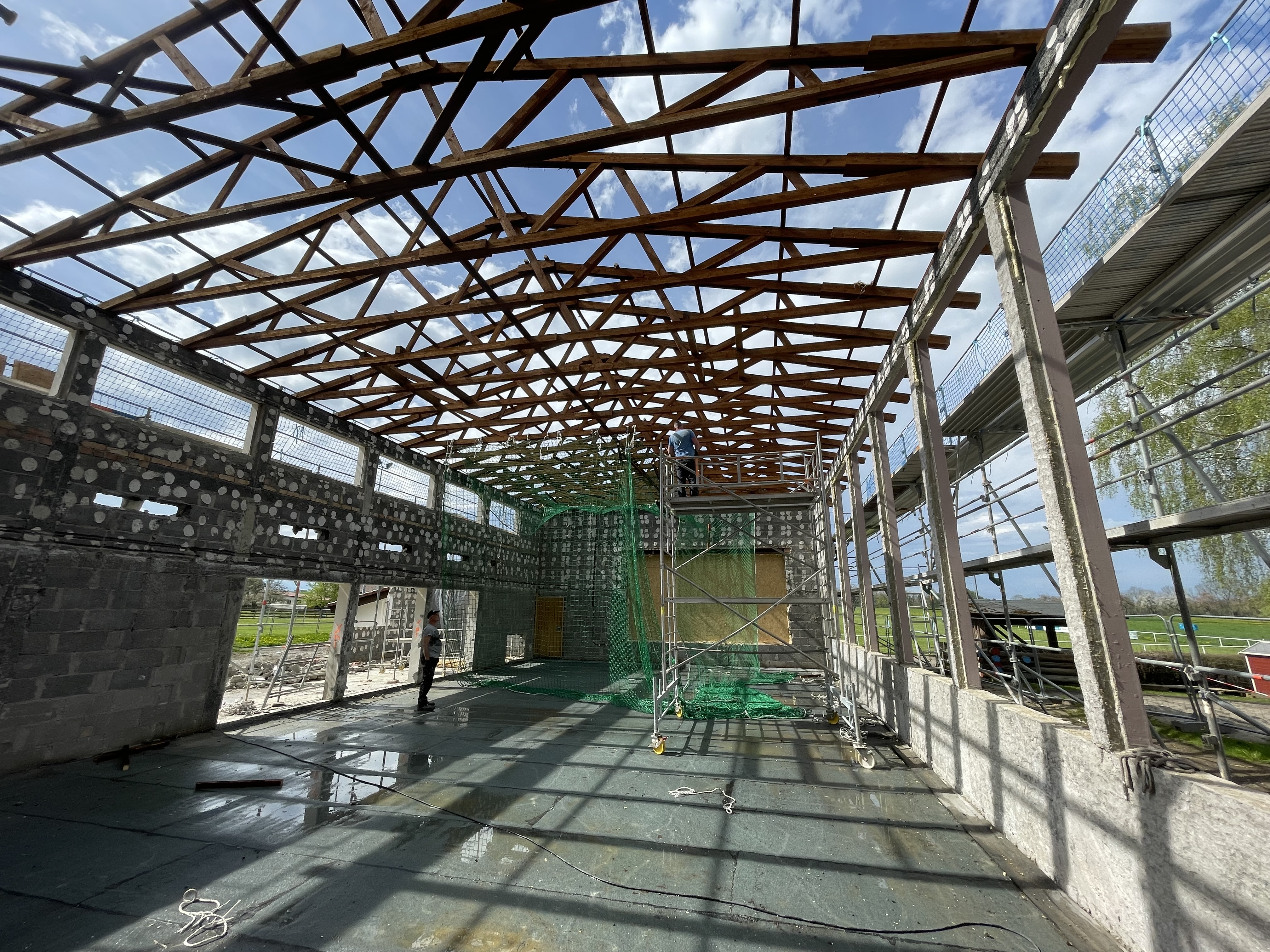

Die Turnhalle Täbingen hat ihr Dach bekommen. Die Arbeiten am Dach sollen diese Woche abgeschlossen werden. Nachdem die Rohbauarbeiten dem Ende entgegen gehen, gab es in der vergangenen Woche eine Besprechung mit den Planern, Fachplanern und den Firmen der Folgegewerke.
KW 12/2024
Die Arbeiten der Täbinger Halle schreiten voran. Neben den Innenwänden, die gemauert werden, wurden die Fenster und Türen (ohne Glas) im Anbau montiert. Das Dach der Halle wird aufgerichtet.
KW 11/2024
Nach dem die Decke des Anbaus betoniert ist, geht es nun mit den weiteren Zwischenwänden weiter.
KW 9/2024

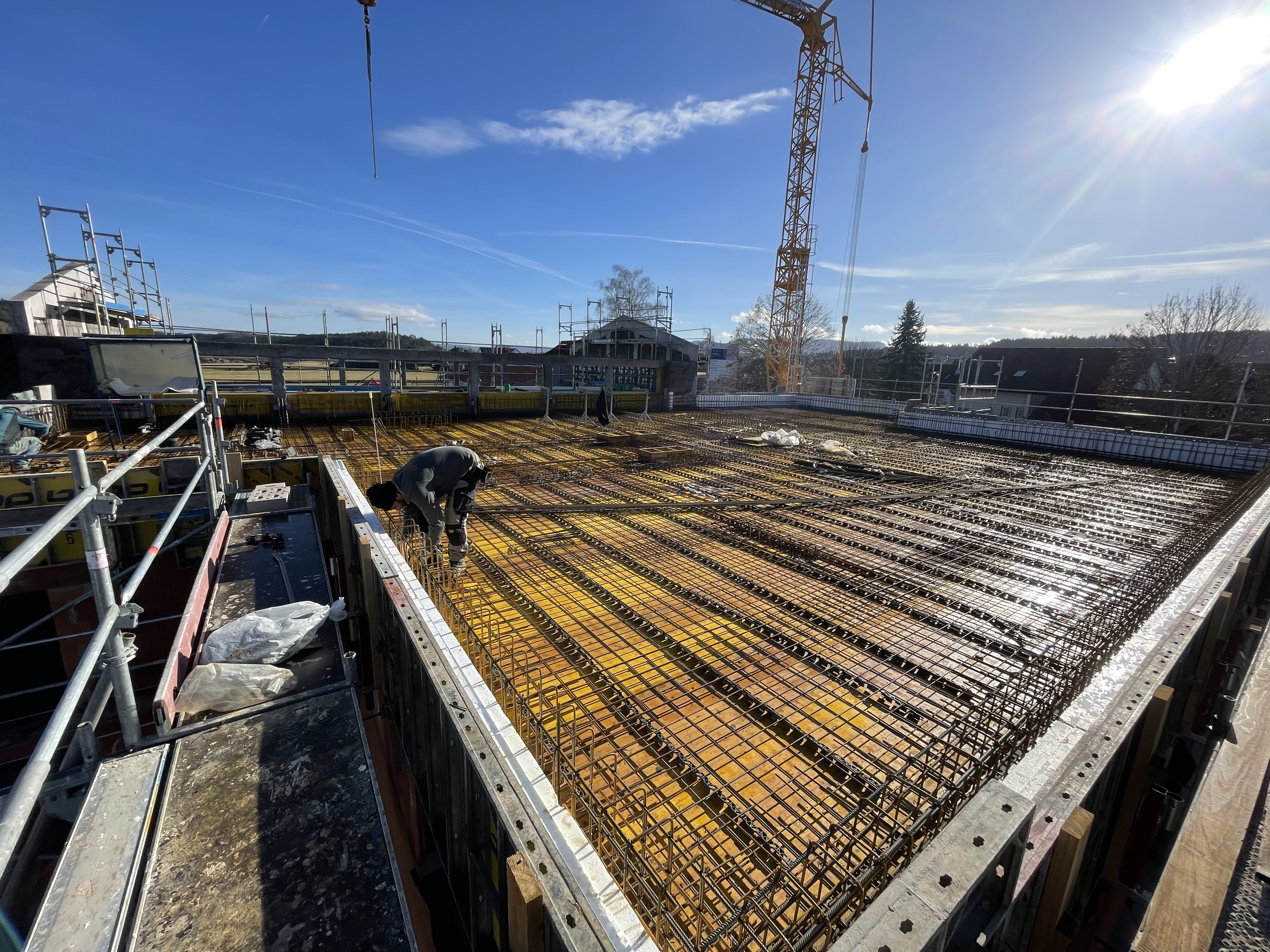

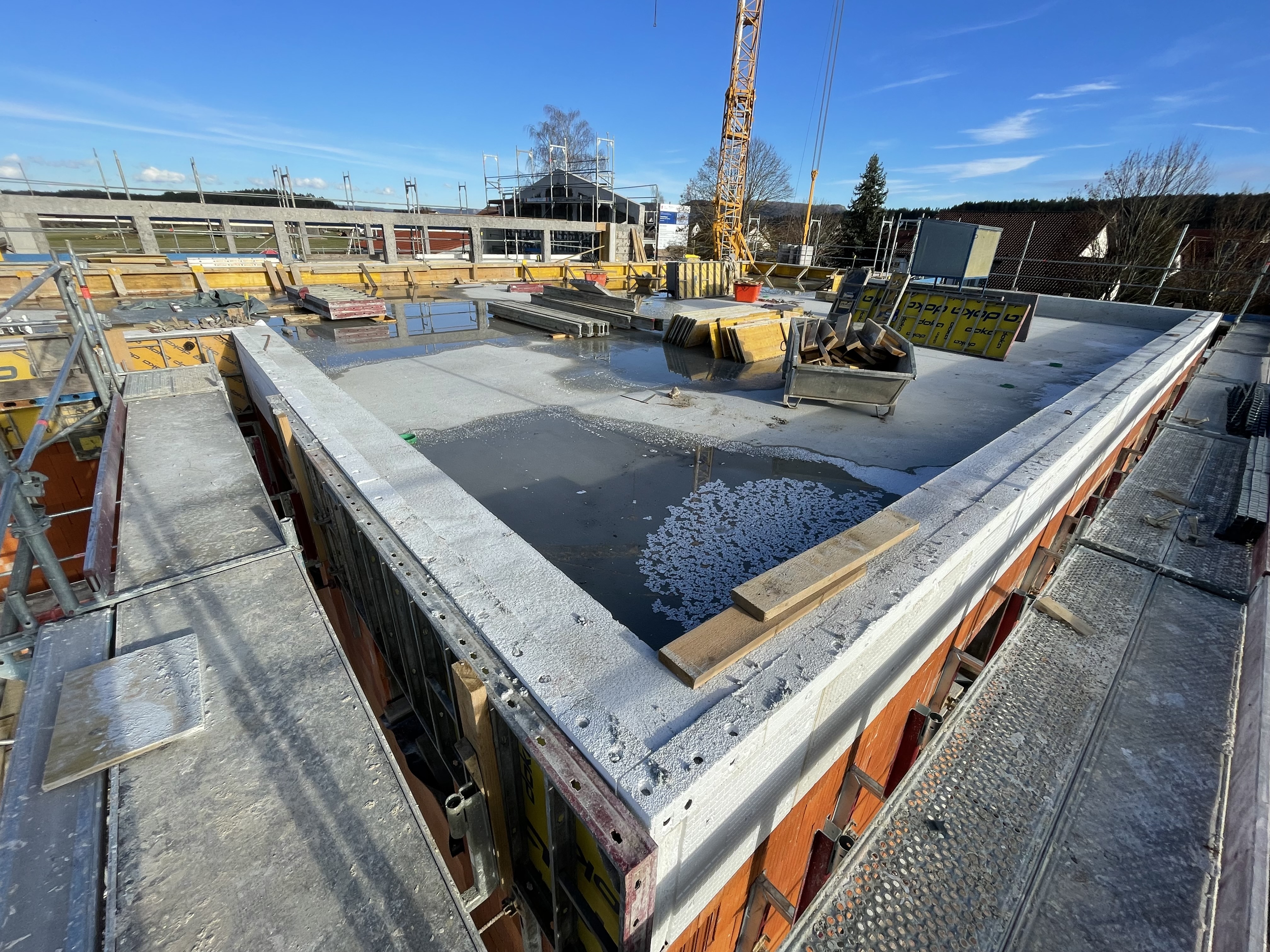

Zwischenzeitlich ist die Decke des Anbaus an die Turnhalle Täbingen betoniert. Vergangene Woche wurde nun auch die Attika betoniert.
KW 7/2024

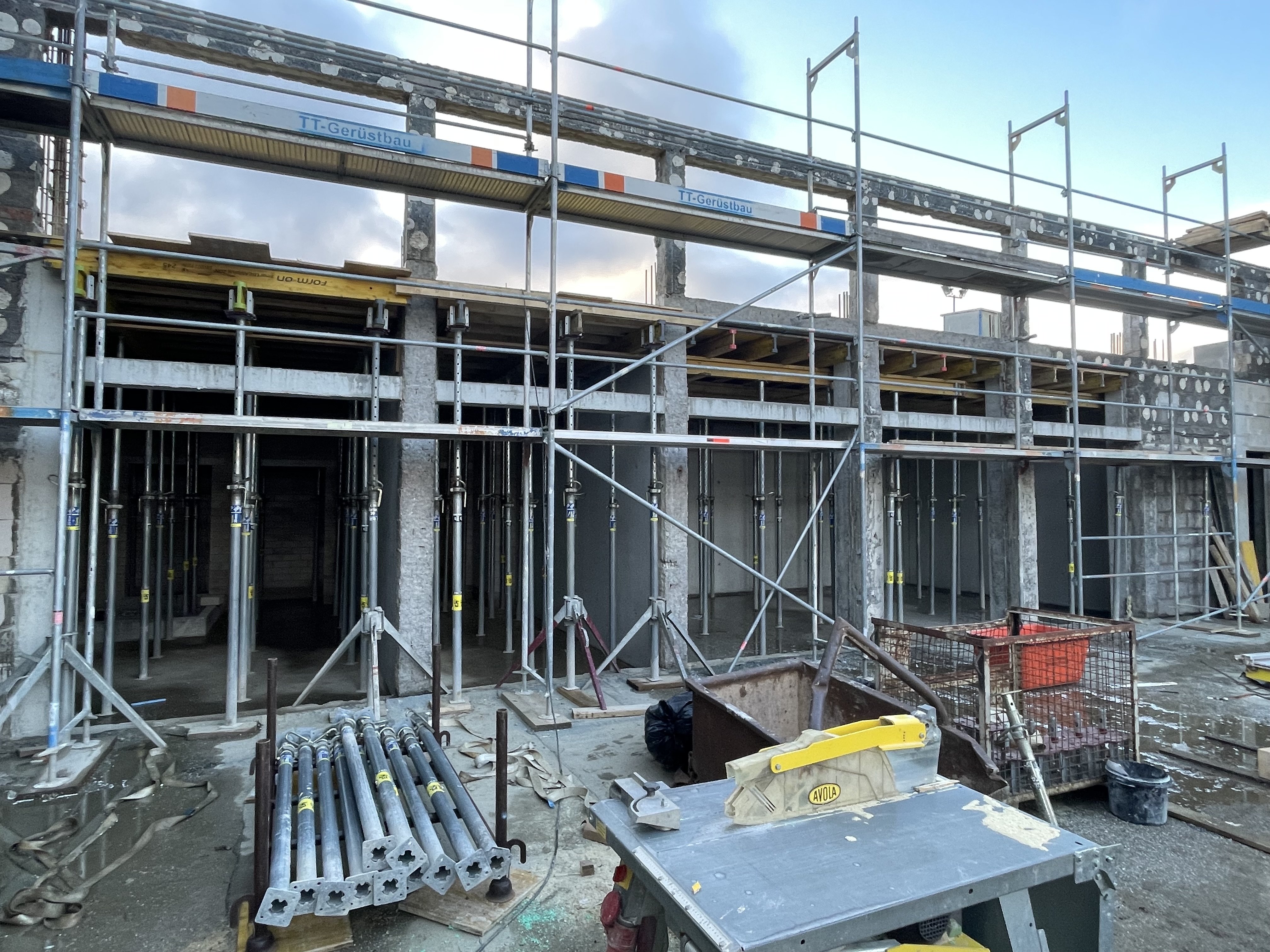

Aktuell werden die Eisen abgebunden. In dieser Woche soll noch betoniert werden.
KW 6/2024
Mit den vorbereitenden Arbeiten für das betonieren der Decke des Anbaus an der Täbinger Halle wurde begonnen.
KW 46 / 2023

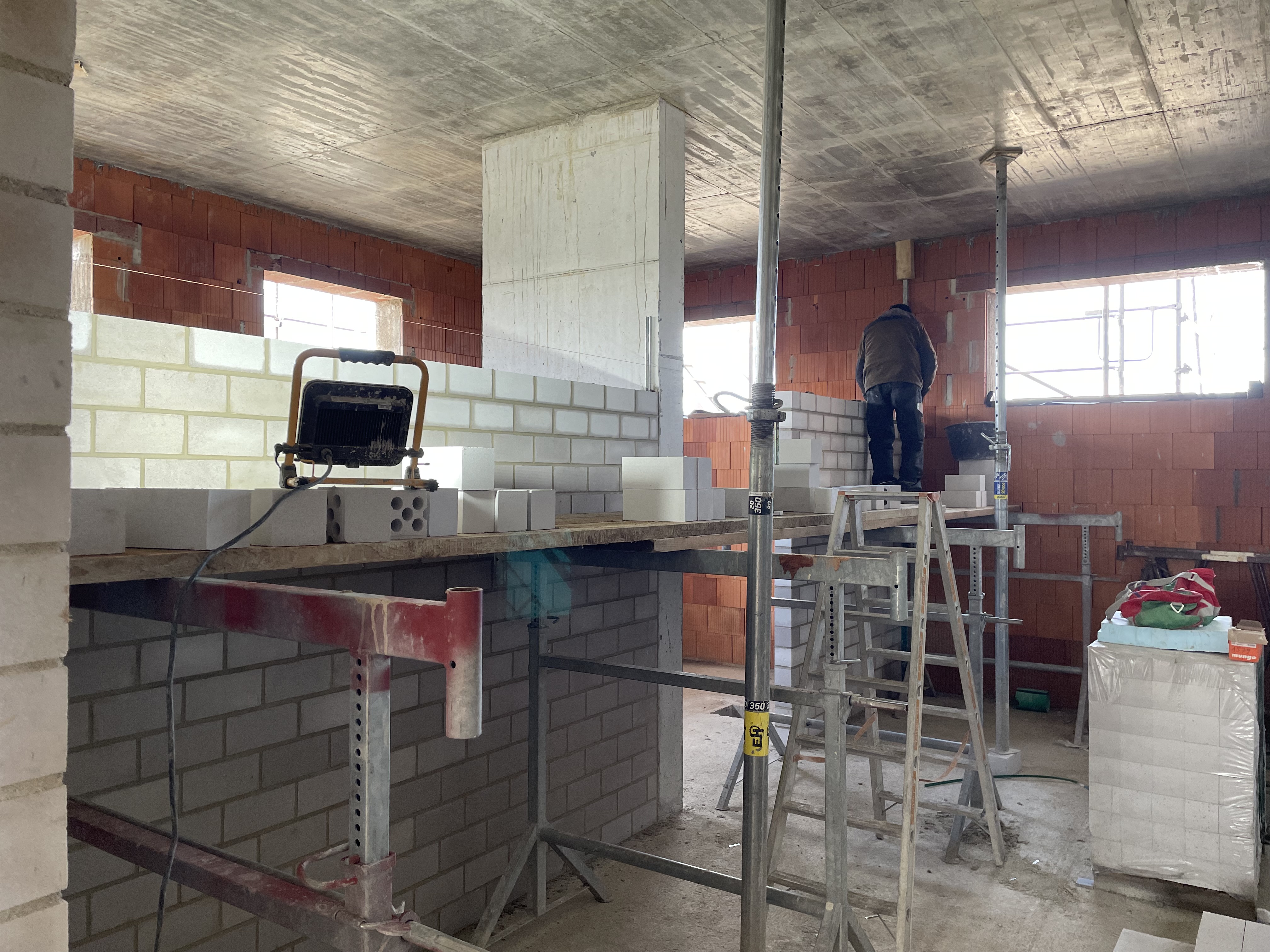

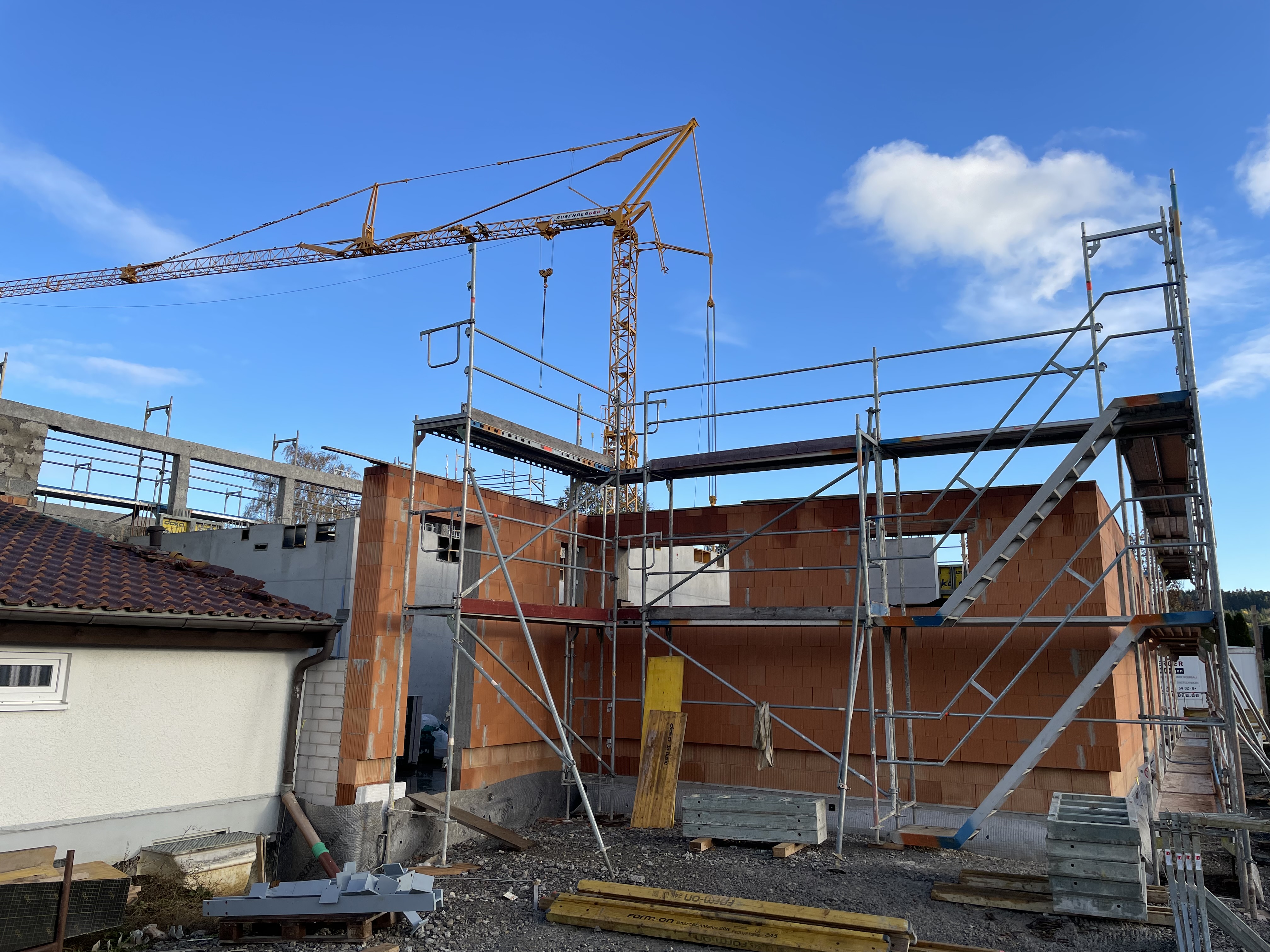

Die Rohbauarbeiten am Anbau der Täbinger Turnhalle schreiten voran. Die Wände lassen die neuen Räume erkennen. Die Anbindungen an den Bestand werden ebenfalls umgesetzt.
KW 43 / 2023

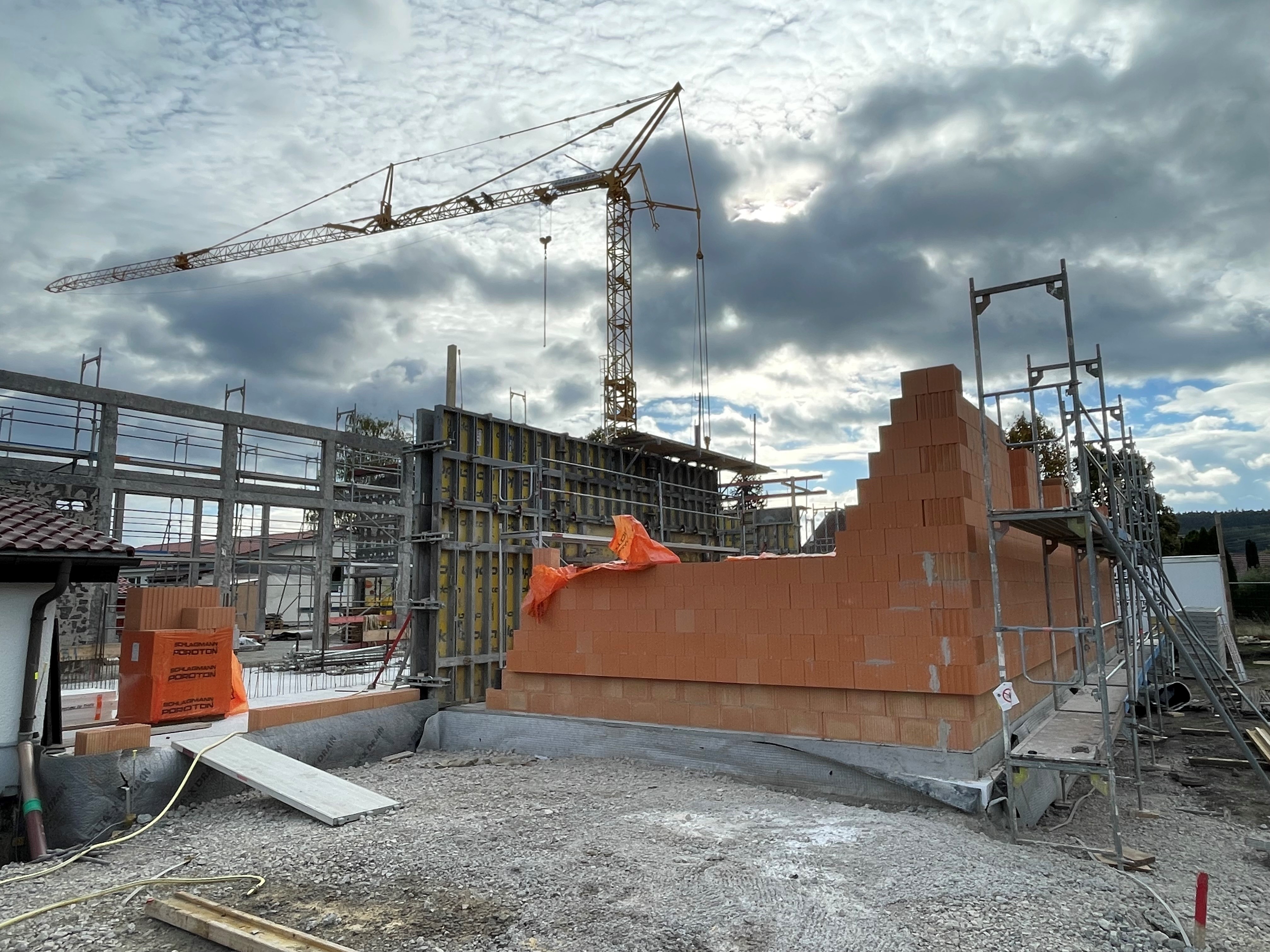

Die Rohbauarbeiten an der Täbinger Turnhalle laufen. Nach den Außenwänden werden entstehen die Innenwände des Anbaus.
KW 42/2023

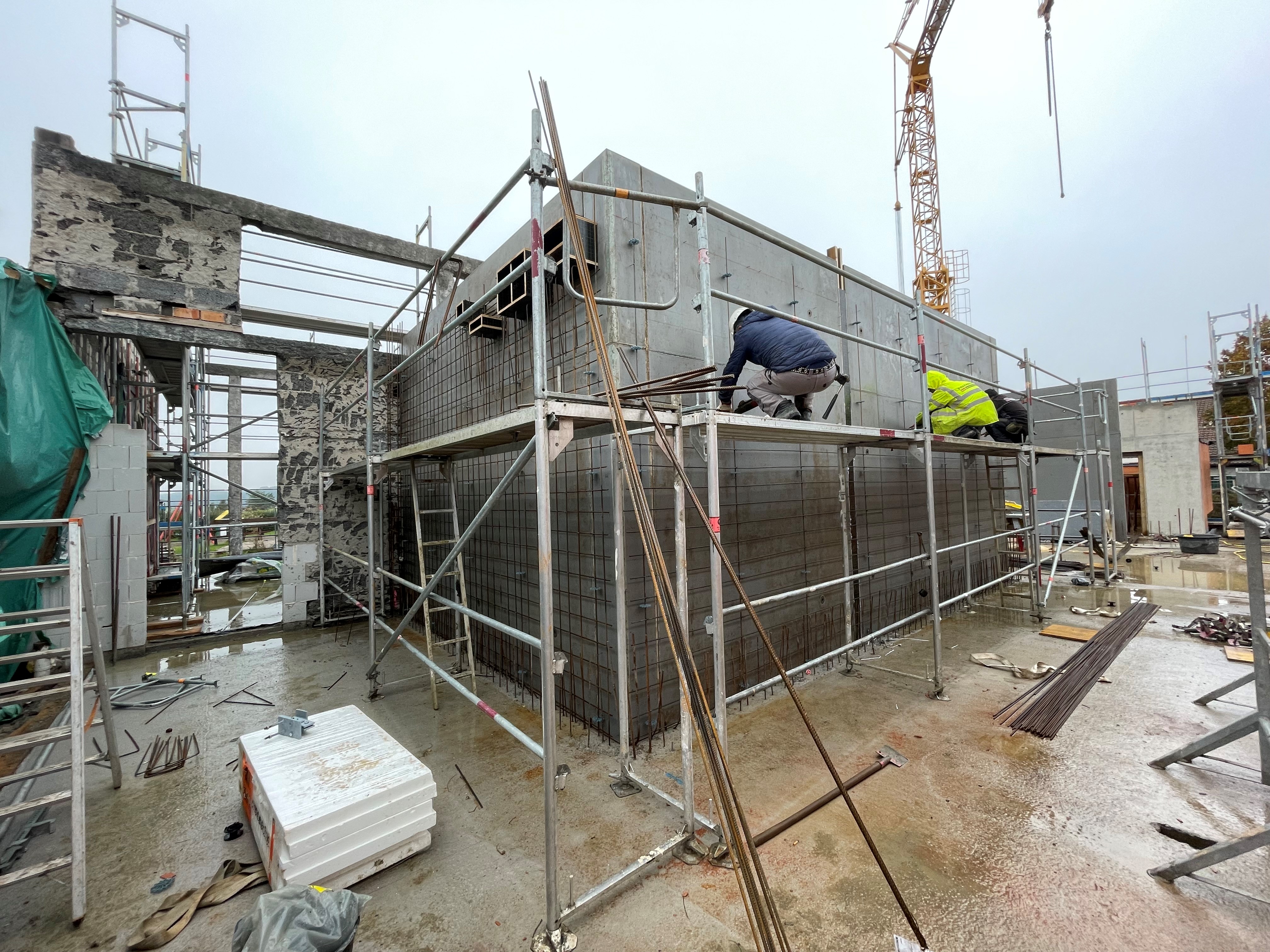

Die Arbeiten am Ergänzungsbau der Turnhalle Täbingen schreiten voran, liegen aber aktuell hinter dem Plan.
KW 35/2023
Nach den Handwerkerferien geht es mit den Rohbauarbeiten am Funktionsanbau der Täbinger Turnhalle weiter.
KW 33/2023

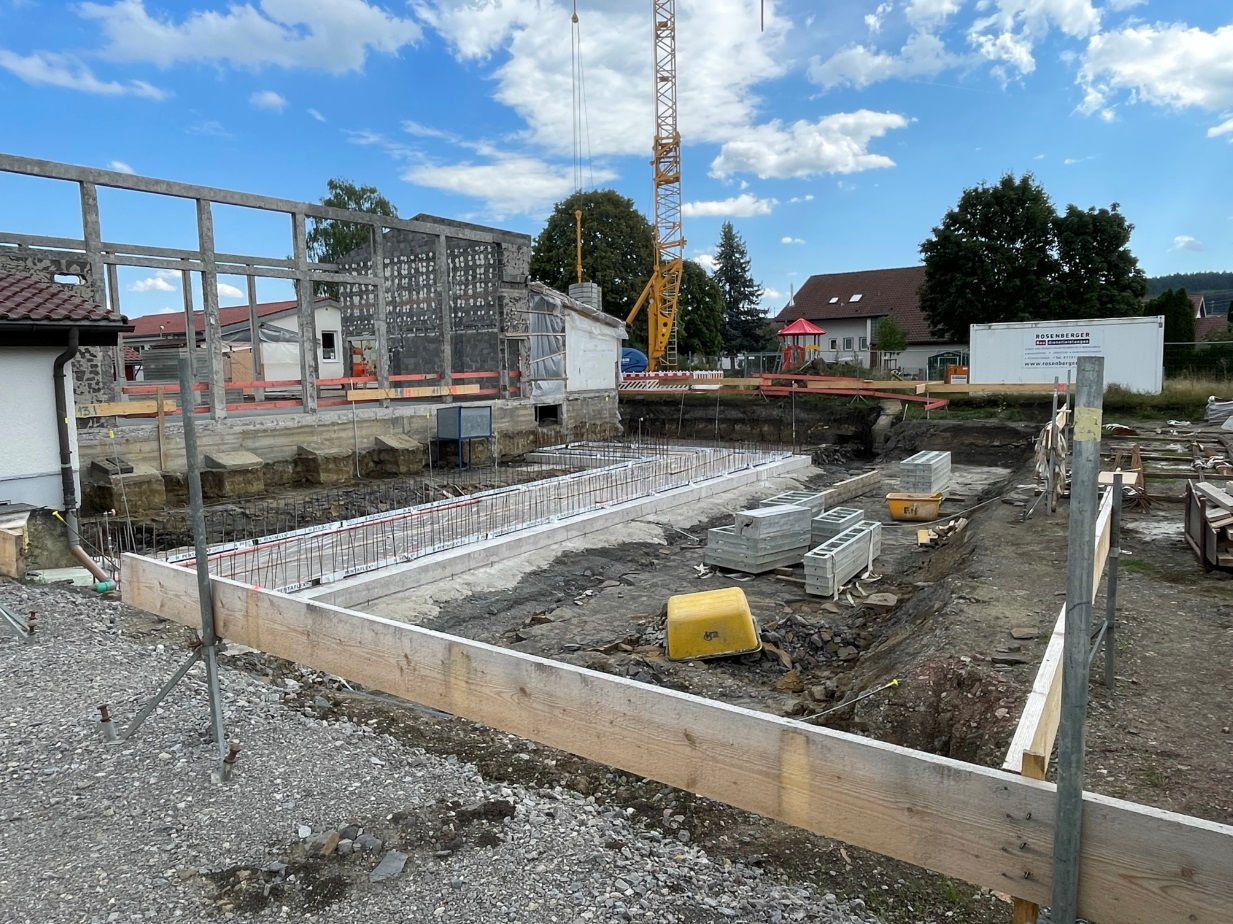

Noch vor den Handwerkerferien wurde mit den Fundamenten für den Anbau der Umkleide- und Sanitärräume begonnen. Nach dem man mit dem Rückbau vor dem Zeitplan lag, ist man nun hinter dem Bauzeitenplan, der nicht mehr eingehalten werden kann.
KW 17/2023
Der Rückbau schreitet voran.
KW 19/2023

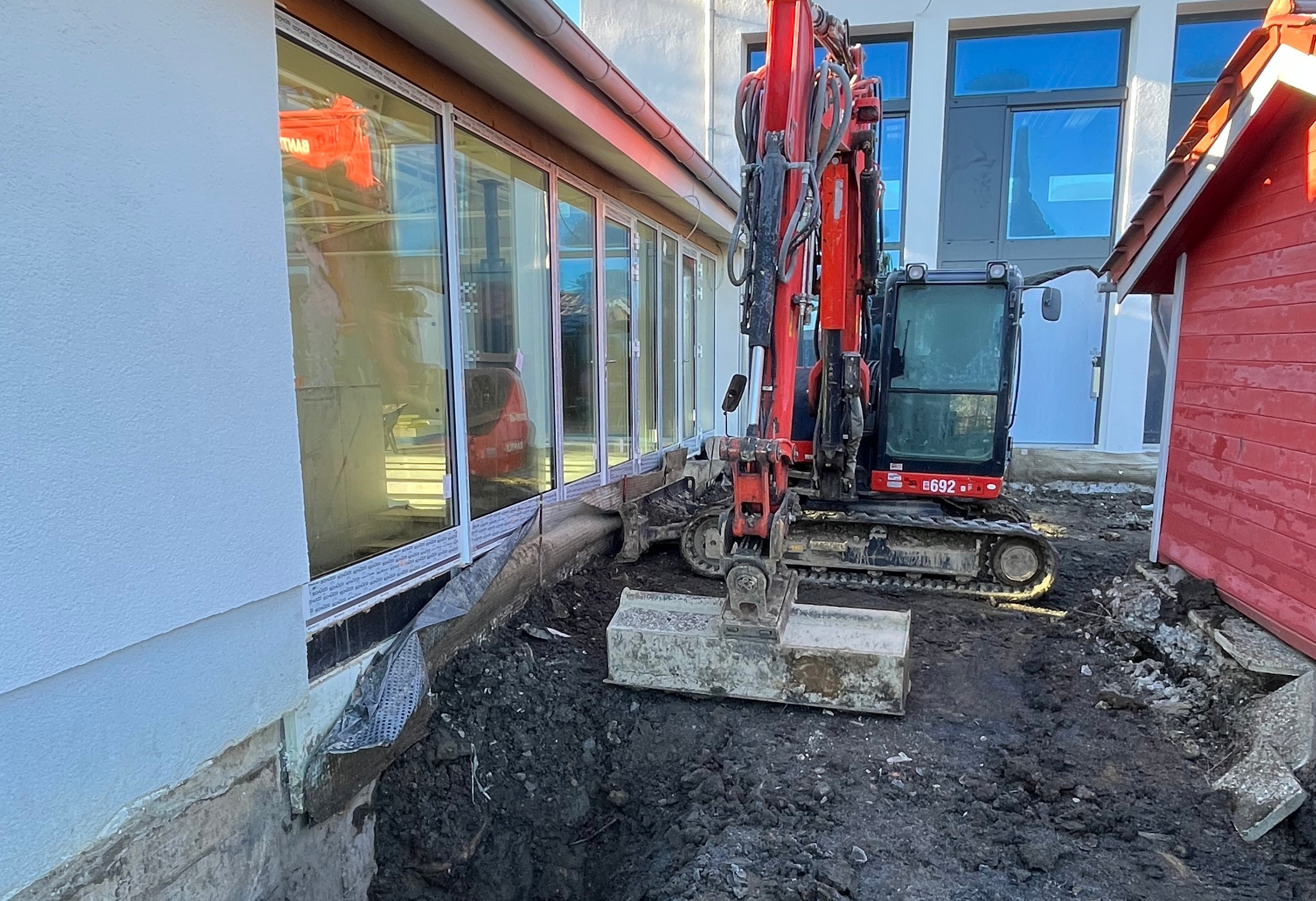

Der Rückbau hat begonnen.
KW 12/2023
Der Rückbau wird sichtbar.
Die Bauarbeiten sind gestartet.
Mit dankenswerter Unterstützung des Bundesministerium des Innern, für Bau und Heimat im Rahmen des Bundesprogramms Sanierung kommunaler Einrichtungen in den Bereichen Sport, Jugend und Kultur in Höhe von 1.345.500 € und des Landes Baden-Württembergs in Höhe von 375.600 € (Entwicklungsprogramm Ländlicher Raum (ELR) und Sportstättenförderung hat der Gemeinderat beschlossen, das 5,4 Mio Euro treuer Projekt umzusetzen.
KW 10/2023
Die vorbereitete Arbeiten haben begonnen.
Turnhalle Täbingen; Vergaben
KW 50/2022
Der Gemeinderat hat in seiner Sitzung vom 15.12.2022 folgende Arbeiten vergeben.
- Rohbauarbeiten
- Heizungsarbeiten
- Lüftungsanlage
- Sanitärarbeiten
- Elektroarbeiten
- Blitzschutzanlage
- Freianlagen
- Stromversorgung - Verstärkung des Netzanschlusses
Baubeschluss 23.07.2020
| Typ | Name | Datum | Größe |
|---|---|---|---|
| Planungsbeschluss des Gemeinderates am 21.07.2016 (14,9 MB) | 03.05.2022 | 14,9 MB |
